В рамках реализации проекта по строительству СУДС залива Анива (второй этап) предполагается:
- строительство радиобашни высотой 30 м;
- строительство технологического модуля, встраиваемого в радиобашню, предназначенного для размещения приемо-передающего оборудования радарного комплекса и камер дальнего обзора, которые расположены на радиобашне;
- строительство энергетического модуля, предназначенного для обеспечения бесперебойным питанием технологического оборудования АРТП «Портовый» в случае отключения внешнего электропитания
- подписан государственный контракт;
- подрядной организации передана рабочая документация, площадки под строительство.
- выполнялись работы по устройству фундамента под радиобашню.
- выполнялись работы по изготовление радиобашни.
- завершены работы по устройство фундамента под радиобашню.
- завершены работы по изготовлению и монтажу радиобашни.
- завершены работы по монтажу встраиваемого энергетического модуля и временных вспомогательных монтажных конструкций;
- выполнялись работы по монтажу охранно-пожарной сигнализации.
- выполнялись работы по прокладке кабеля электроснабжения АРТП «Портовый» напряжением 380 В;
- выполнялись работы по монтажу энергетического модуля;
- выполнялись работы по ограждению территории объекта;
- выполнялись работы по дооснащению центра СУДС залива Анива оборудованием контроля и управления АРТП «Портовый»;
- выполнялись работы по монтажу приемо-передающего оборудования радарного комплекса и камеры дальнего обзора в технологическом модуле.
- завершены работы по монтажу охранно-пожарной сигнализации;
- завершены работы по прокладке кабеля электроснабжения АРТП «Портовый» напряжением 380 В. Общая длина проложенной кабельной линии составила 520 м;
- завершены работы по монтажу энергетического модуля;
- завершены работы по ограждению территории объекта;
- завершены работы по монтажу пульта контроля и управления оборудованием АРТП «Портовый»;
- выполнялись работы по дооснащению центра СУДС залива Анива оборудованием контроля и управления АРТП «Портовый»;
- выполнялись работы по монтажу приемо-передающего оборудования радарного комплекса и камеры дальнего обзора в технологическом модуле.
- завершены работы по дооснащению центра СУДС залива Анива оборудованием контроля и управления АРТП «Портовый»;
- завершены работы по монтажу приемо-передающего оборудования радарного комплекса и камеры дальнего обзора в технологическом модуле;
- по итогам выполненных работ подписан акт приемки законченного строительством объекта приемочной комиссией по форме КС-14 от 25.12.2012.
- подготовка документов для получения разрешения на ввод объекта в эксплуатацию.
- в соответствии с разрешением Росморречфлота от 17.10.2016 № 65-RU65305000-КС-39/32-2016 объект введен в эксплуатацию.
Срок окончания работ по договору: 25 декабря 2012 года;
Срок ввода в эксплуатацию объекта: I квартал 2013 года
В рамках проекта реконструкции предполагается выполнить:

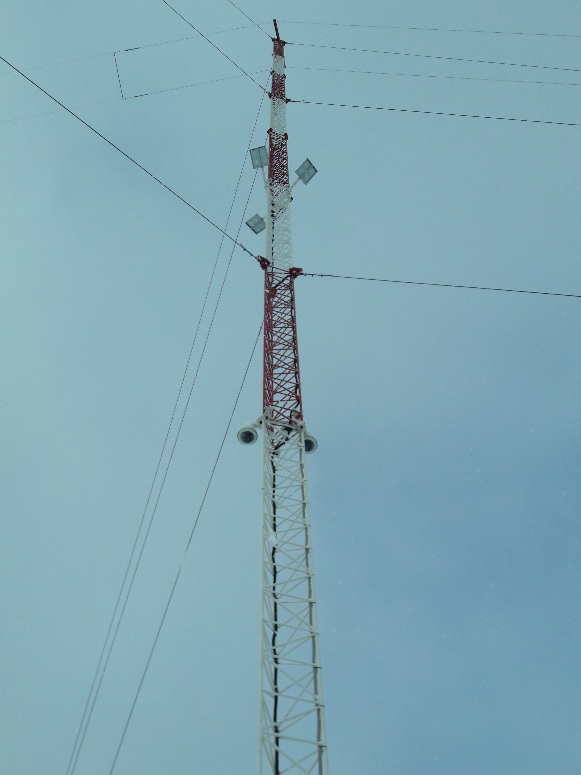

1) Монтаж антенны Т-образной высотой 45 метров;
2) Монтаж мачт № 1 и № 2 высотой 45 метров;

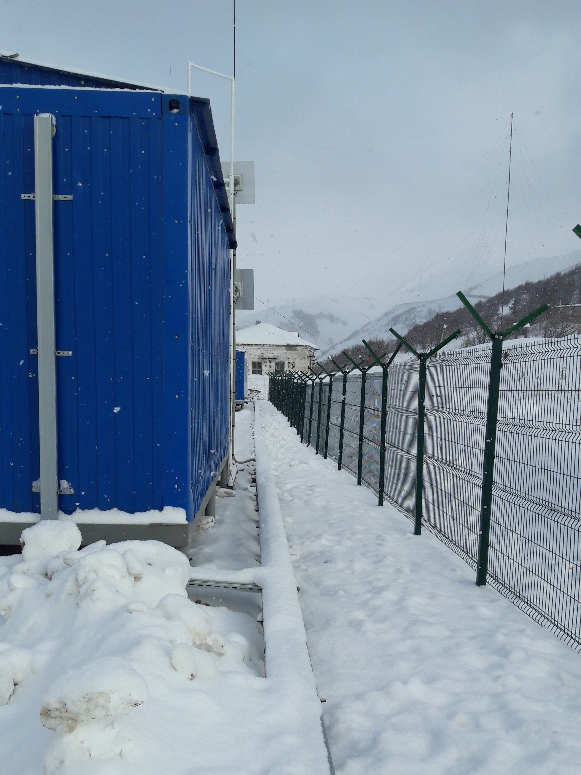

3) Установку технологического модуля;
4) Установку энергетического модуля;
5) Установку защитного укрытия с согласующим антенным устройством
6) Установка поста охраны;
7) Монтаж кабеля-роста.- подписание договора подряда на реконструкцию объекта.
- работы на объекте не осуществлялись по природно-климатическим условиям.

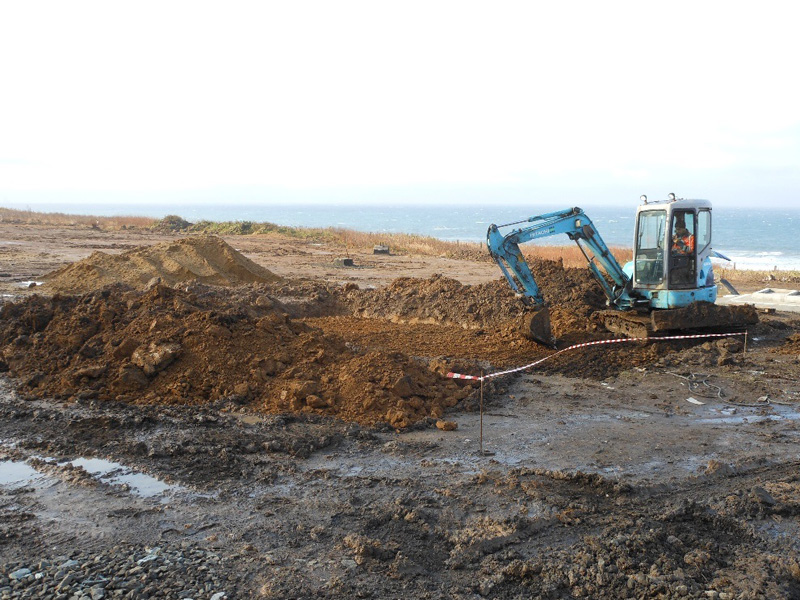

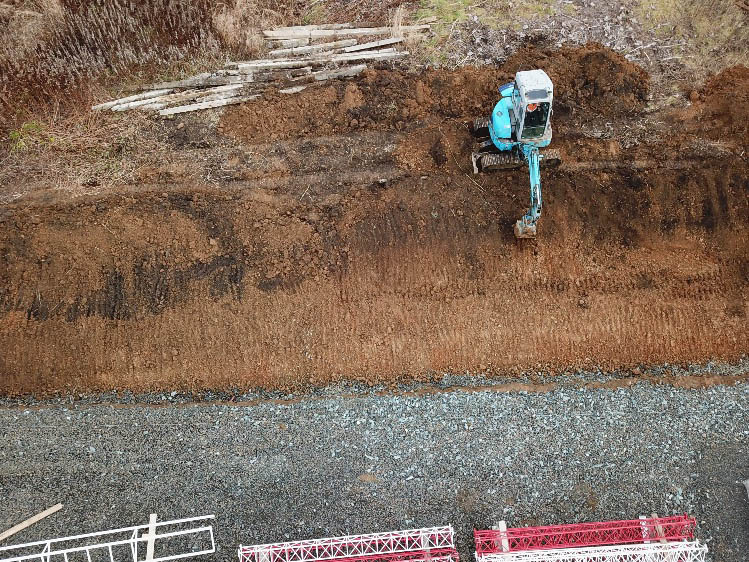

- выполнялись работы по планировке строительной площадки.
- завершены работы по планировке строительной площадки.
- завершены работы по монтажу дренажной системы водоотвода;

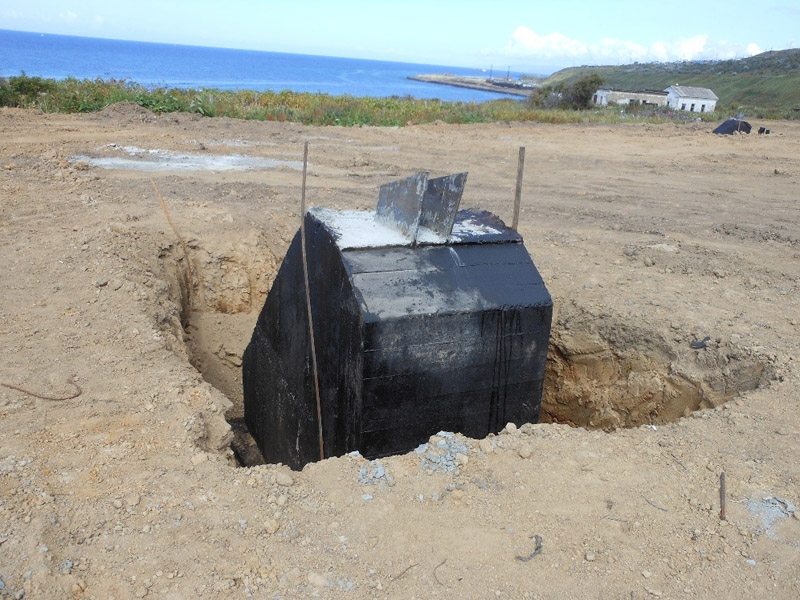

- завершены работы по изготовлению фундаментов и закладных деталей под мачты № 1 и № 2.

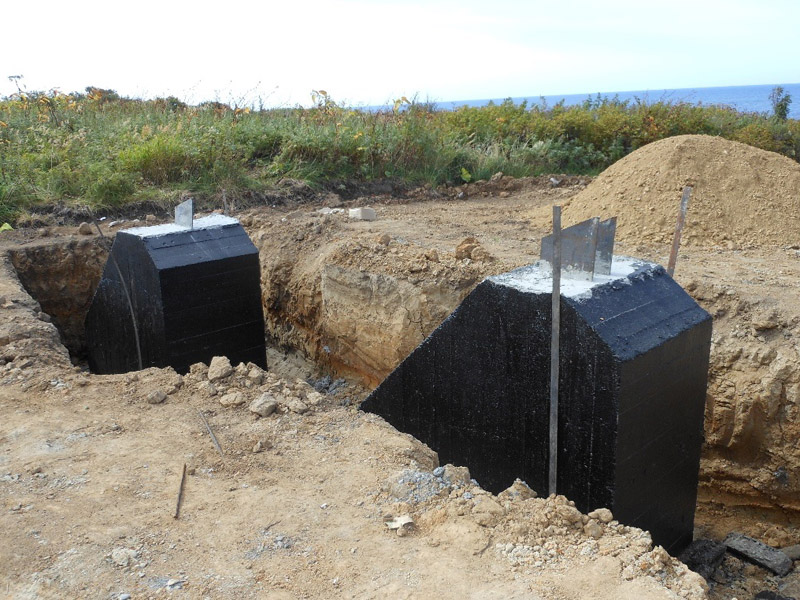

- выполнялись работы по монтажу опалубки и заливке фундаментов под растяжки антенн № 1 и № 2;

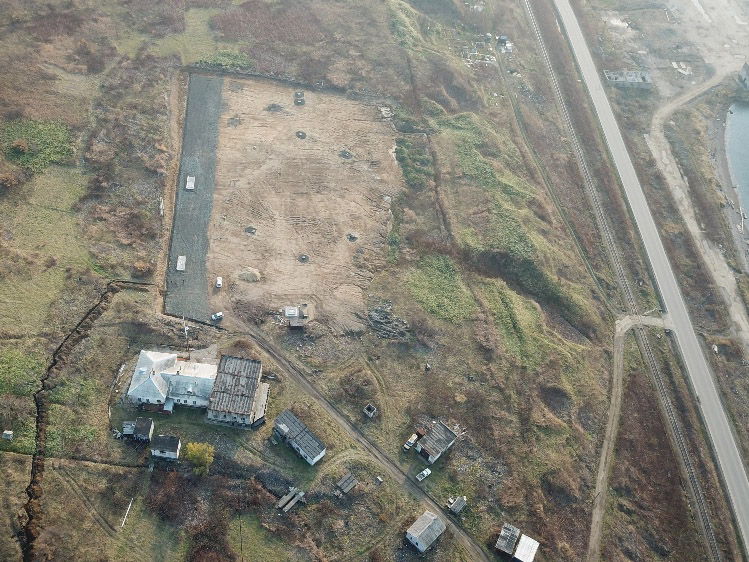

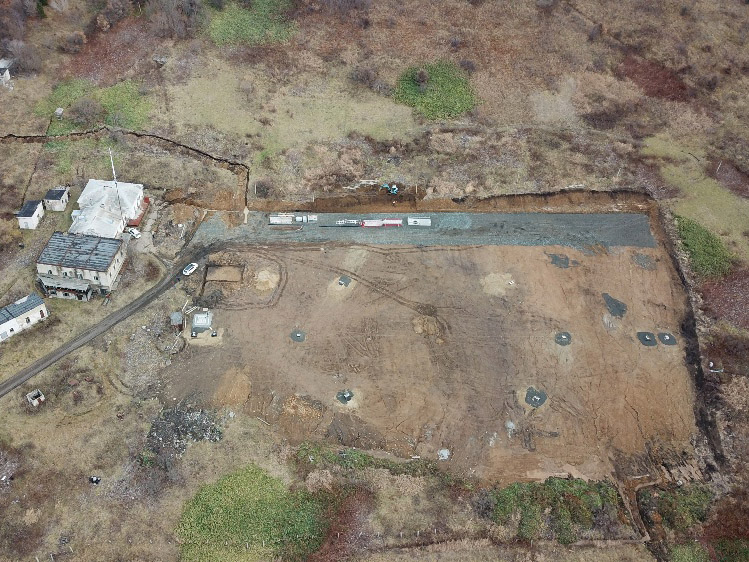

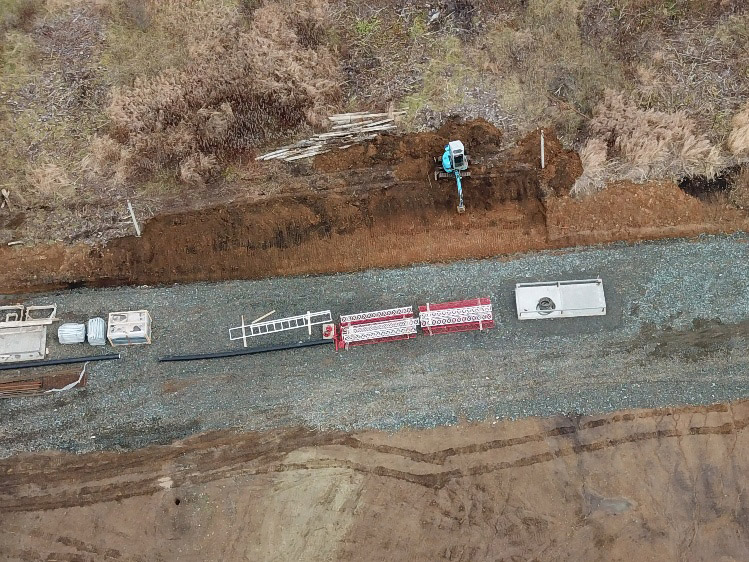

- завершены работы по отсыпке проезжей части длиной 60 метров, предназначенной для проезда служебного транспорта к техническим помещениям (энергетический модуль, технологический модуль, санитарные помещения);
- завершены работы по монтажу фундаментов для технических помещений.- завершены работы по монтажу опалубки и заливке фундаментов под растяжки антенн № 1 и № 2;
- завершены работы по установке опор под антенны;

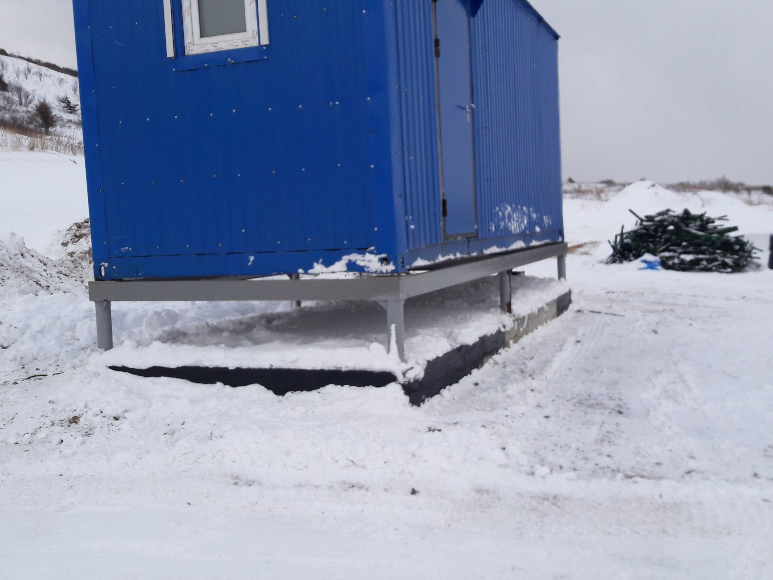

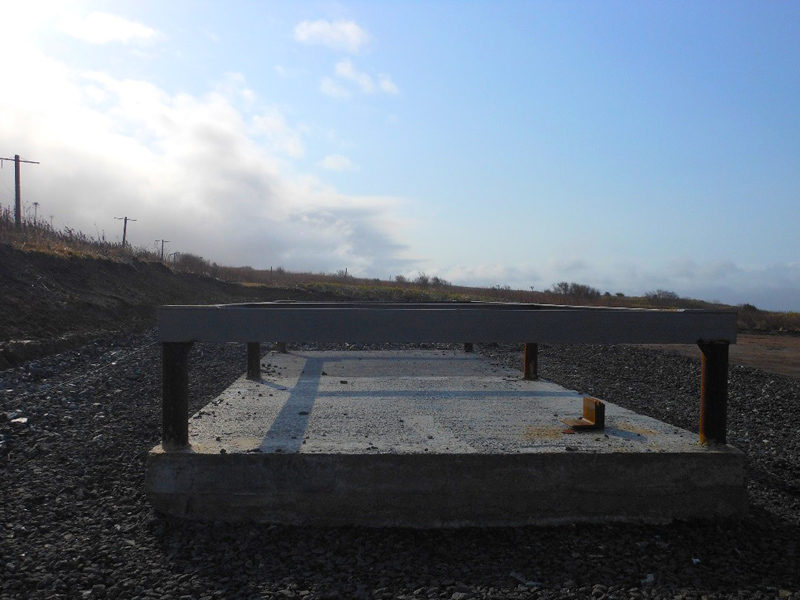

- завершены работы по заливке фундамента под технический модуль;
- выполнялись работы по устройству основания и устройство бетонной подготовки под фундамент модуля охраны;
- выполнялись подготовительные работы для устройства противовеса антенны НАВТЕКС.
- завершены работы по устройству основания и устройство бетонной подготовки под фундамент модуля охраны;
- завершены подготовительные работы для устройства противовеса антенны НАВТЕКС;
- выполнялись работы по гидроизоляции фундаментов энергетического и технического модулей.
- завершены работы по гидроизоляции фундаментов энергетического и технического модулей;
- завершены работы по заливке фундамента под комплексную трансформаторную подстанцию;
- завершены работы по заливке фундамента под модуль комплектной трансформаторной подстанции;
- завершены работы по заливке фундамента стойки под снижение антенны и согласующее антенное устройство;

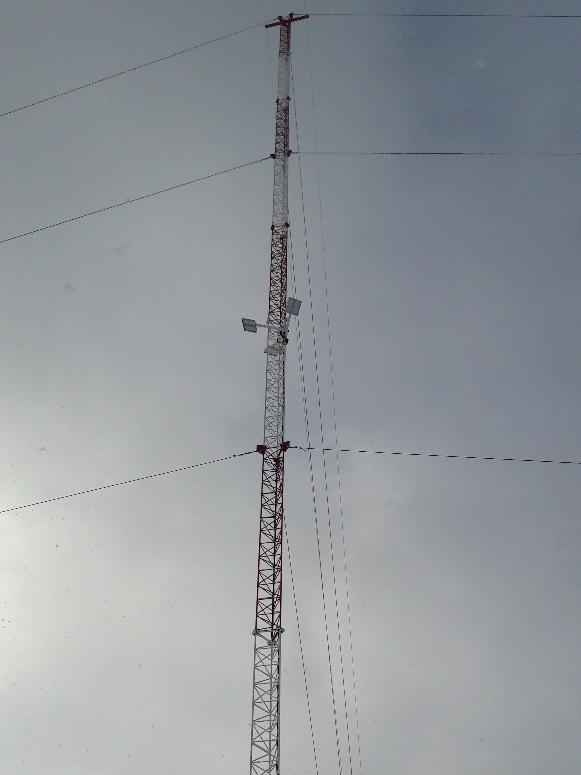

- завершены работы по установке мачты № 1;
- завершены работы по установке заземляющего устройства молниеотвода к мачтам №1 и №2, стальным узлам фундамента под растяжки.

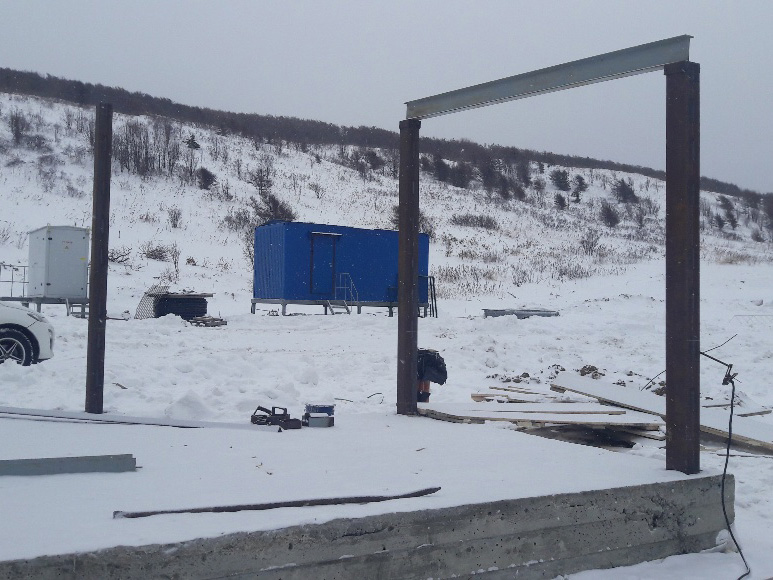

- выполнялись работы по монтажу металлоконструкций под модуль охраны;

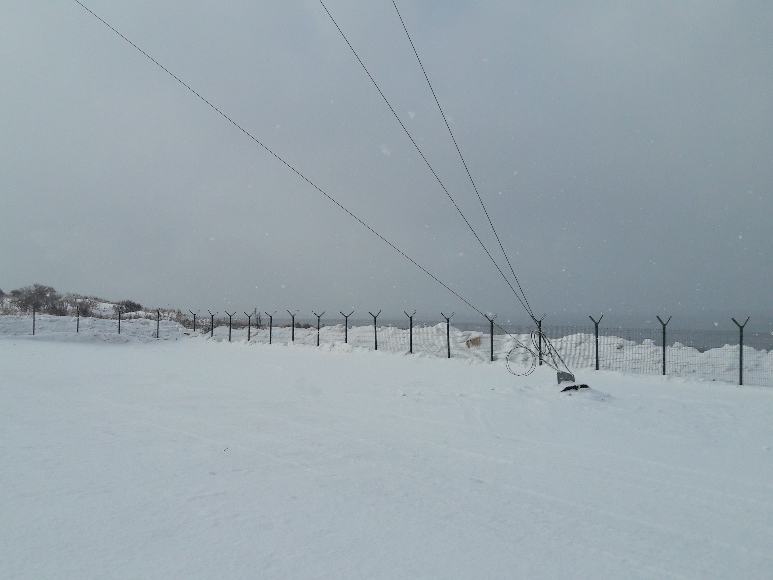

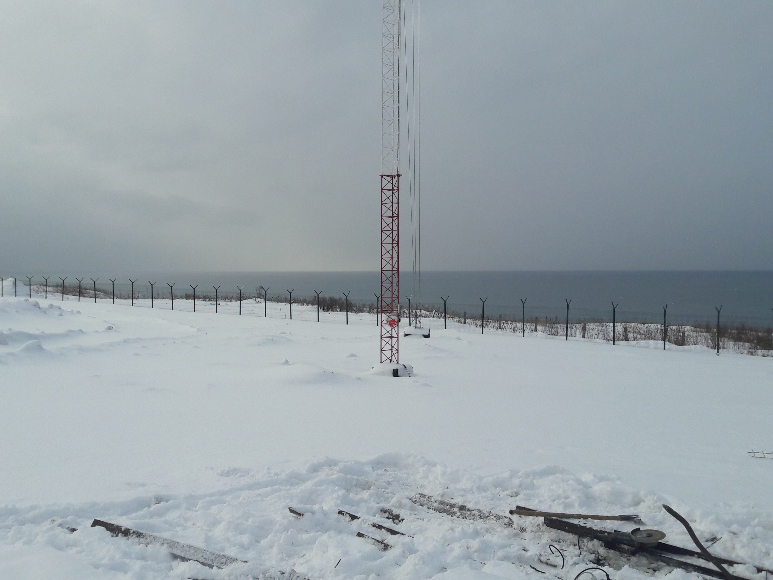

- завершены работы по установке ограждения территории объекта связи;

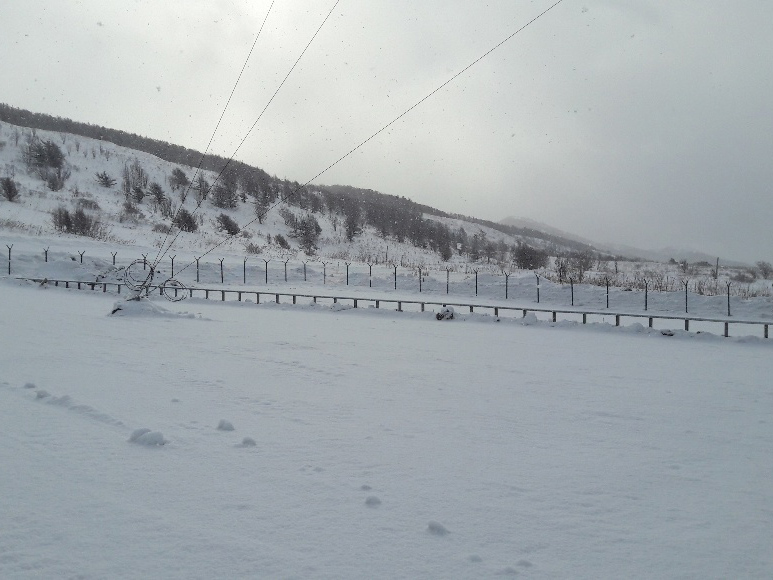

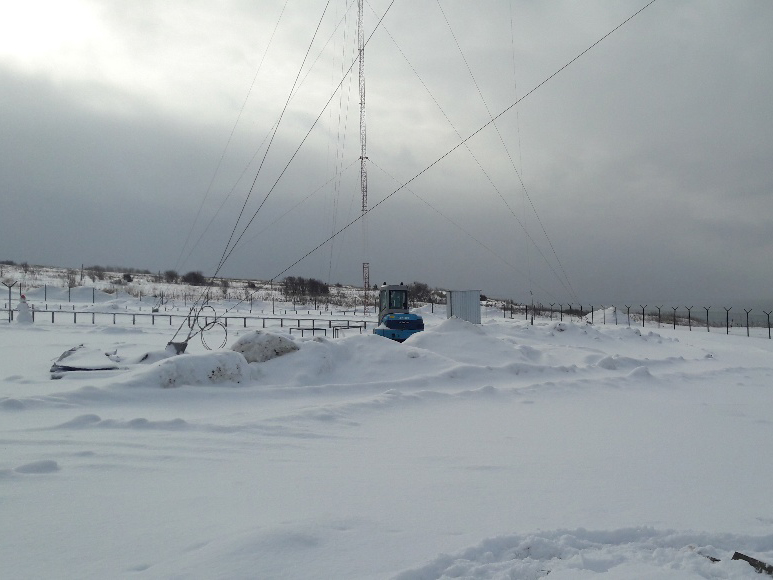

- завершены работы по монтажу кабель-роста.
- завершены все строительно-монтажные работы по объекту;
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- подписан акт приемки законченного строительства по форме № КС-111 от 09.06.2018;
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- получено разрешение Сахалинского управления Ростехнадзора от 9.07.2018 № 06-44-307(Э) на допуск в эксплуатацию энергоустановки;
- получено заключение от 17.07.2018 о соответствии реконструируемого объекта капитального строительства требованиям технических регламентов, иных нормативных правовых актов и проектной документации, утвержденное приказом Сахалинского управления Ростехнадзора от 17.07.2018 № 186-п;
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- получено разрешение отдела архитектуры и градостроительства МО «Холмский городской округ» от 4.10.2018 № 65-312000-15-2018 на ввод объекта в эксплуатацию.
Срок окончания работ по договору: 31 декабря 2017 года;
Срок ввода в эксплуатацию объекта: I квартал 2018 года
