Завершенные проекты

Развернуть всеСвернуть все
Проект строительства подходного канала, маневровой акватории и операционных акваторий причалов морского терминала для перевалки угля в бухте Суходол морского порта Владивосток предназначен для обеспечения безопасного маневрирования и подхода к причалам № 1, № 2 и № 3 морского терминала расчетных судов типа СН-25, СН-40, СН-50, СН-70, СН-100 и СН-120 длиной от 180 до 266 м, шириной от 31 до 40,5 м и осадкой в грузу от 10,6 до 15,4 м

В рамках реализации проекта строительства подходного канала и операционной акватории морского терминала для перевалки угля в бухте Суходол морского порта Владивосток предполагается:

а) построить подходной канал длиной более 2,1 км, шириной 200 м и отметками дна -19,2 м;

б) построить маневровую акваторию с разворотным местом диаметром 532 м и отметками дна -19,2 м;

в) построить операционную акваторию причала № 1 длиной 451 м, шириной 240 м и отметками дна -19,1 м;

г) построить операционную акваторию причала № 2 длиной 451 м, шириной 240 м и отметками дна -19,1 м;

д) построить операционную акваторию универсального причала № 3 длиной 165 м, шириной 114 м и отметками дна -10,45 м;

е) построить операционную акваторию причала портофлота длиной 123 м, шириной 80,1 м и отметками дна -7,2 м;

ж) построить два светящих навигационных знака «Суходол» и «Универсальный причал»;

з) установить четыре светящих буя для ограждения подходного канала;

и) установить восемь светящих буев для ограждения маневровых и операционных акваторий;

к) установить один светящий буй для ограждения отмели мыса Азарьева

АООО «Китайская Компания Коммуникаций и Строительства» (выполнение дноуглубительных работ) (в период с 07.2020 по 04.2022)

ЗАО «Навител» (установка объектов СНО)

Договор от 10 июля 2020 г. № ДБФ 25/2-20 (выполнение дноуглубительных работ) (в период с 07.2020 по 04.2022)

Договор от 30 сентября 2021 г. № ДБФ 103/2-21 (выполнение работ по установке СНО)

- заключен договор с подрядной организацией на выполнение дноуглубительных работ.

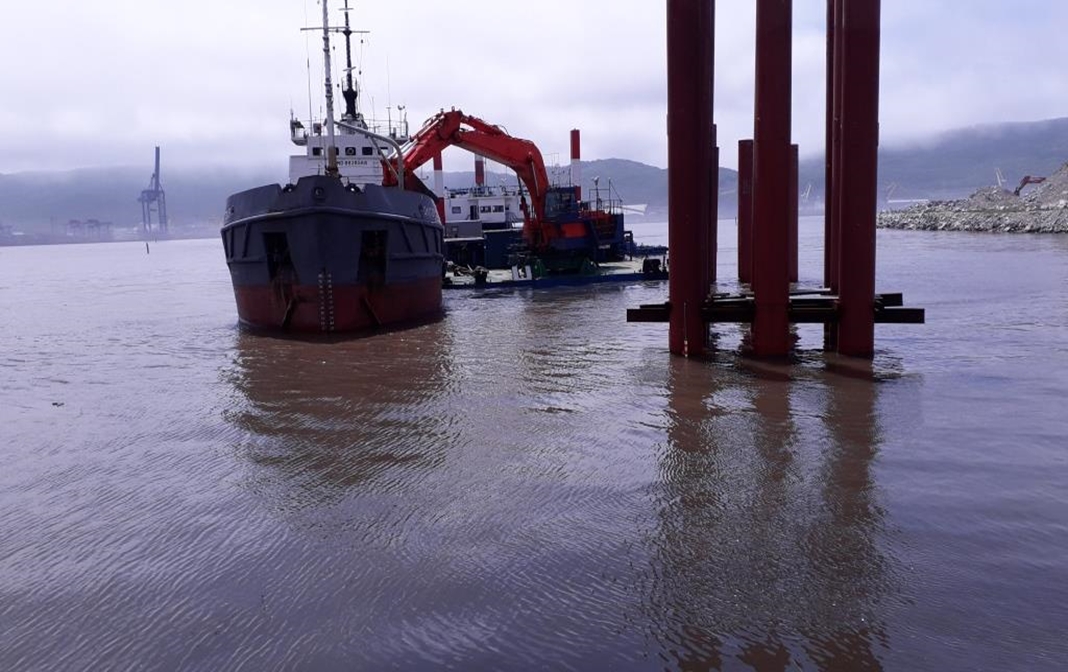

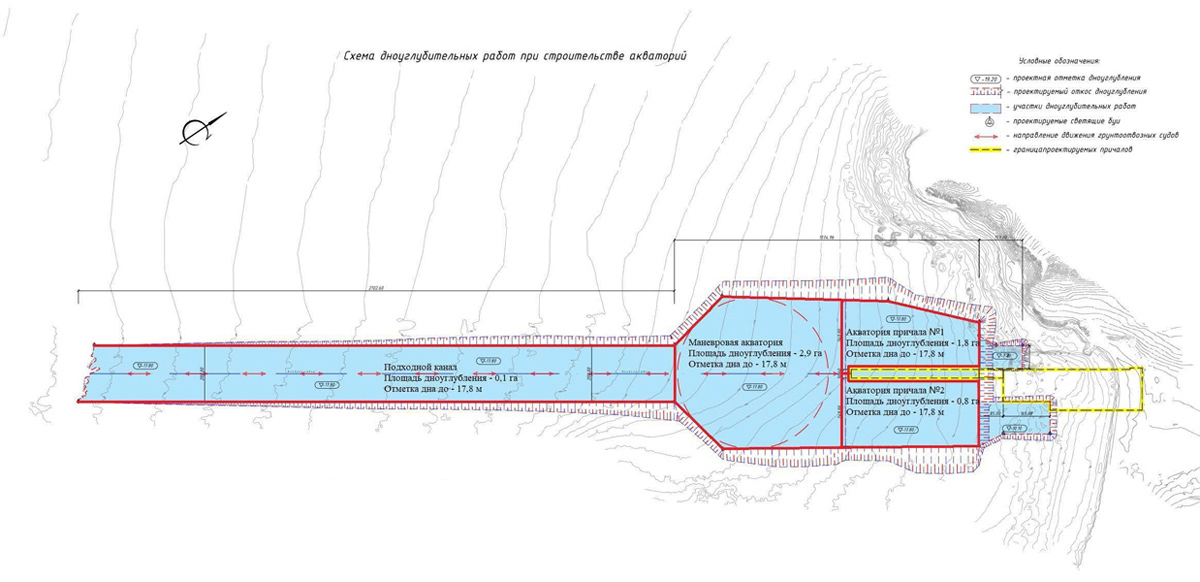

- выполнялись дноуглубительные работы на подходном канале на площади 41,3 га, с доведением отметок дна до -15,5 м и маневровой акватории с разворотным местом на площади 29 га с доведением отметок дна до -12,1 м и общим объемом изъятого донного грунта в размере 830,1 тыс. куб. м.

- выполнялись дноуглубительные работы на подходном канале на площади 41,3 га, с доведением отметок дна до -16,1 м и маневровой акватории с разворотным местом на площади 29 га с доведением отметок дна до -13,3 м и общим объемом изъятого донного грунта в размере 535,7 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории причала № 2 на площади 21,9 га, с доведением отметок дна до -9 м и объемом изъятого донного грунта в размере 86,9 тыс. куб. м.

- выполнялись дноуглубительные работы на подходном канале на площади 41,3 га, с доведением отметок дна до -16,9 м и маневровой акватории с разворотным местом на площади 29 га с доведением отметок дна до -14,6 м и общим объемом изъятого донного грунта в размере 2,1 млн куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 21,9 га, с доведением отметок дна до -12,2 м и объемом изъятого донного грунта в размере 652 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории универсального причала № 3 на площади 3 га, с доведением отметок дна до -5 м и объемом изъятого донного грунта в размере 89,3 тыс. куб. м.

- выполнялись дноуглубительные работы на подходном канале на площади 41,2 га, с доведением отметок дна до -18,1 м и маневровой акватории с разворотным местом на площади 29 га с доведением отметок дна до -16,6 м и общим объемом изъятого донного грунта в размере 926,8 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 21,9 га, с доведением отметок дна до -14,6 м и объемом изъятого донного грунта в размере 289,1 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории универсального причала № 3 на площади 3 га, с доведением отметок дна до -5,9 м и объемом изъятого донного грунта в размере 39,6 тыс. куб. м.

- выполнялись дноуглубительные работы на подходном канале на площади 41,2 га, с доведением отметок дна до -19,2 м и маневровой акватории с разворотным местом на площади 24,2 га с доведением отметок дна до -19,2 м и общим объемом изъятого донного грунта в размере 876,9 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 13,6 га, с доведением отметок дна до -19,1 м и объемом изъятого донного грунта в размере 182,3 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории универсального причала № 3 на площади 1,6 га, с доведением отметок дна до -10,5 м и объемом изъятого донного грунта в размере 21,4 тыс. куб. м.

- все дноуглубительные работы приостановлены в соответствии с приказом капитана морского порта Владивосток от 04.12.2020 № 47.

- Росморречфлот продлил до 30 апреля 2022 года срок действия разрешения на строительство от 27.07.2018 № 25-RU25521000-НЖ-39/29-2018.

- работы не выполнялись на основании приказа капитана морского порта Владивосток от 04.12.2020 № 47.

- подписан акт от 03.08.2021 № 307/1656 о приостановлении строительства на основании отказа Минобороны России в выдаче разрешения подрядной организации на выполнение дноуглубительных работ.

- заключен договор с подрядной организацией на выполнение работ по созданию объектов СНО.

- выполнялись дноуглубительные работы на подходном канале на площади 0,1 га, с доведением отметок дна до -17,1 м и маневровой акватории с разворотным местом на площади 2,9 га с доведением отметок дна до -17,1 м и общим объемом изъятого донного грунта в размере 5,8 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 2,6 га, с доведением отметок дна до -17,2  м и объемом изъятого донного грунта в размере 5,1 тыс. куб. м.

- выполнялись дноуглубительные работы на подходном канале на площади 0,1 га, с доведением отметок дна до -17,5 м и маневровой акватории с разворотным местом на площади 2,9 га с доведением отметок дна до -17,5 м и общим объемом изъятого донного грунта в размере 33,9 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 2,6 га, с доведением отметок дна до -17,6 м и объемом изъятого донного грунта в размере 29,4 тыс. куб. м;

- выполнялись работы по поставке СНО.

- выполнялись дноуглубительные работы на подходном канале на площади 0,1 га, с доведением отметок дна до -17,8 м и маневровой акватории с разворотным местом на площади 2,9 га с доведением отметок дна до -17,8 м и общим объемом изъятого донного грунта в размере 22 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 2,6 га, с доведением отметок дна до -17,8  м и объемом изъятого донного грунта в размере 19,1 тыс. куб. м;

- завершены работы по поставке СНО.

- дноуглубительные работы приостановлены в связи с природно-климатическими условиями.

- все работы приостановлены;

- Росморречфлот продлил до 30 апреля 2023 года срок действия разрешения на строительство от 27.07.2018 № 25-RU25521000-НЖ-39/29-2018.

- работы не осуществлялись.

- договор подряда от 10.07.2020 № ДБФ 25/2-20 расторгнут.

- работы не выполнялись.

- выполнялись дноуглубительные работы на подходном канале на площади 0,04 га, с доведением отметок дна до -17,3 м и маневровой акватории с разворотным местом на площади 1,9 га с доведением отметок дна до -17,2 м и общим объемом изъятого донного грунта в размере 14,2 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 5,7 га, с доведением отметок дна до -17,2 м и объемом изъятого донного грунта в размере 108,6 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории универсального причала № 3 на площади 1,4 га, с доведением отметок дна до -8,9 м и объемом изъятого донного грунта в размере 17,8 тыс. куб. м;

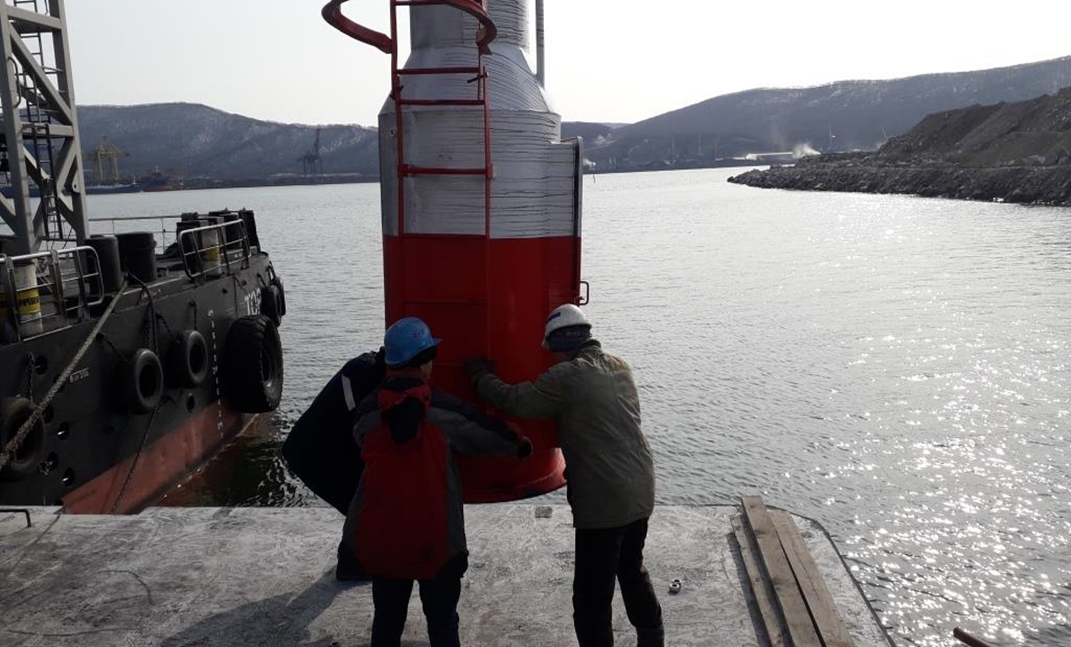

- завершены работы по монтажу светящих навигационных знаков «Суходол» и «Универсальный причал».

- дноуглубительные работы на подходном канале и маневровой акватории с разворотным местом приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения;

- дноуглубительные работы на операционных акваториях причалов № 1 и № 2 приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения;

- дноуглубительные работы на операционной акватории универсального причала № 3 приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения.

- выполнялись дноуглубительные работы на подходном канале на площади 0,04 га, с доведением отметок дна до -17,8 м и маневровой акватории с разворотным местом на площади 1,9 га с доведением отметок дна до -17,8 м и общим объемом изъятого донного грунта в размере 23,4 тыс. куб. м;

- выполнялись дноуглубительные работы на операционных акваториях причалов № 1 и № 2 на площади 5,7 га, с доведением отметок дна до -17,8 м и объемом изъятого донного грунта в размере 85,4 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории универсального причала № 3 на площади 1,4 га, с доведением отметок дна до -10,1 м и объемом изъятого донного грунта в размере 31,8 тыс. куб. м;

- выполнялись дноуглубительные работы на операционной акватории причала портофлота на площади 1 га, с доведением отметок дна до -7,2 м и общим объемом изъятого донного грунта в размере
29,7 тыс. куб. м.

- дноуглубительные работы на подходном канале и маневровой акватории с разворотным местом приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения;

- дноуглубительные работы на операционных акваториях причалов № 1 и № 2 приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения;

- дноуглубительные работы на операционной акватории универсального причала № 3 приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения;

- дноуглубительные работы на операционной акватории причала портофлота приостановлены в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения;

- завершены работы по постановке четырех светящих буев для ограждения подходного канала, восьми светящих буев для ограждения маневровой и операционных акваторий и одного светящего буя для ограждения отмели мыса Азарьева.

- работы не выполнялись в связи с установленными ограничениями по возможности захоронения извлеченного донного грунта в отведенных местах его захоронения.

- дноуглубительные работы не выполнялись в связи с природно-климатическими условиями.

- завершены дноуглубительные работы на операционной акватории универсального причала № 3 на площади 0,01 га, с доведением отметок дна до -10,1 м и объемом изъятого донного грунта в размере 0,07 тыс. куб. м. Всего выполнено дноуглубительных работ на операционной акватории универсального причала № 3 на площади 3 га, с доведением отметок дна до -10,1 м и объемом изъятого донного грунта в размере 200 тыс. куб. м;

- завершены дноуглубительные работы на операционной акватории причала портофлота на площади 0,13 га, с доведением отметок дна до -7,2 м и общим объемом изъятого донного грунта в размере 6,4 тыс. куб. м. Всего выполнено дноуглубительных работ на операционной акватории причала портофлота на площади 1 га, с доведением отметок дна до -7,2 м и общим объемом изъятого донного грунта в размере 36,1 тыс. куб. м.

- выполнялись инженерные изыскания;

- выполнялись работы по корректировке проектной документации.

- завершены инженерные изыскания;

- получено положительное заключение повторной государственной экспертизы от 16.11.2023 № 25-1-1-1-069138-2023;

- выполнялись работы по корректировке проектной документации.

- выполнялись работы по корректировке проектной документации.

- завершены работы по корректировке проектной документации;

- на скорректированную проектную документацию получено положительное заключение по результатам оценки соответствия в рамках экспертного сопровождения ФАУ «Главгосэкспертиза России» № 0375-2025.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;

- получено решение территориального отдела водных ресурсов Амурского бассейнового водного управления по Приморскому краю Росводресурсов от 11.06.2025 № 00-20.04.00.003-И-РПБВ-Т-2025-69239/0 о предоставлении водного объекта в пользование в целях строительства подходного канала, маневровой акватории и операционных акваторий причалов морского терминала;

- получено разрешение Росморречфлота от 24.06.2025 № 25-24-БТ-39/23-2025-ФАМРТ на строительство подходного канала, маневровой акватории и операционных акваторий причалов морского терминала.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;

- приказом Дальневосточного управления Ростехнадзора от 28.07.2025 № ПР-372-444-О утверждено заключение о соответствии объекта капитального строительства требованиям проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов;

- приказом Дальневосточного межрегионального управления Росприроднадзора от 31.07.2025 № 580 утверждено заключение о соответствии объекта капитального строительства обязательным требованиям в области охраны окружающей среды, а также проектной документации, получившей положительное заключение государственной экологической экспертизы федерального уровня.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- завершены работы по оформлению документов для ввода объекта в эксплуатацию;

- получено разрешение Росморречфлота от 03.09.2025 № 25-24-КА-39/29-2025-ФАМРТ на ввод объектов в эксплуатацию.

Срок завершения строительства: 3 квартал 2025 года.

Срок ввода в эксплуатацию: 3 квартал 2025 года

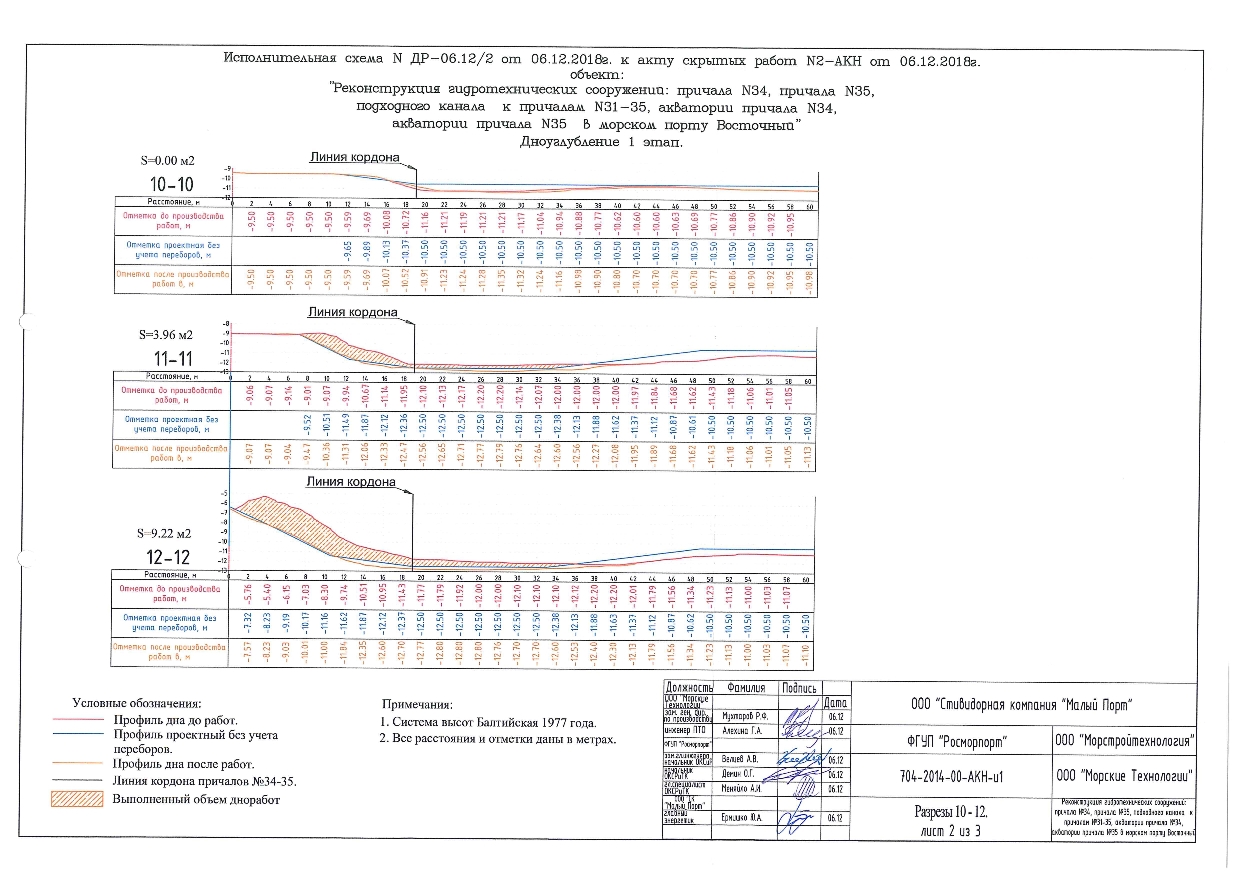

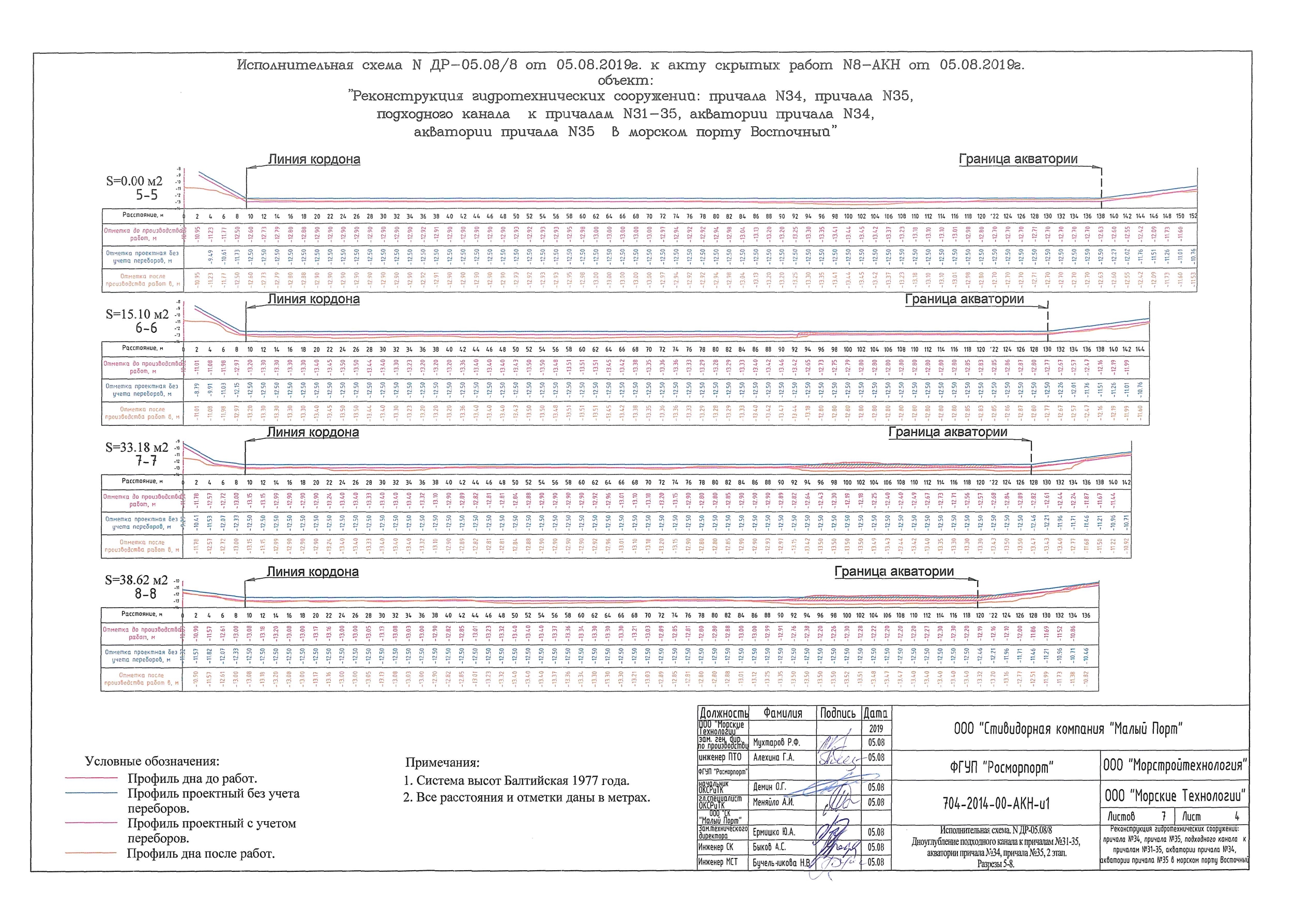

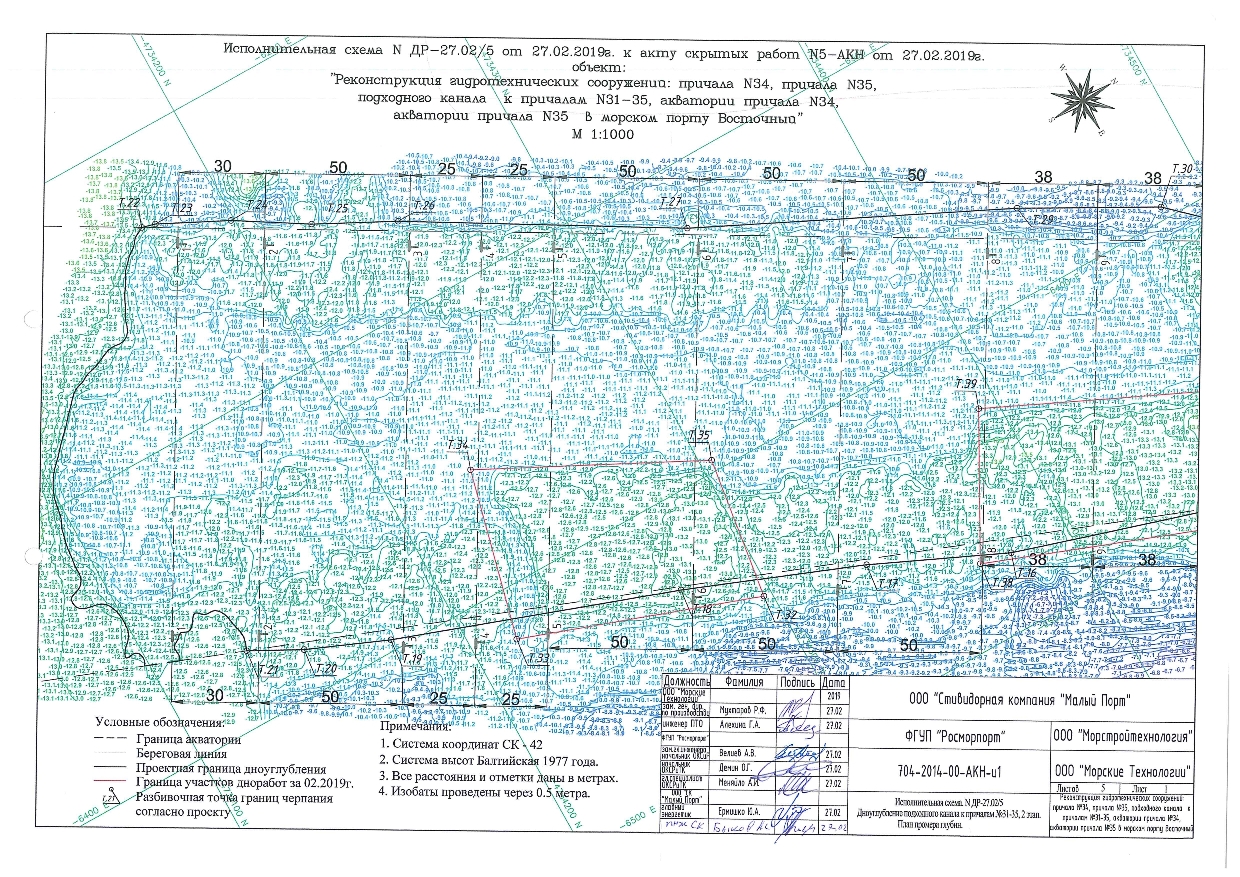

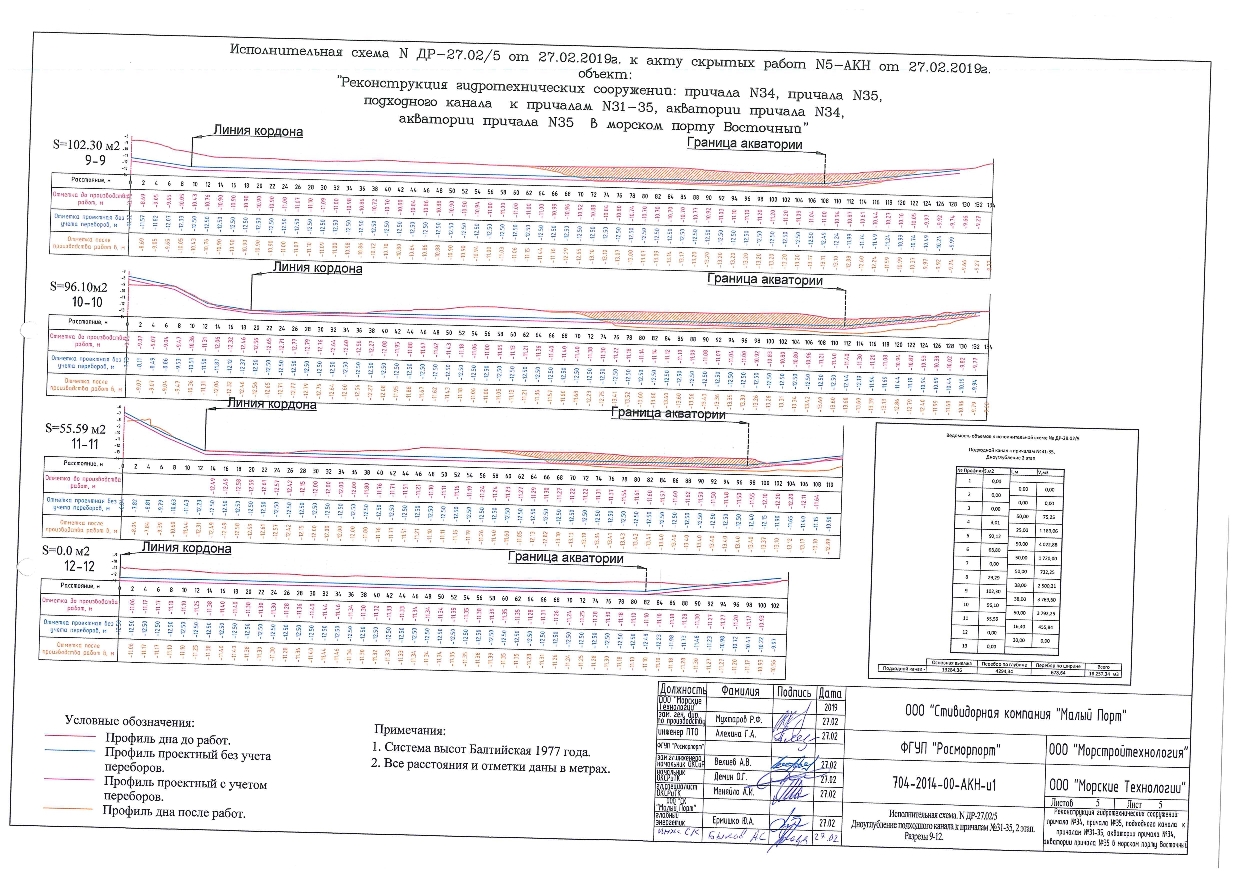

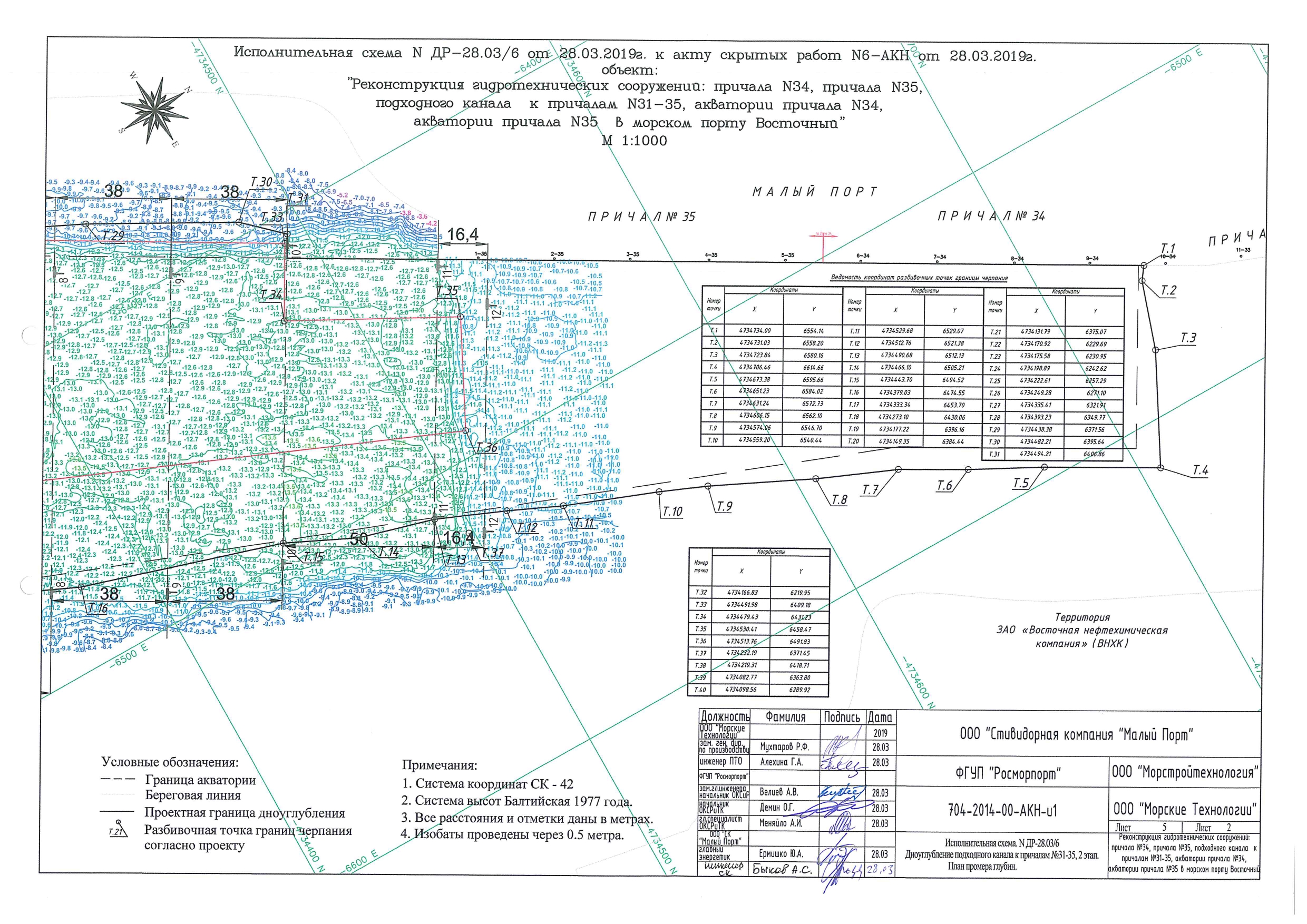

Ситуационный план

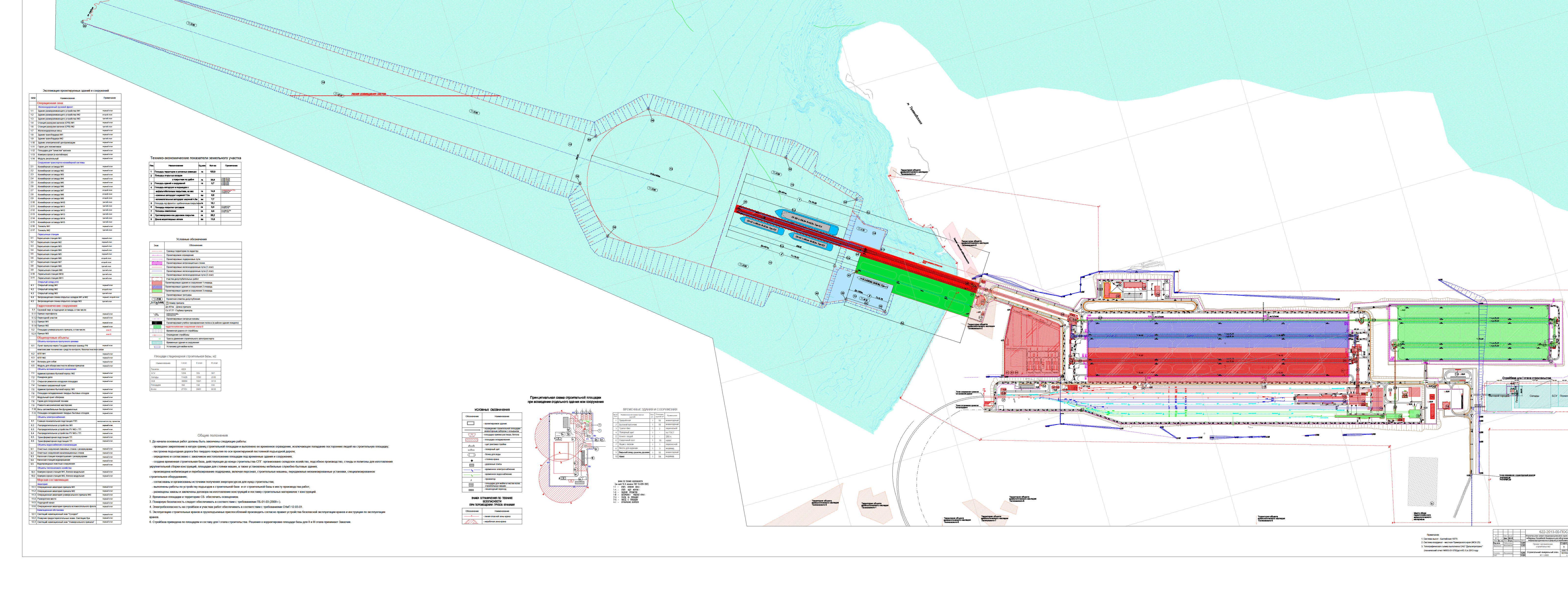

Стройгенплан

Планировочная схема

Реконструкция акватории 20 (участок 20-5) залива Находка (операционная акватория причала № 2 морского нефтеналивного терминала «Козьмино») в морском порту Восточный осуществляется в целях безопасного подхода и постановки танкеров типа «НО-150», вместимостью 158 тыс. тонн с размерениями по длине 274,5 м, ширине 48 м и осадкой в грузу 17 м, к причалу № 2 морского нефтеналивного терминала «Козьмино» в морском порту Восточный.
В ходе реконструкции акватории 20 (участок 20-5) залива Находка (операционная акватория причала № 2 морского нефтеналивного терминала «Козьмино») в морском порту Восточный предполагается выполнить дноуглубительные работы на операционной акватории причала № 2 морского нефтеналивного терминала «Козьмино» на площади 8,64 га, с доведением отметок дна до -21 метра, а также осуществить установку средств навигационного оборудования: двух створных знаков (светящий навигационный знак № 1 на подходной дамбе и светящий навигационный знак № 4 на причале № 2 нефтепирса) и двух плавучих предостерегательных знака для обеспечения безопасности мореплавания при подходе судов к причалу № 2.
ООО «Морские Технологии»
Договор подряда от 22.10.2015 № РМП/485-15 (63 – 2015 – ПД)

Дополнительное соглашение от 13.07.2016 № 1

- заключён договор с подрядной организацией ООО «Морские технологии».

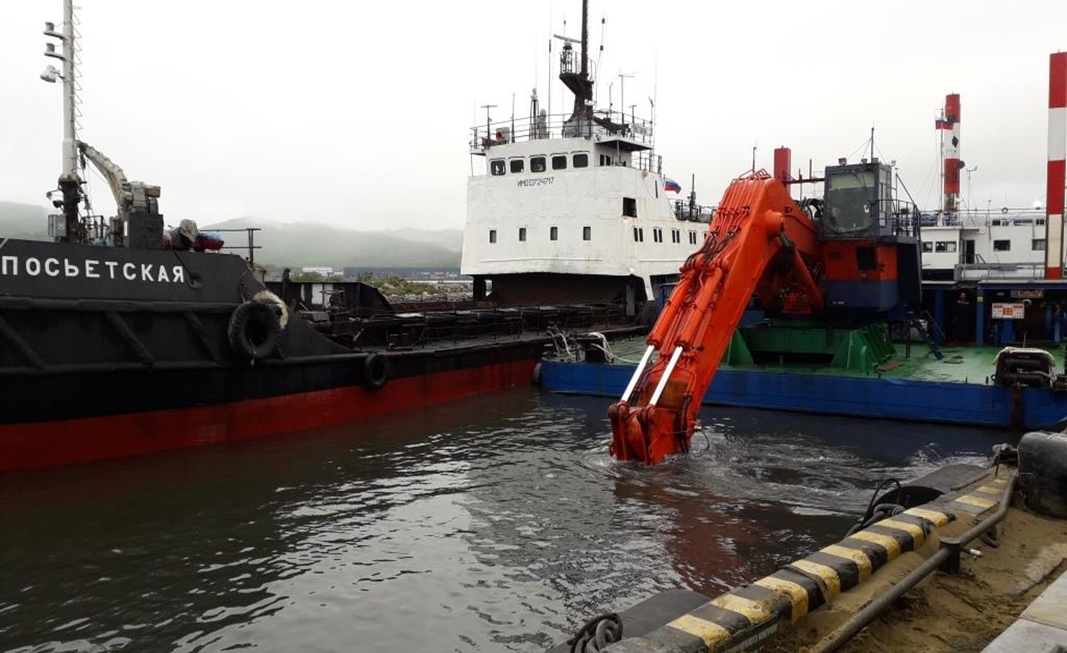

- выполнялись дноуглубительные работы на профилях № 1-5 объекта в объеме 98,2 тыс. м3 изъятого грунта, с доведением отметок дна до -21 метра;

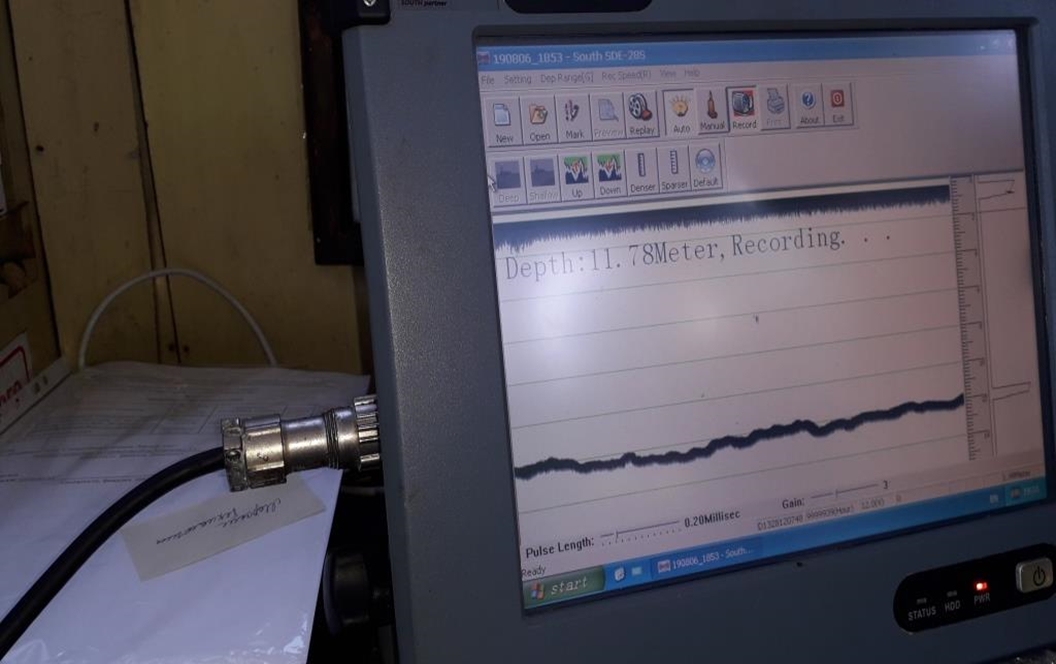

- выполнялись промерные работы на площади 4 га.
- выполнялись дноуглубительные работы на профилях № 5-11 в объеме 121,8 тыс. м3 изъятого грунта, с доведением отметок до -21 метра;
- выполнялись промерные работы на площади 4,7 га.
- дноуглубительные работы не проводились в соответствии с графиком производства дноуглубительных работ.
- выполнялись дополнительные дноуглубительные работы на профилях № 1-9 объекта в объеме 61 тыс. м3  изъятого грунта, с доведением отметок до -21 метра;
- выполнялись промерные работы на площади 7,6 га.
- выполнялись дополнительные дноуглубительные работы на профилях № 9-10 объекта в объеме 21 тыс. м3  изъятого грунта, с доведением отметок до -21 метра;
- выполнялись промерные работы на площади 0,9 га.

- выполнялись дноуглубительные работы на профилях № 7-11 в объеме 16 тыс. м3 изъятого грунта, с доведением отметок до -21 метра;

- дноуглубительные работы полностью завершены. Всего изъято свыше 317,3 тыс. тонн донного грунта.

- выполнялись промерные работы на площади 0,9 га;

- промерные работы завершены в связи с окончательным завершением дноуглубительных работ.

- выполнялись работы по монтажу средств навигационного оборудования.

- завершены работы по монтажу средств навигационного оборудования в составе двух створных знаков и двух плавучих предостерегательных знаков.

- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- Росморречфлотом выдано разрешение от 03.11.2016 № 25-RU25308000-НЖ-39/24-2016 на ввод объекта в эксплуатацию.

Срок завершения реконструкции объекта: 30 июля 2016 года

Срок ввода объекта в эксплуатацию: 2 квартал 2016 года

Ситуационный план

План акватории 20 (участок 20-5)

Реконструкция причалов № 1 и № 2 в морском порту Певек осуществляется в связи с неудовлетворительным техническим состоянием причалов и необходимостью восстановления работоспособного состояния причалов и создания единой причальной линии путем выравнивания кордона в целях обеспечения условий для безопасной обработки судов длиной 162,5 метра, шириной 22,6 метров, осадкой в грузу 8,6 метров и водоизмещением 30 тыс. тонн у данных причалов

В рамках реализации проекта по реконструкции причалов № 1 и № 2 в морском порту Певек предполагается:

I пусковой комплекс:

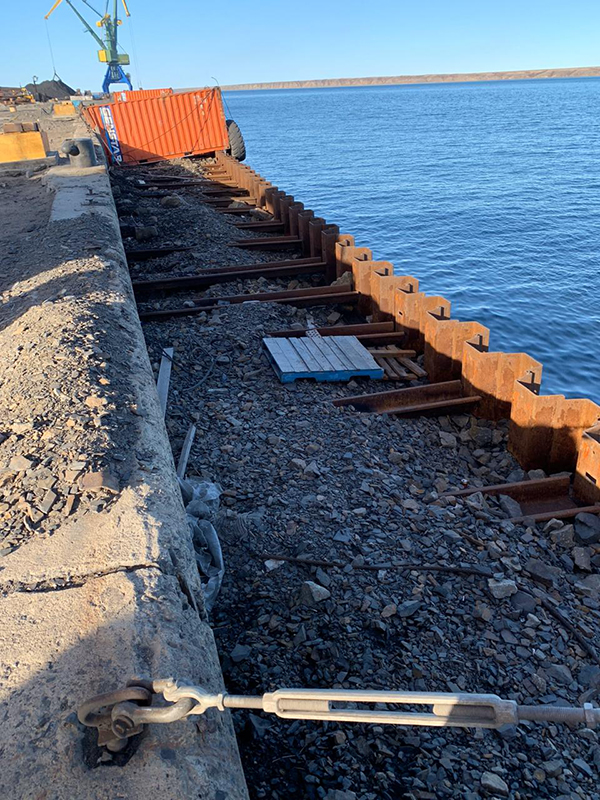

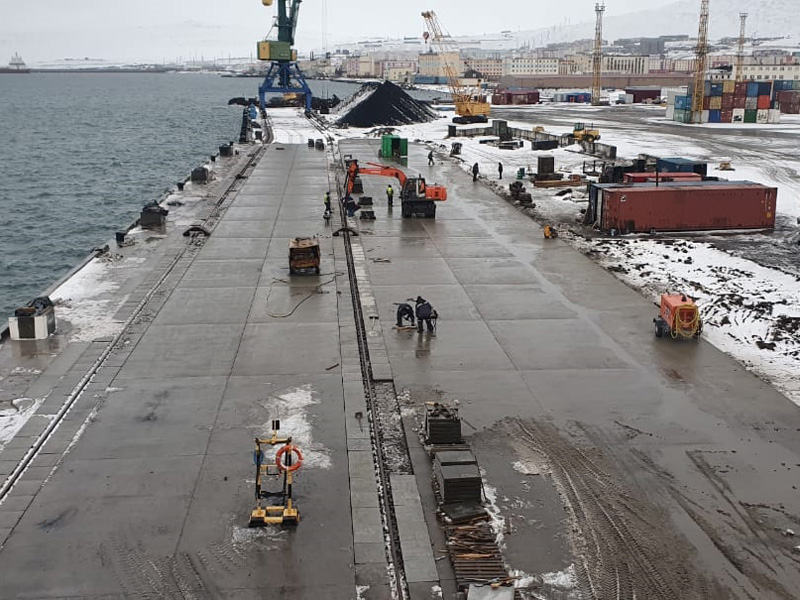

- выполнить работы по реконструкции причальной стенки в целях выравнивания кордона причалов № 1 и № 2 и образования единой причальной линии.

- обеспечить проектную отметку дна у кордона причалов -11,5 метров;

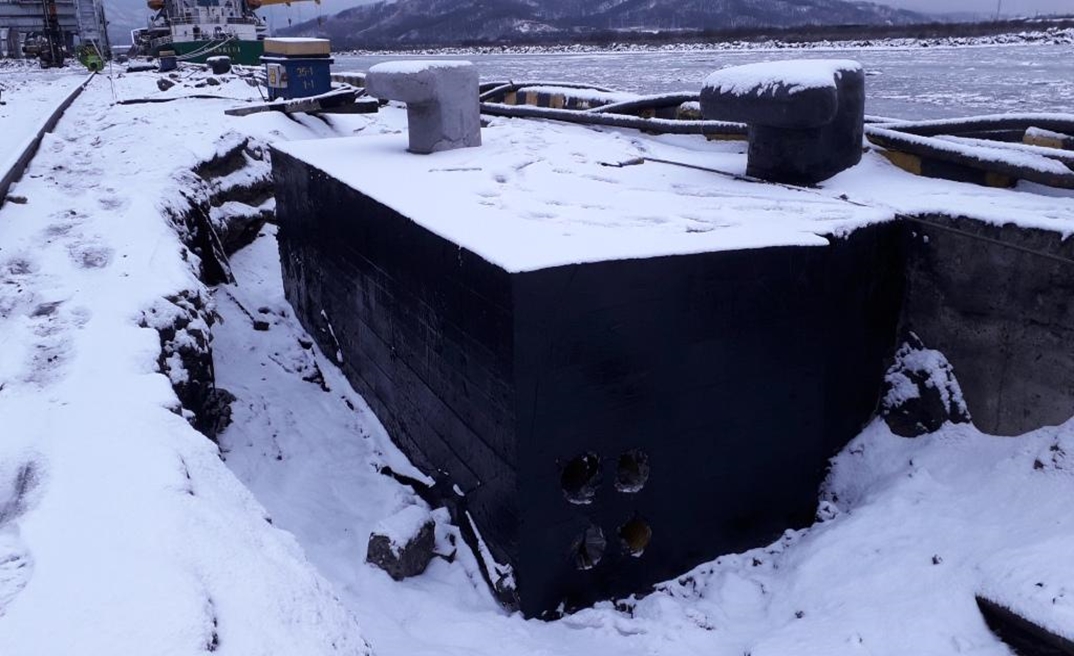

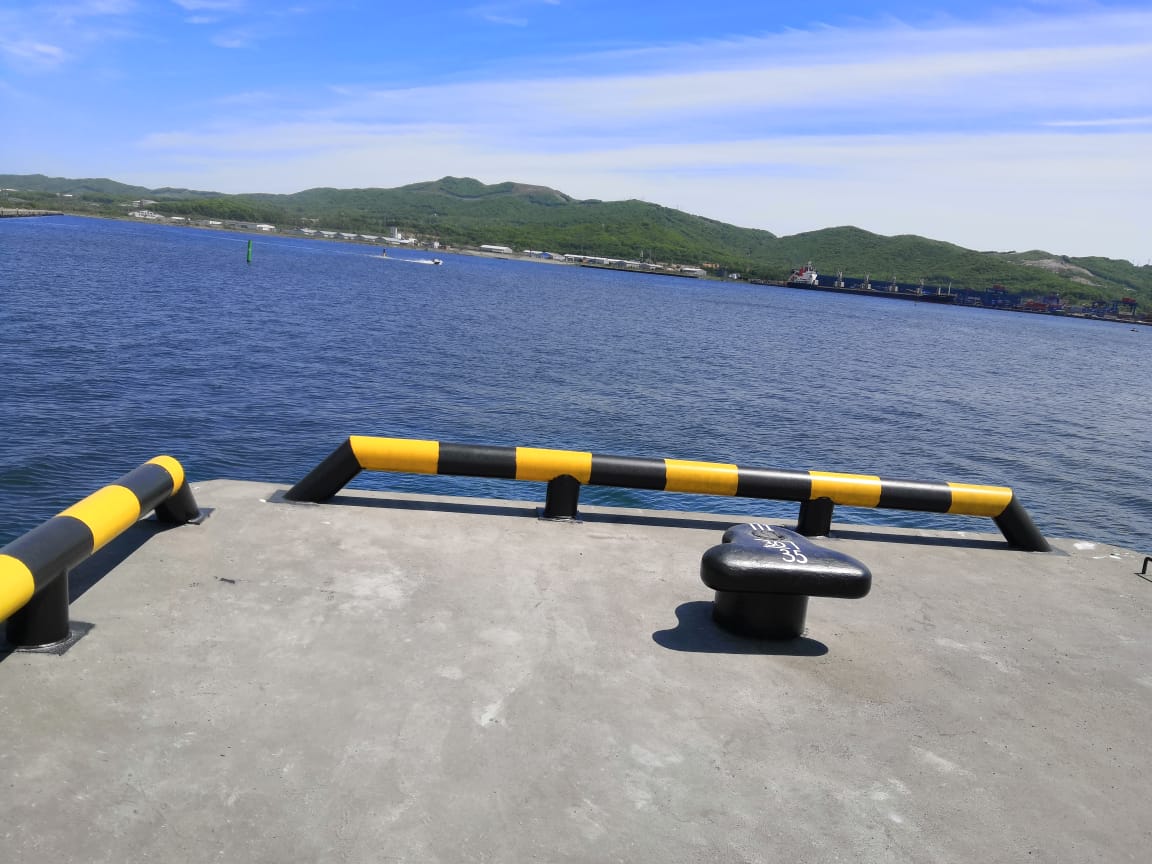

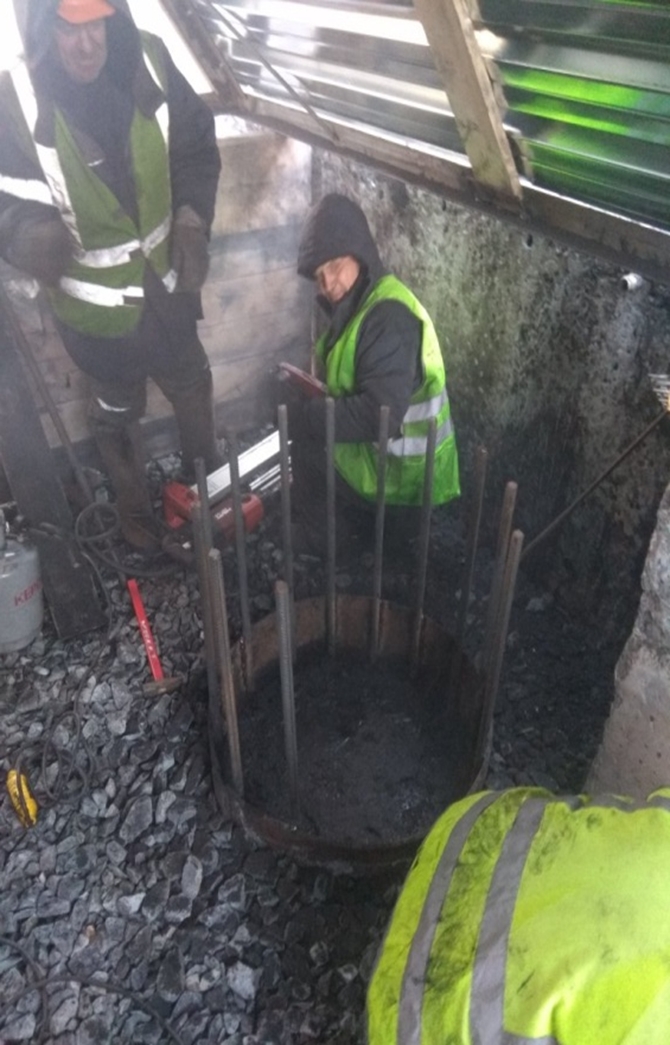

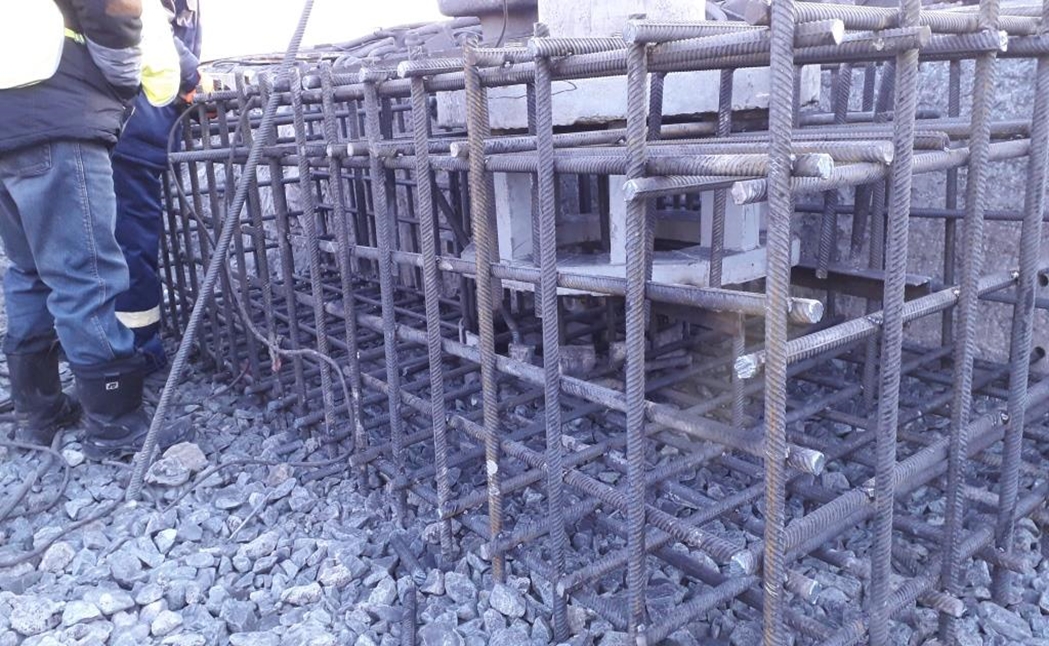

- выполнить установку 8 швартовных тумб;

- создать покрытие прикордонной зоны.

II пусковой комплекс:

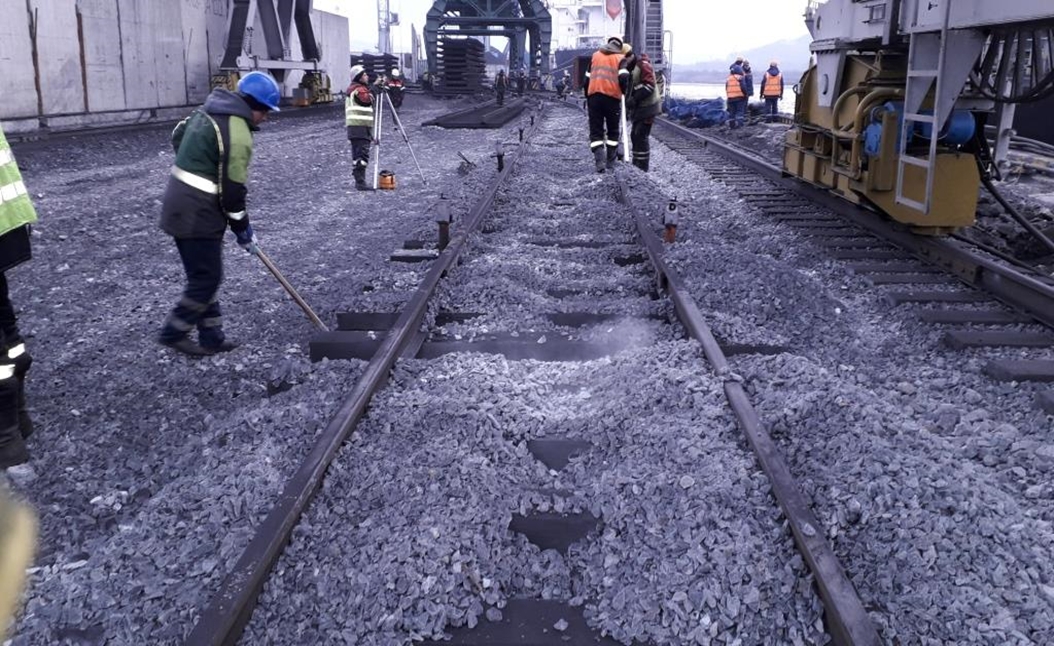

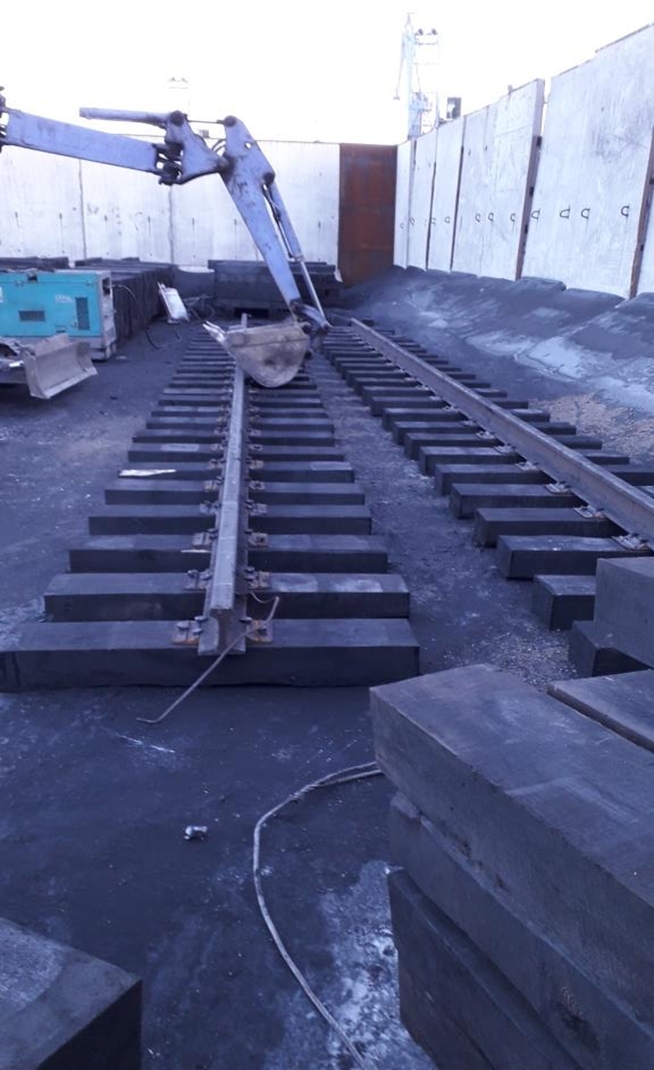

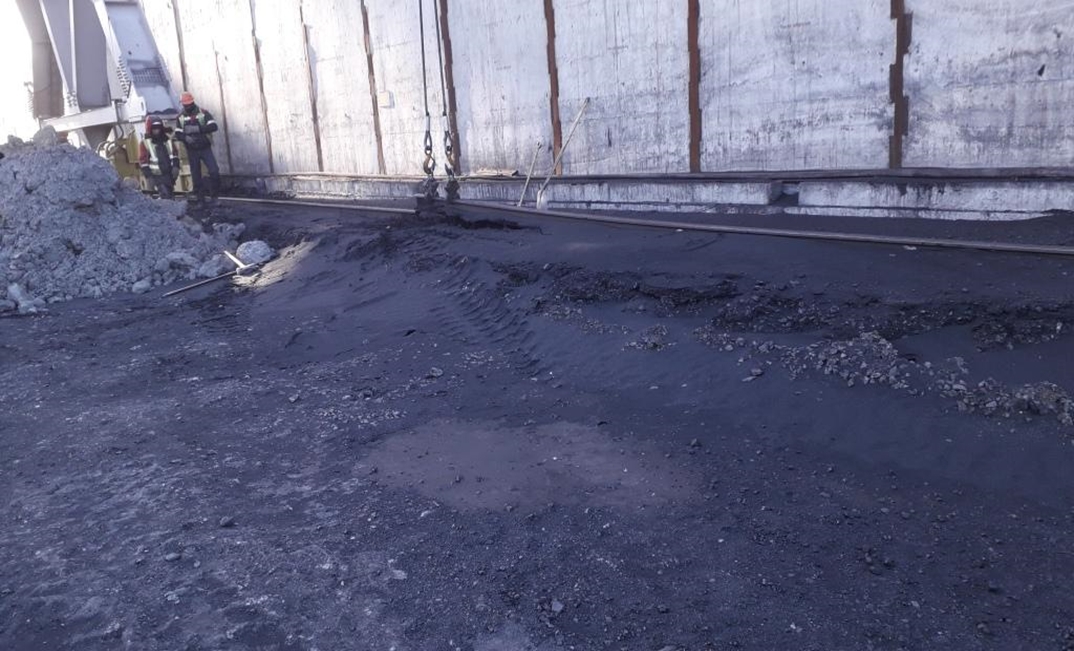

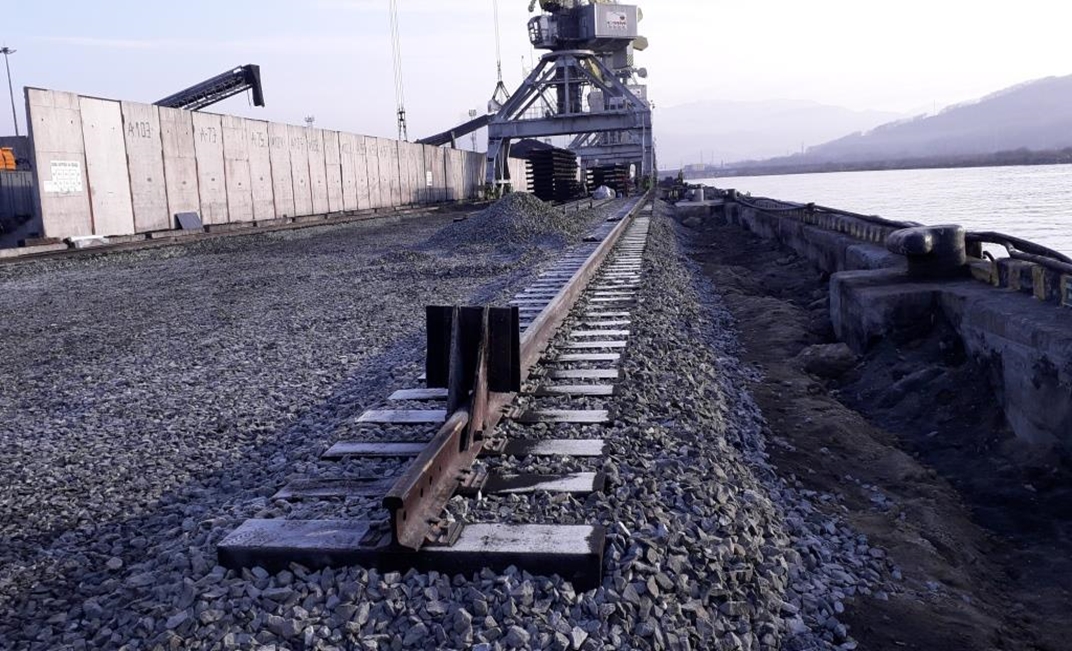

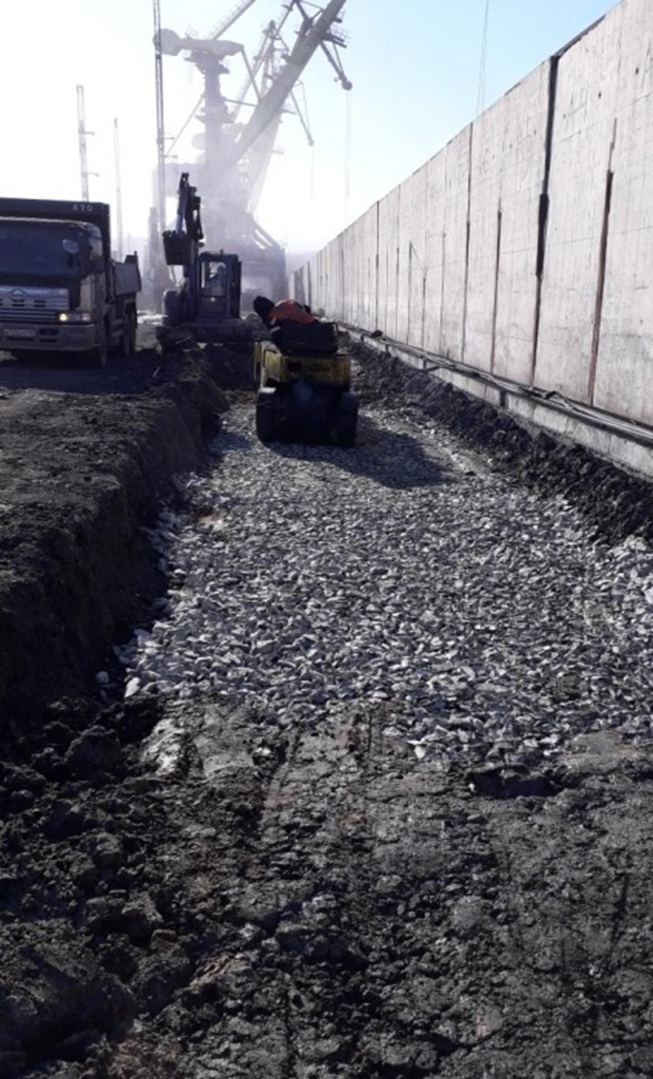

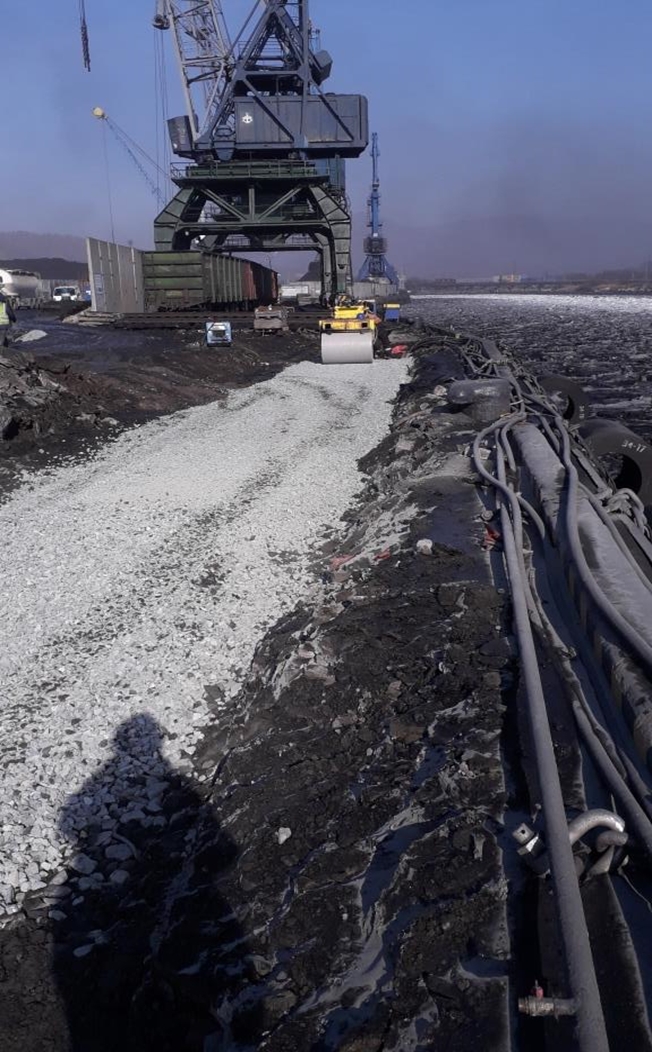

- выполнить установку подкрановых путей;

- обеспечить восстановление систем энергоснабжения;

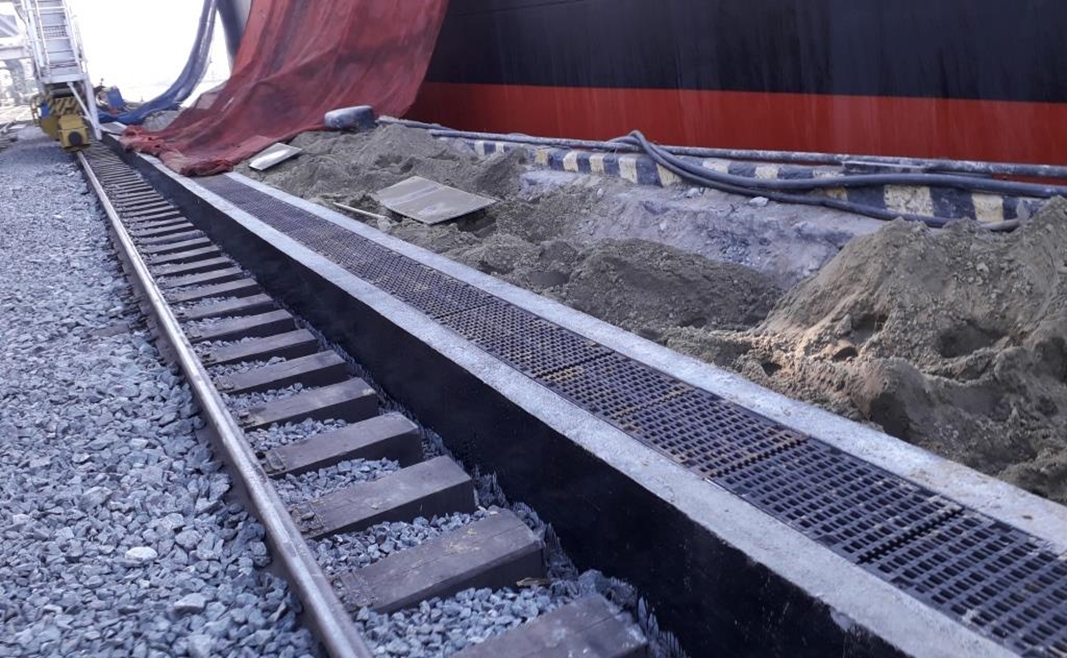

- провести благоустройство и выполнить иные работы

Филиал «Анадырский» АООО «Планум (Кипр) Лимитед»

Договор от 11 сентября 2019 года № РМП/430-19

Дополнительное соглашение от 20.10.2019 № 1

Дополнительное соглашение от 01.06.2020 № 2

Дополнительное соглашение от 09.09.2020 № 3

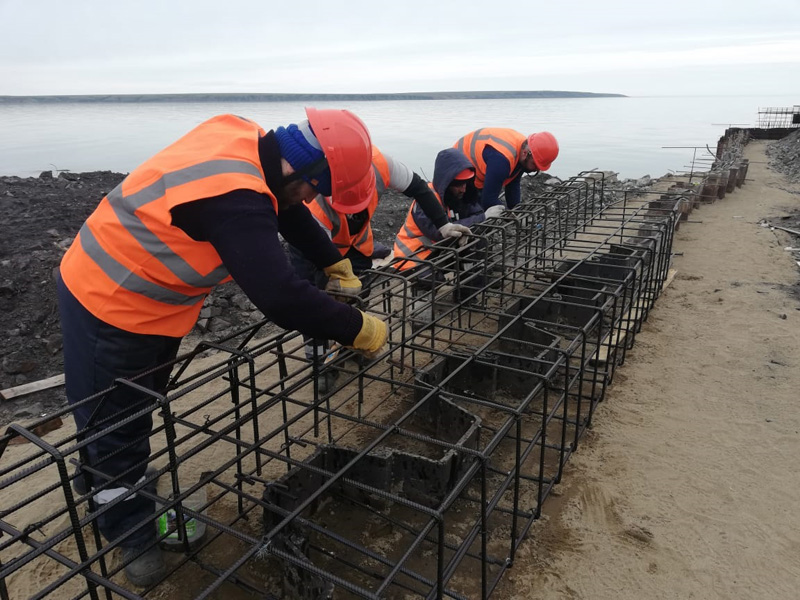

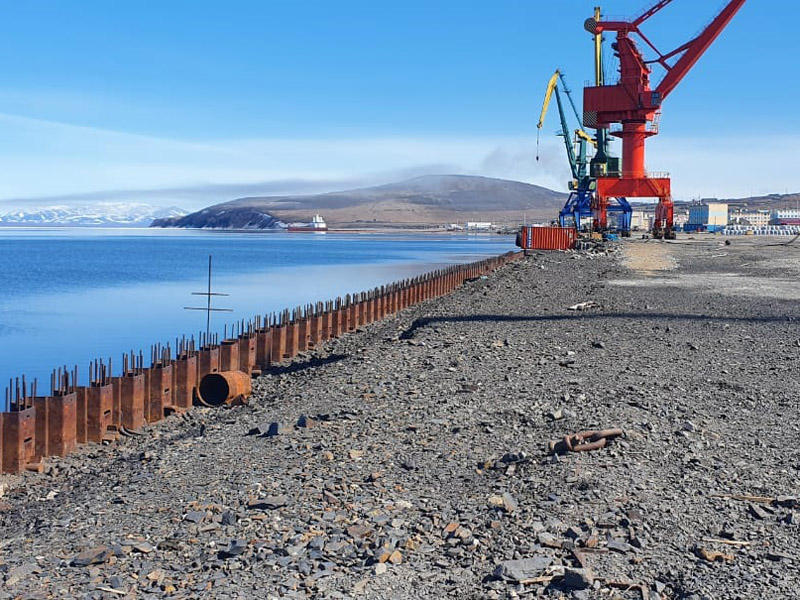

- заключен договор на выполнение строительно-монтажных работ.

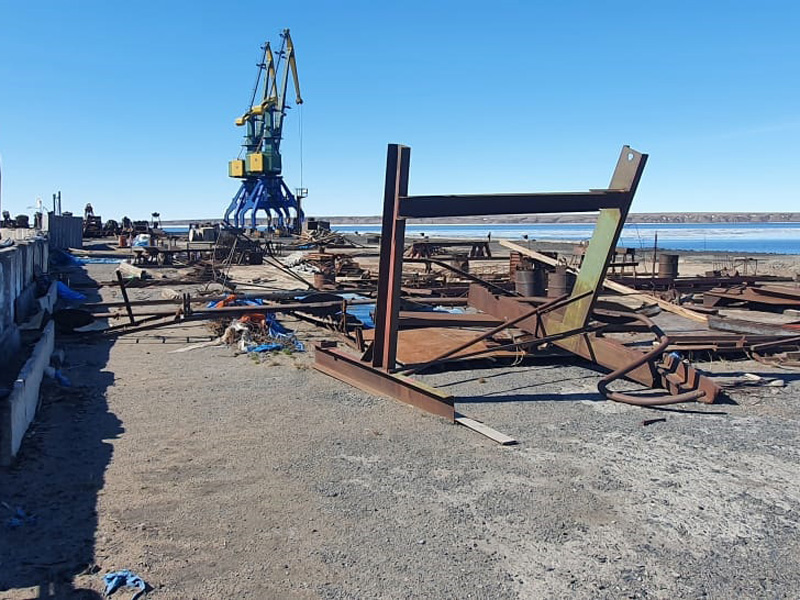

- завершены работы по поставке строительных материалов (металлопроката, цемента).

- строительно-монтажные работы не осуществлялись по природно-климатическим условиям.

- строительно-монтажные работы не осуществлялись по природно-климатическим условиям;

- заключен договор на осуществление авторского надзора за выполнением строительно-монтажных работ;

- завершены работы по обследованию объекта незавершенного строительства.

- строительно-монтажные работы не осуществлялись по природно-климатическим условиям.

- строительно-монтажные работы не осуществлялись по природно-климатическим условиям;

- выполнялись работы по поставке полушпал железобетонных с комплектующими, протекторов марки АП2 из алюминиевого сплава, лакокрасочных материалов, анкерных тяг.

- строительно-монтажные работы не осуществлялись по природно-климатическим условиям;

- завершены работы по поставке лакокрасочных материалов;

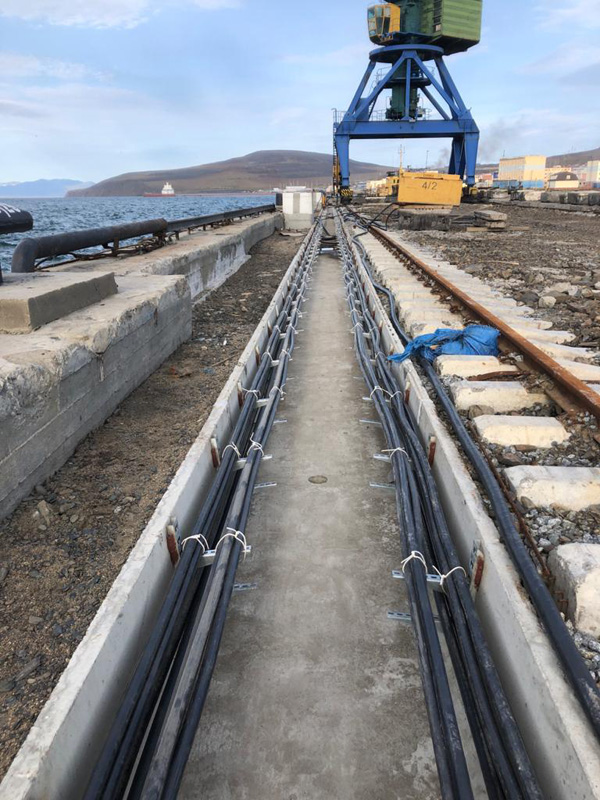

- выполнялись работы по поставке железобетонных изделий (лотков), крановых рельс, цемента, стальных труб, швартовных тумб, металлопроката, отбойных устройств

- выполнялись работы по поставке железобетонных изделий (лотков), крановых рельс, цемента, стальных труб, швартовных тумб, металлопроката, отбойных устройств;

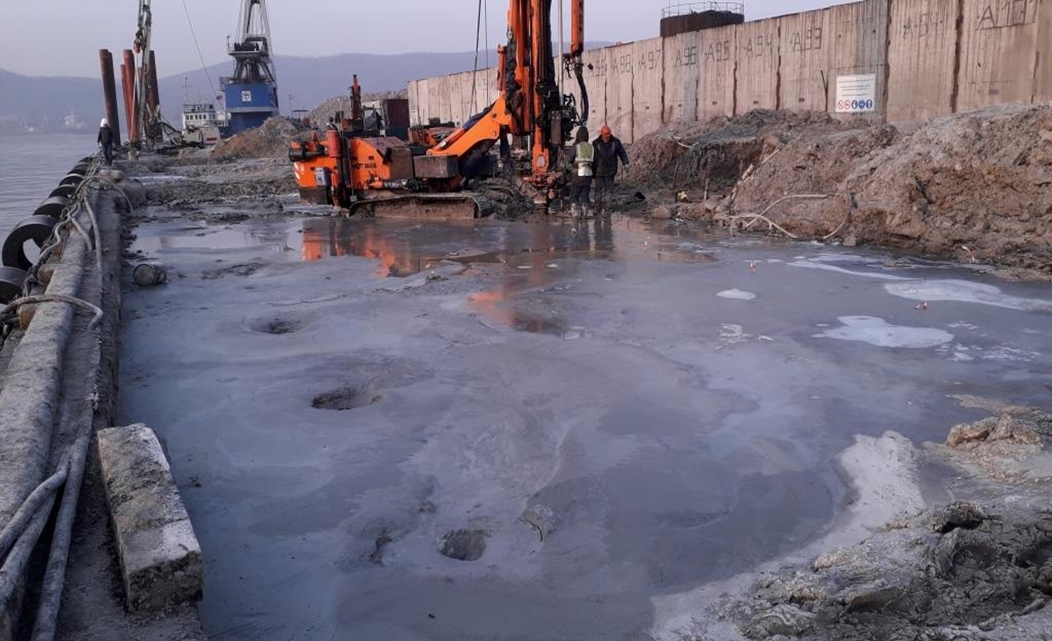

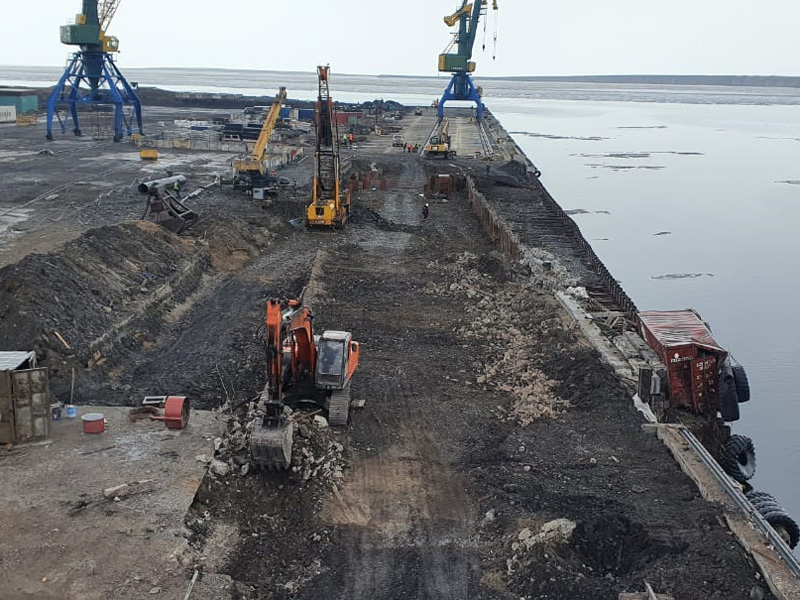

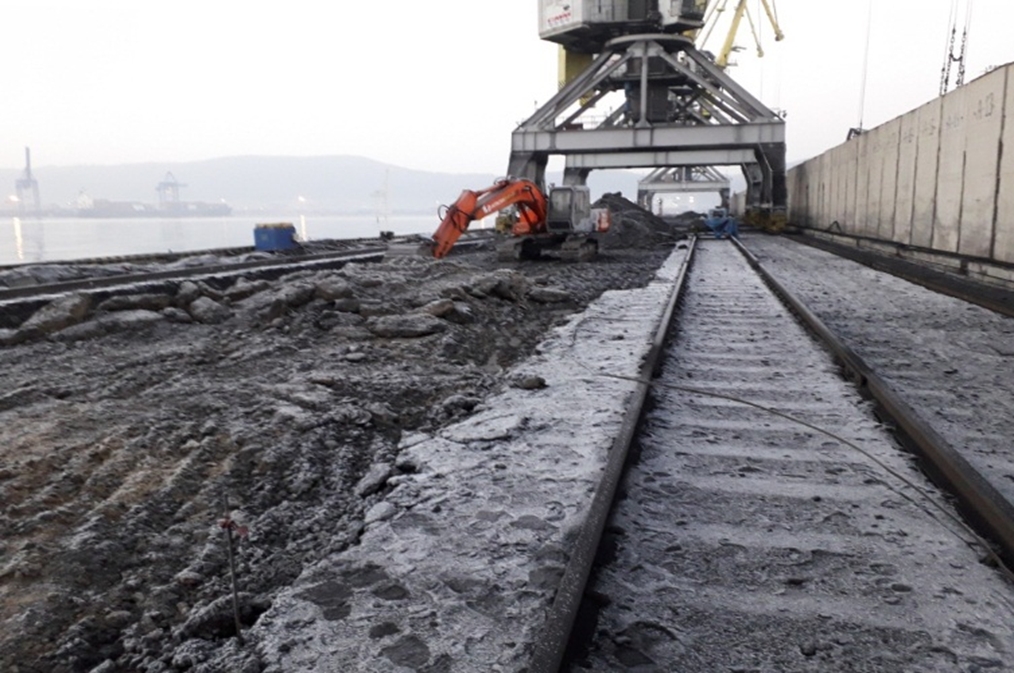

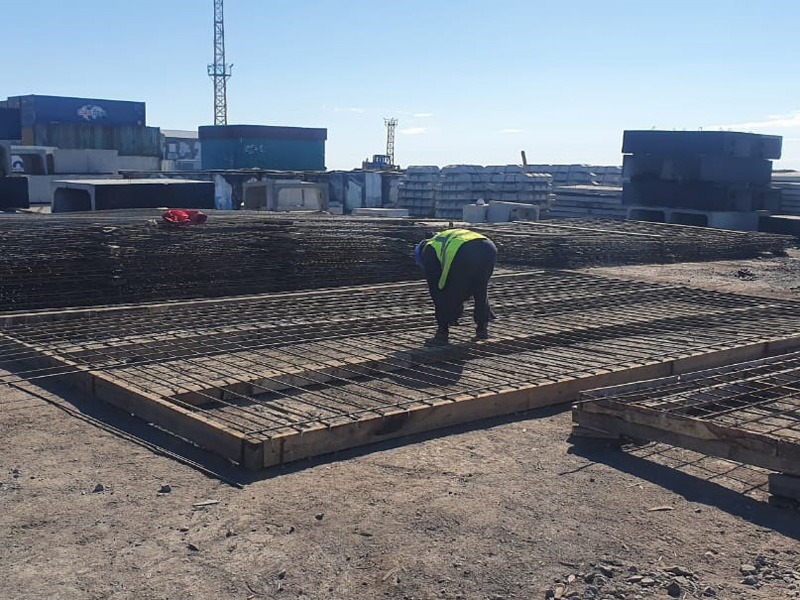

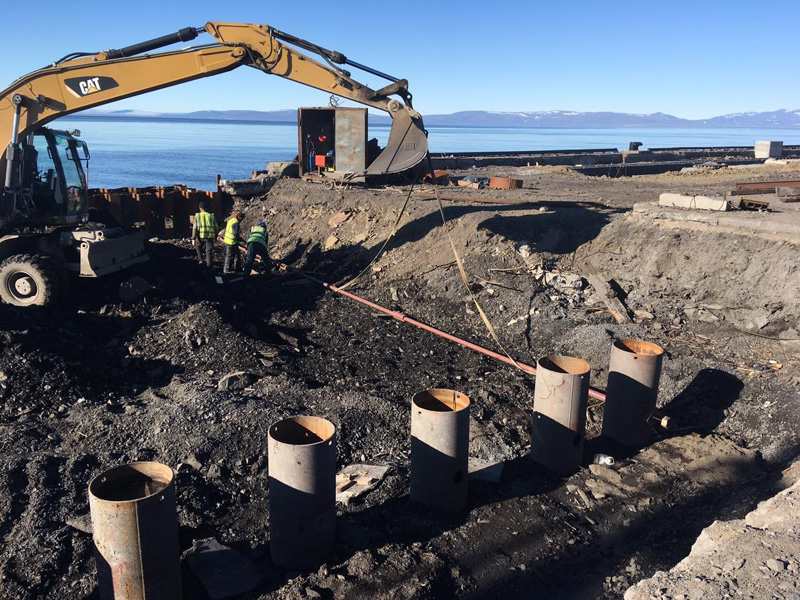

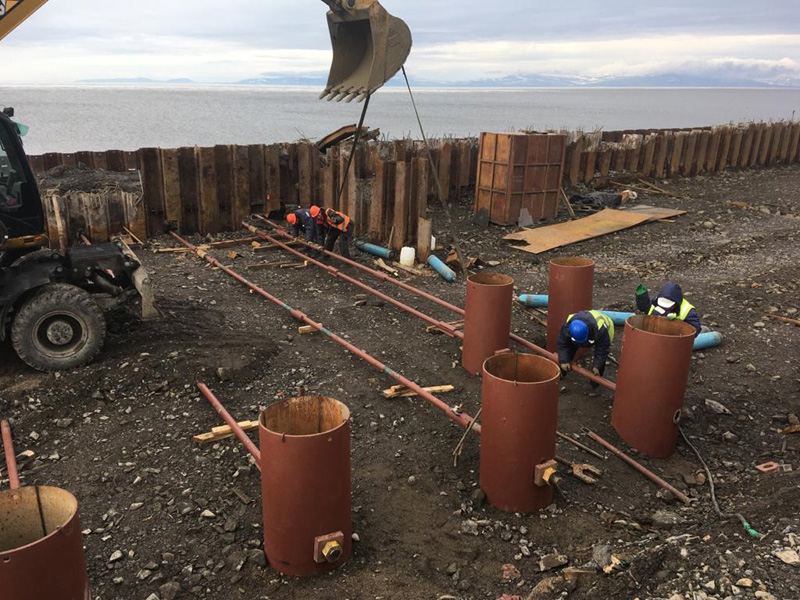

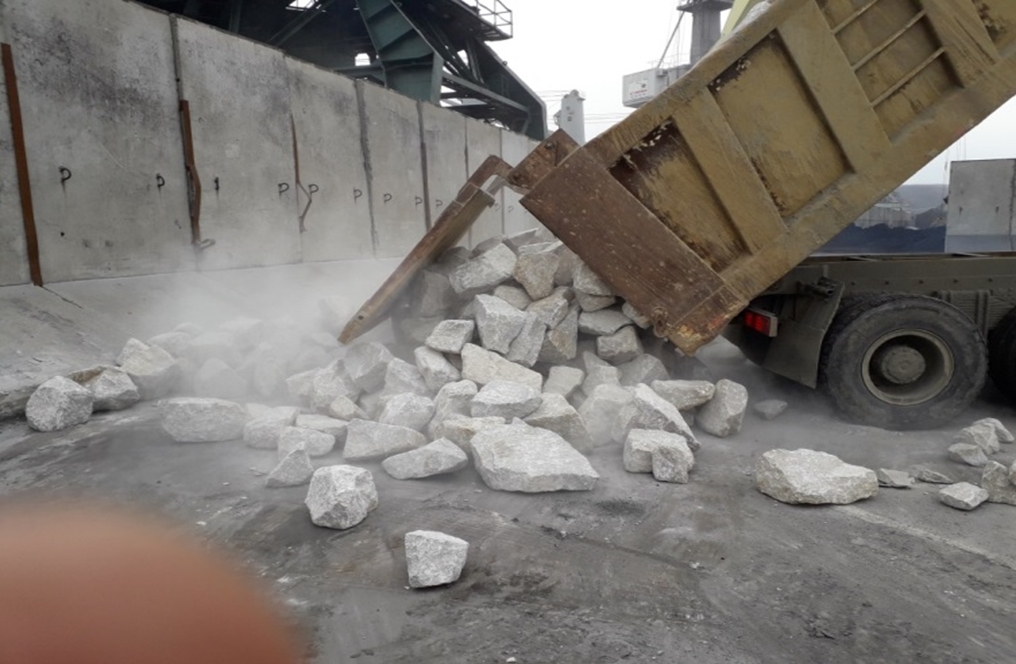

- выполнялись работы по выемке скального грунта на участках расположения анкерных тяг;

- выполнялись работы по очистке от следов коррозии арматурного каркаса причала № 1;

- выполнялись работы по очистке прилегающей к открылку причала № 1 территории от просыпей угля и грунта;

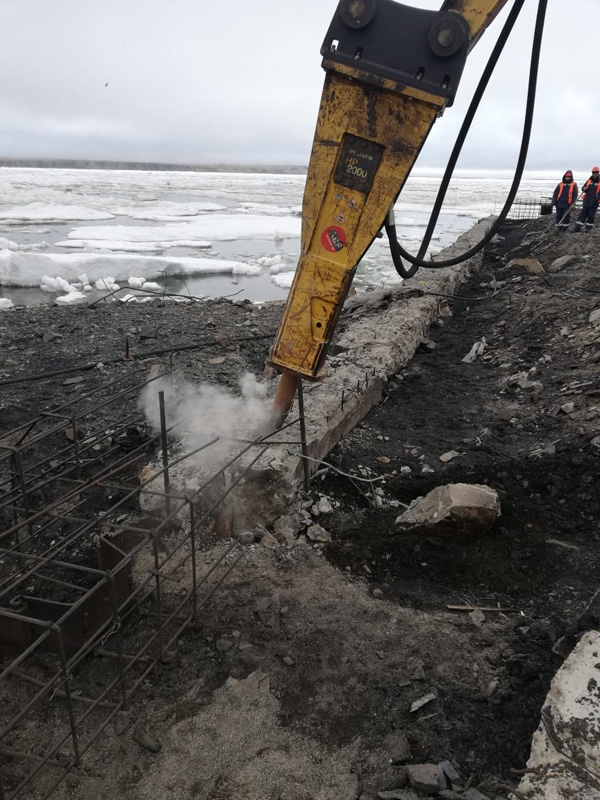

- выполнялись работы по демонтажу железобетонного оголовка открылка причала № 1.

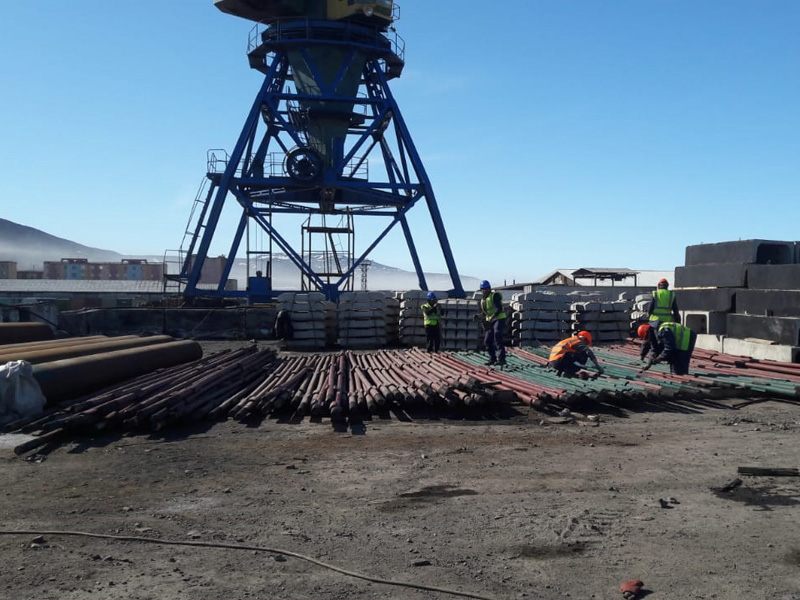

- выполнялись работы по поставке железобетонных изделий (лотков), крановых рельс, цемента, стальных труб, швартовных тумб, металлопроката, отбойных устройств;

- выполнялись работы по выемке скального грунта на участках расположения анкерных тяг;

- выполнялись работы по очистке от следов коррозии арматурного каркаса причала № 1;

- выполнялись работы по очистке прилегающей к открылку причала № 1 территории от просыпей угля и грунта;

- выполнялись работы по демонтажу железобетонного оголовка открылка причала № 1;

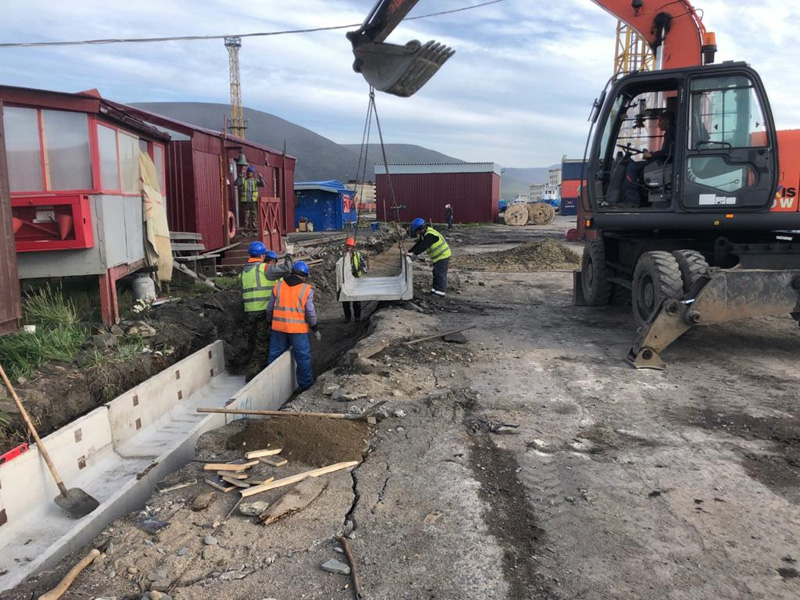

- выполнялись работы по песчаной подготовке основания открылка причала № 1 с трамбовкой;

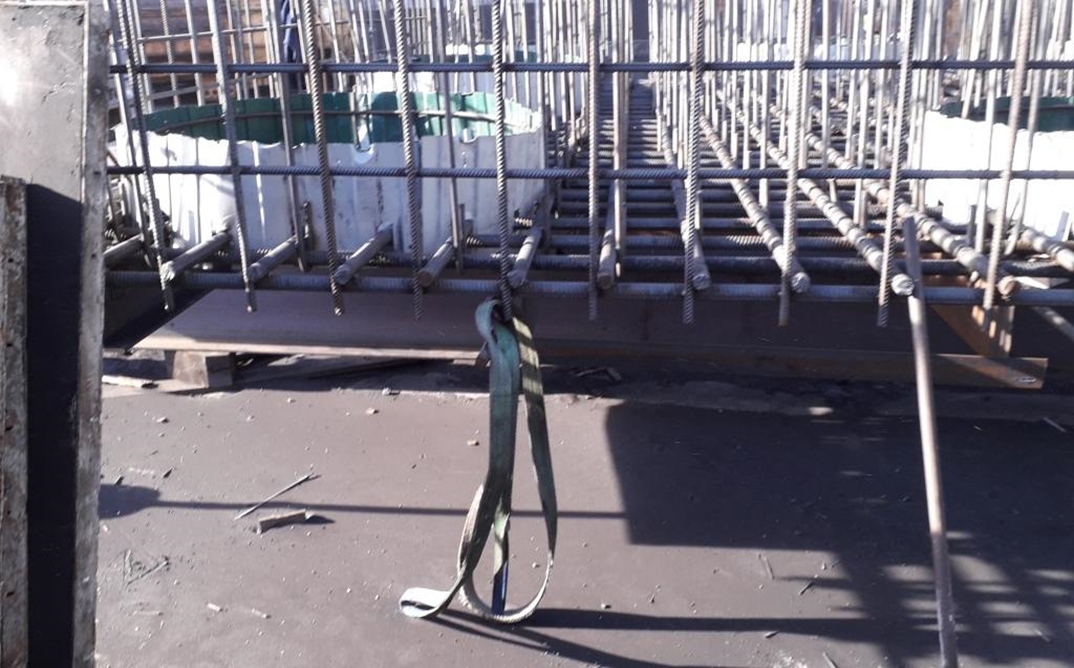

- выполнялись работы по подготовке основания и изготовлению арматурного каркаса открылка причала № 1;

- выполнялись работы по подготовке арматурного каркаса открылка причала № 1 к бетонированию;

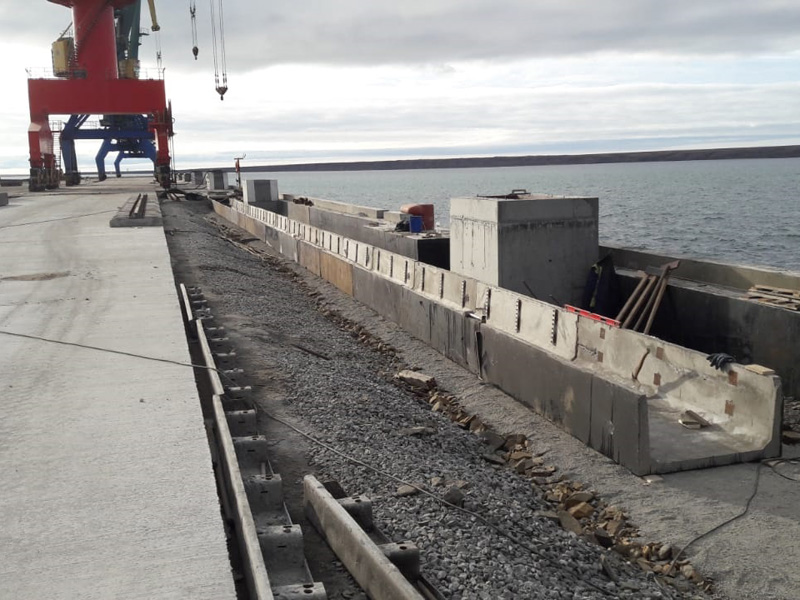

- выполнялись подготовительные работы по установке с морской стороны деревянных подмостей под основание опалубки;

- выполнялись работы по очистке от ржавчины выпусков арматуры и пазух шпунта от просыпей угля и грунта;

- завершены работы по поставке крановых колонок.

- завершены работы по поставке железобетонных изделий (лотков), крановых рельс, цемента, стальных труб, швартовных тумб, металлопроката, отбойных устройств;

- завершены работы по выемке скального грунта на участках расположения анкерных тяг;

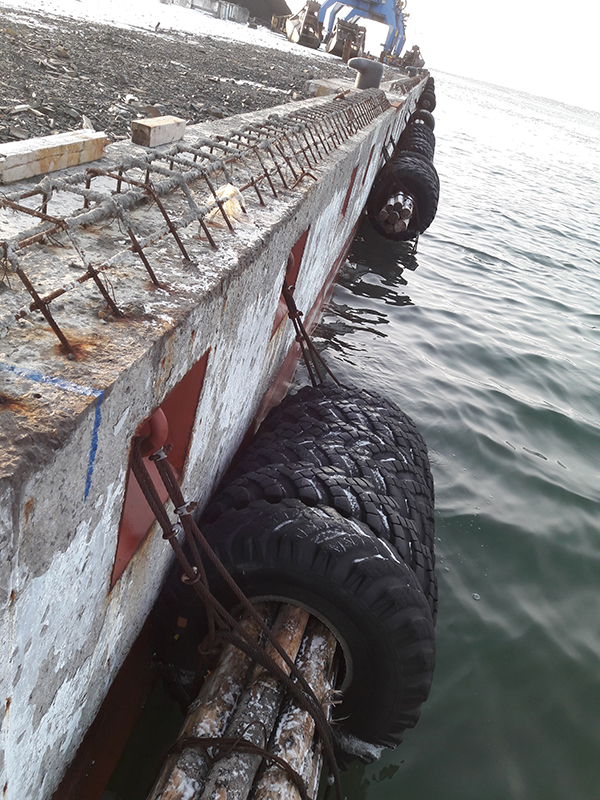

- завершены работы по очистке от следов коррозии арматурного каркаса причала № 1;

- завершены работы по очистке прилегающей к открылку причала № 1 территории от просыпей угля и грунта;

- выполнялись работы по демонтажу железобетонного оголовка открылка причала № 1;

- завершены работы по песчаной подготовке основания открылка причала № 1 с трамбовкой;

- завершены работы по подготовке основания и изготовлению арматурного каркаса открылка причала № 1;

- завершены работы по подготовке арматурного каркаса открылка причала № 1 к бетонированию;

- завершены подготовительные работы по установке с морской стороны деревянных подмостей под основание опалубки;

- завершены работы по очистке от ржавчины выпусков арматуры и пазух шпунта от просыпей угля и грунта;

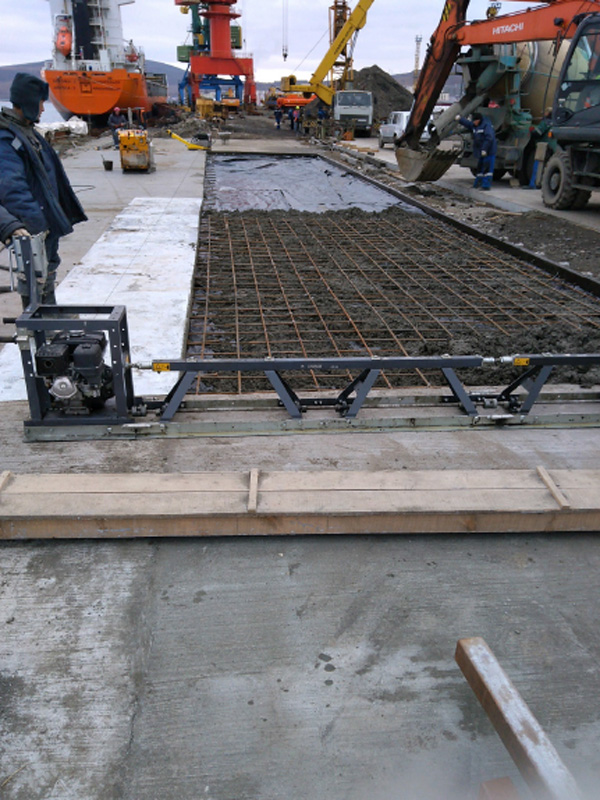

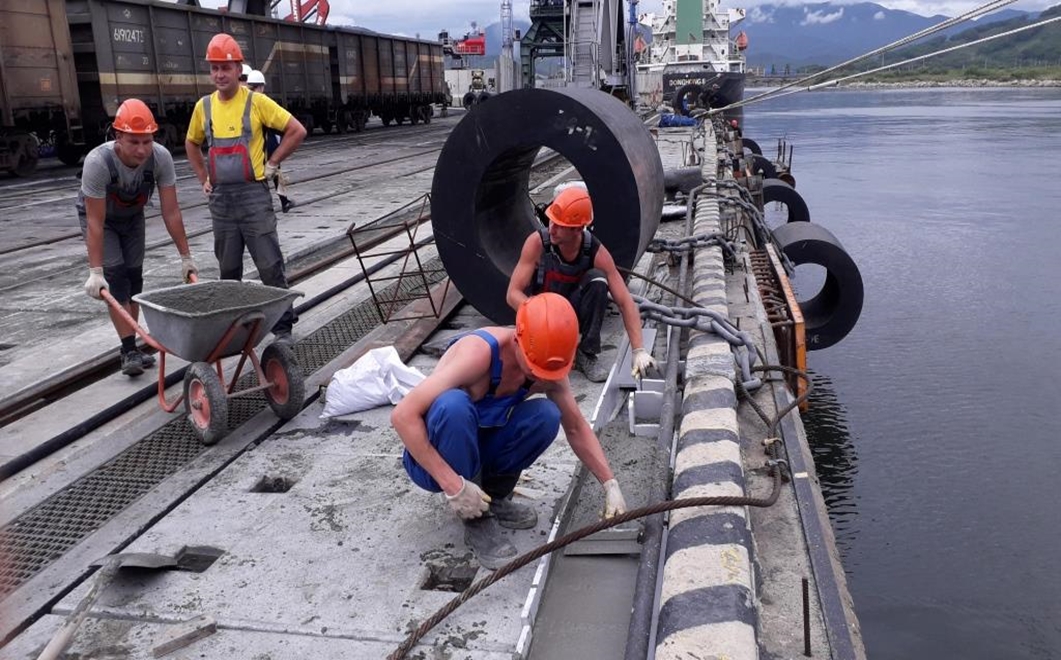

- завершены работы по устройству песчаной подготовки монолитной надстройки открылка причала № 1;

- завершены работы по очистке поверхностей металлоконструкций монолитной открылка причала № 1;

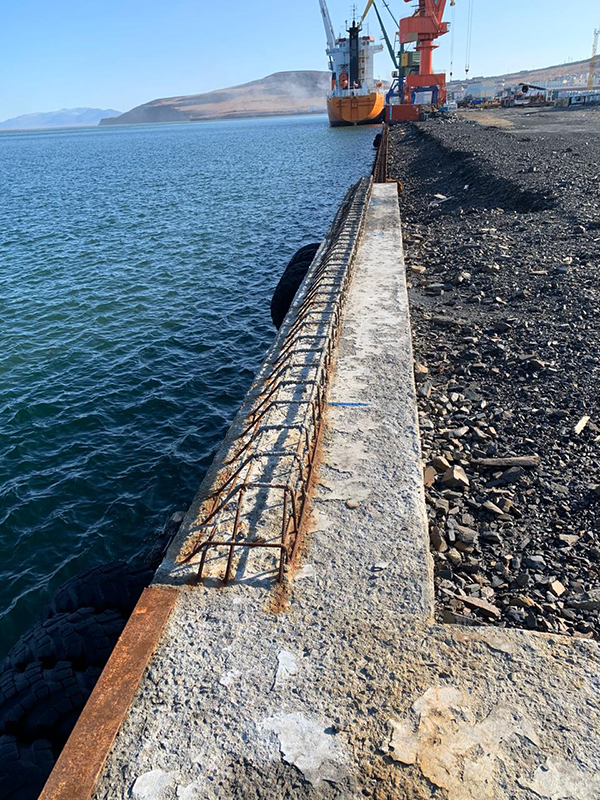

- завершены работы по армированию монолитной надстройки открылка причала № 1;

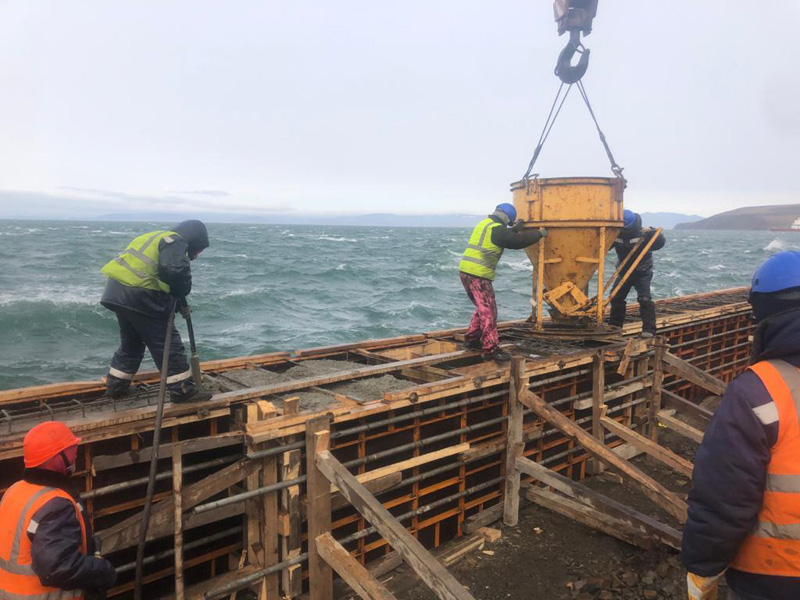

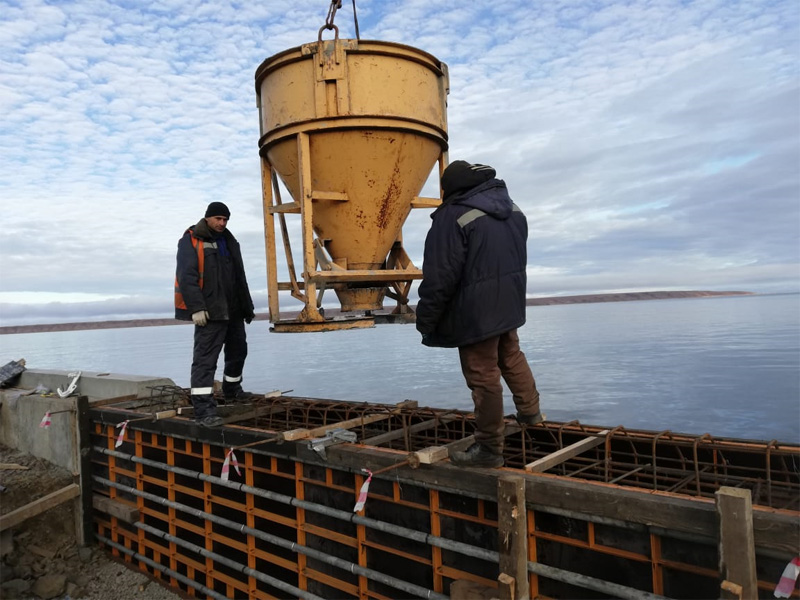

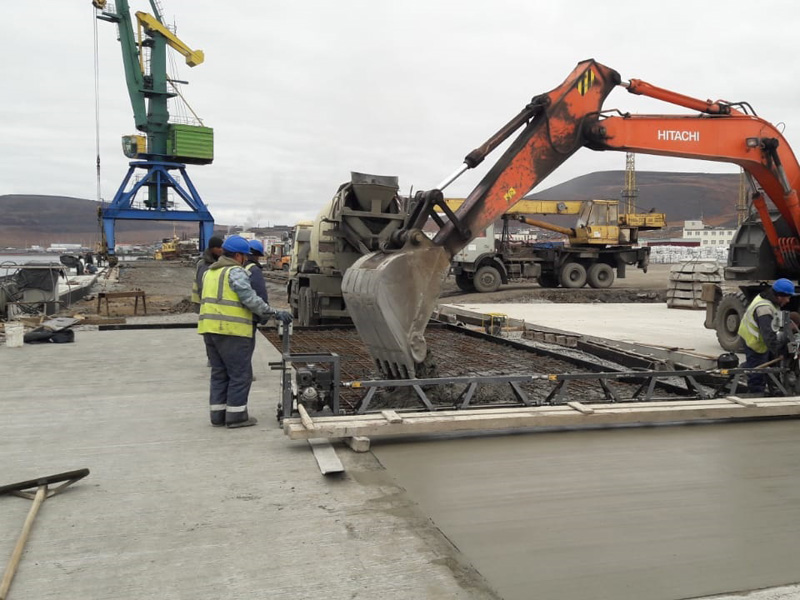

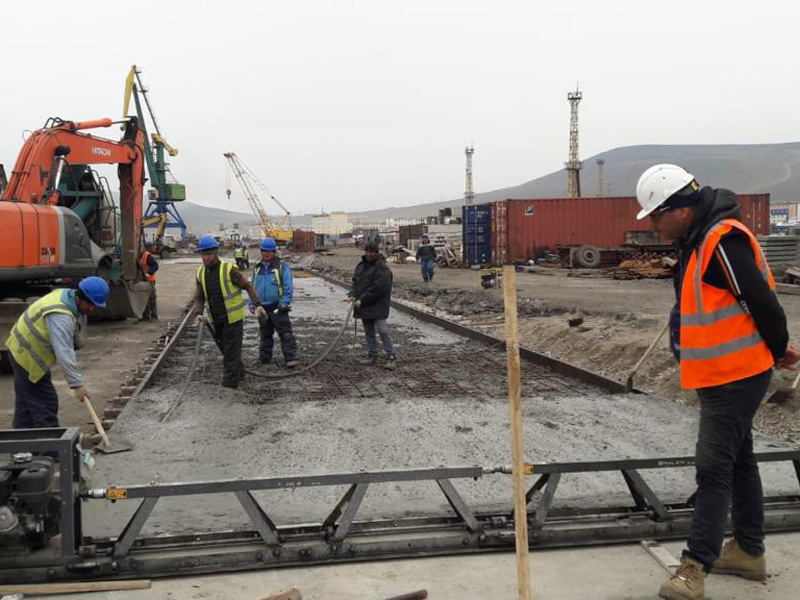

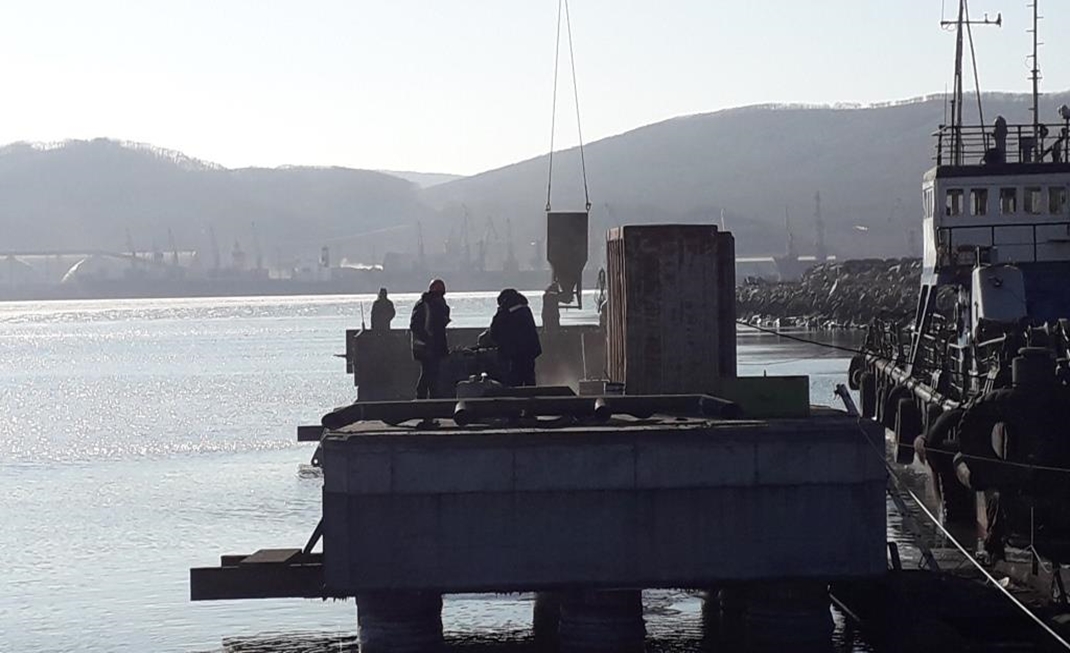

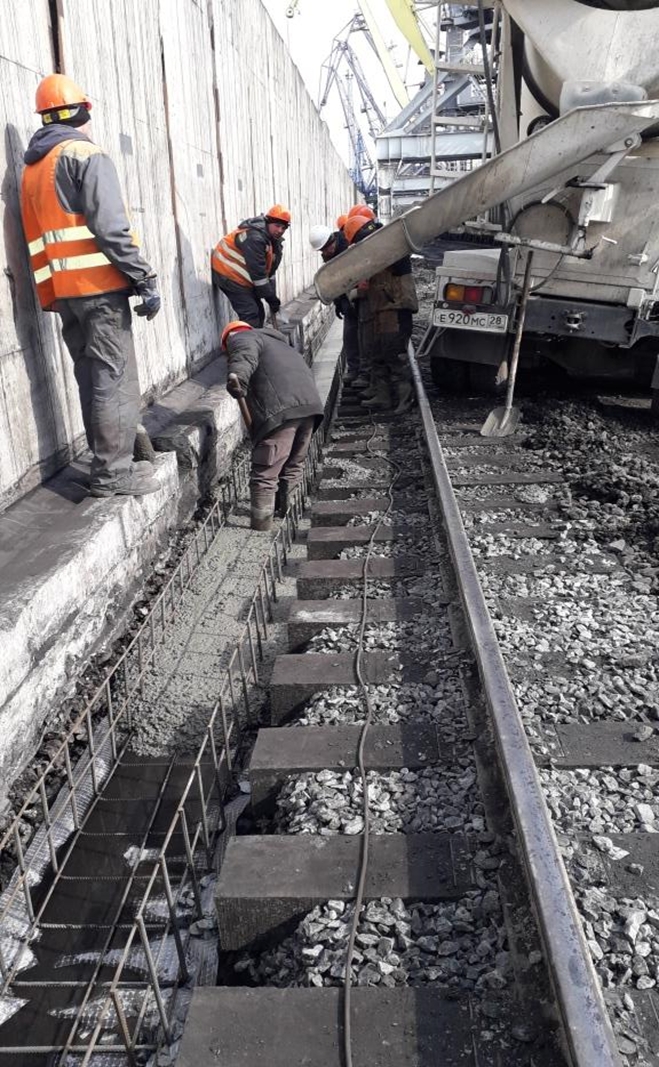

- выполнялись работы по бетонированию монолитной надстройки причала № 1 в объеме 51,6 куб. м бетона;

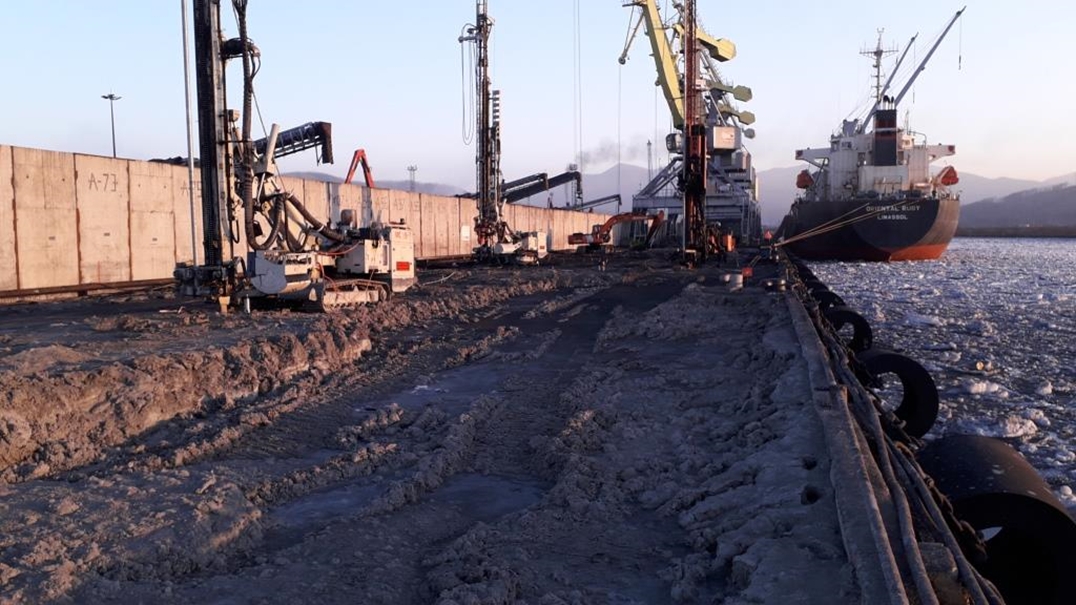

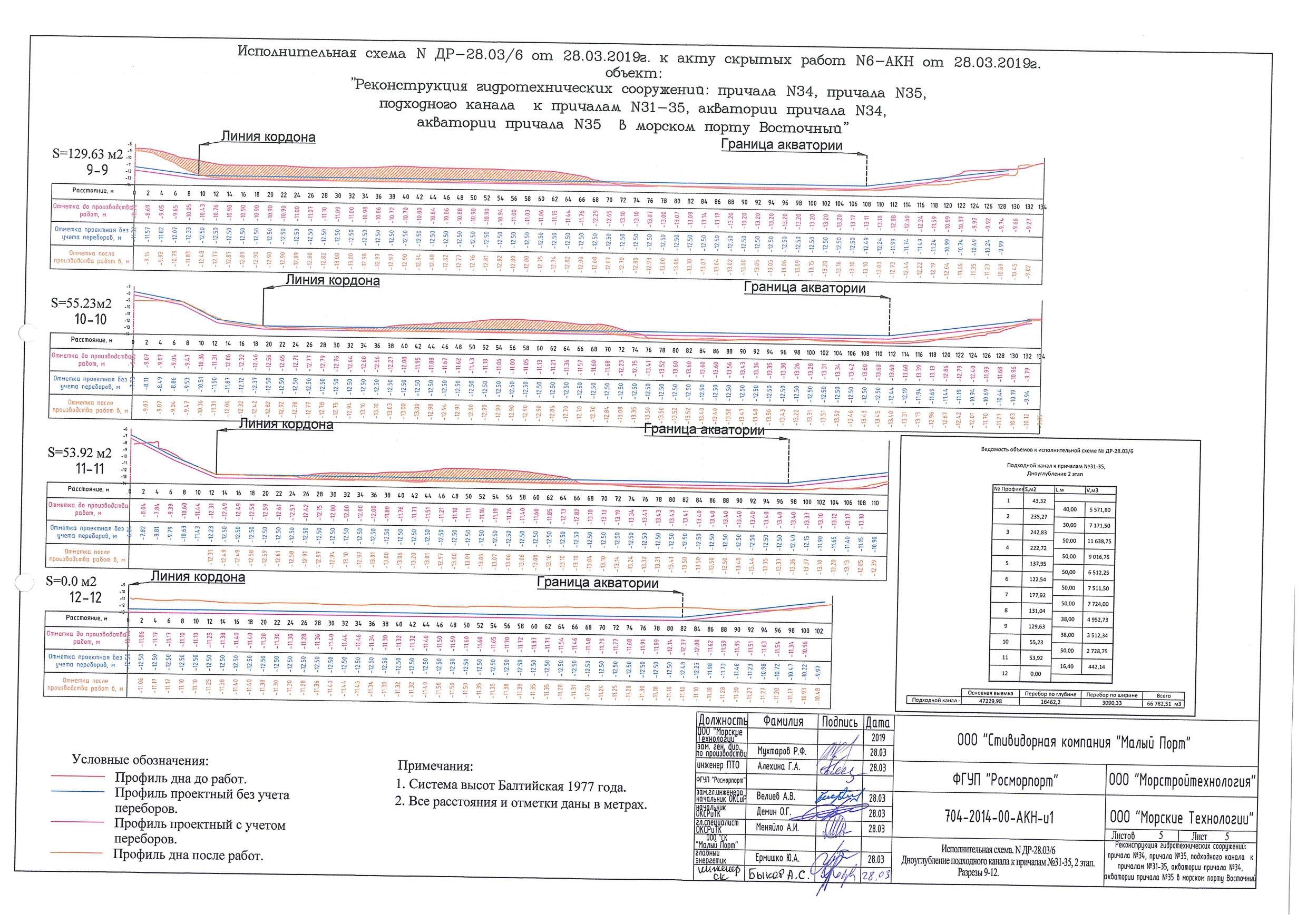

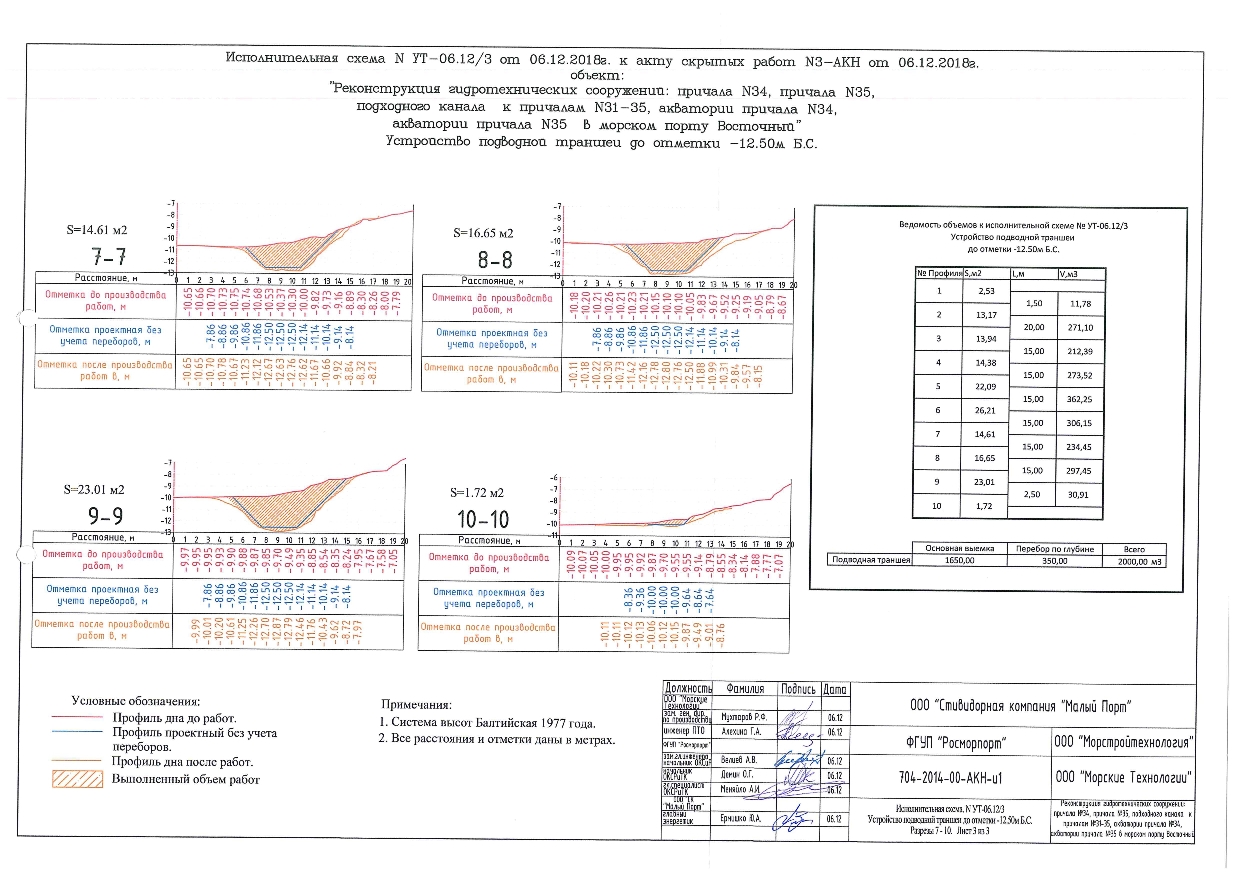

- выполнялись работы по разработке грунта под устройство конструкции монолитного железобетонного покрытия причала № 1 в объеме 219,2 куб. м;

- выполнялись работы по разработке некачественного грунта под замену вдоль монолитной надстройки причала № 1 в объеме 261 куб. м;

- выполнялись работы по обратной засыпке качественного грунта котлована вдоль монолитной надстройки причала № 1 в объеме 261 куб. м;

- выполнялись работы по устройству конструкции песчано-щебеночного основания армобетонного покрытия причалов № 1 и № 2 в объеме 482,4 куб. м песчано-щебеночной смеси;

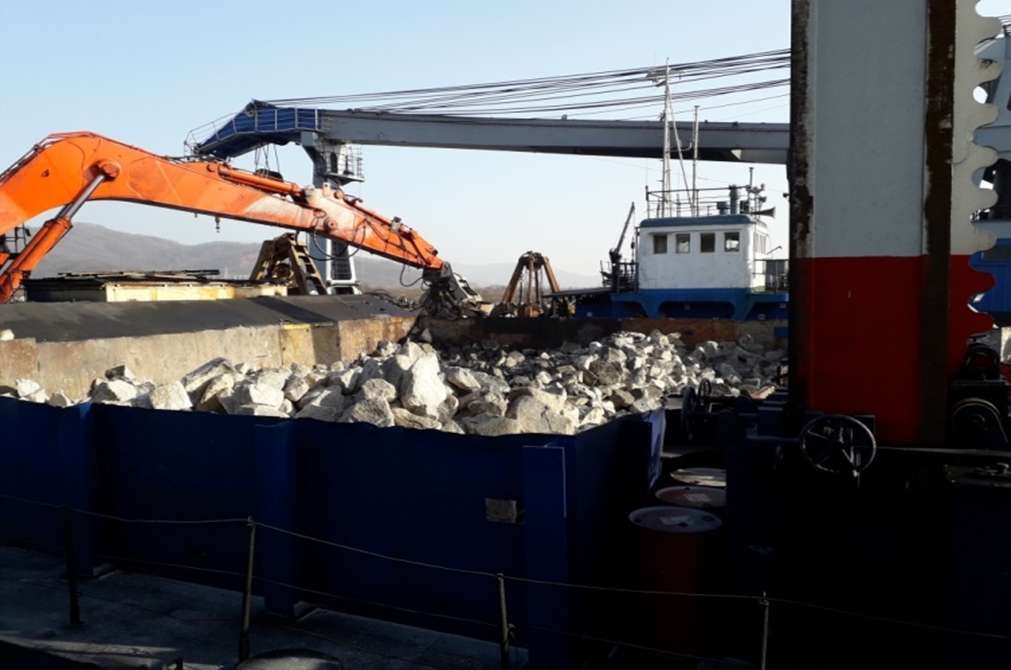

- завершены работы по демонтажу бетонного покрытия причала № 1;

- завершены работы по демонтажу ж/б конструкции (стенки) причала № 1;

- выполнялись работы по демонтажу 3 ед. временных отбойных устройств на причале № 1;

- завершены работы по демонтажу армирования секции железобетонного оголовка, срезке участка старой шпунтовой стенки и демонтажу временных швартовых тумб на причале № 1;

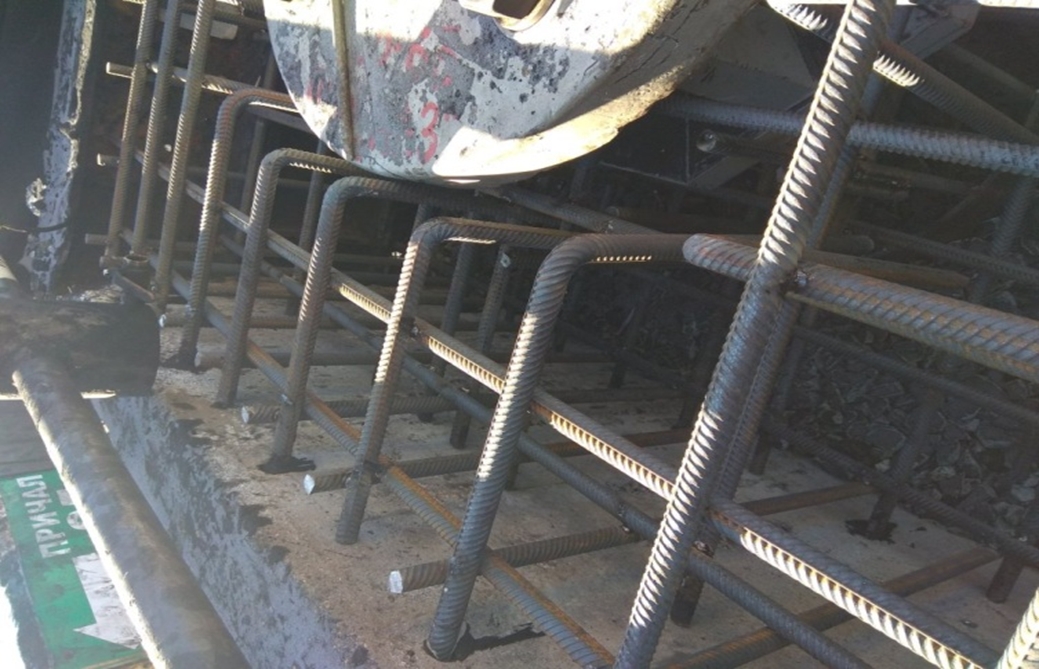

- завершены работы по армированию монолитной надстройки секции № 13 с участком причала № 1;

- выполнялись работы по демонтажу бетонного покрытия причала № 2;

- выполнялись работы по разработке грунта в объеме 1 514,1 куб. м для восстановления деформированной шпунтовой стенки причала № 2;

- выполнялись работы по демонтажу 10 анкерных тяг для восстановления деформированной шпунтовой стенки причала № 2;

- выполнялись работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 1 742,1 куб. м.

- завершены работы по демонтажу железобетонного оголовка открылка причала № 1;

- выполнялись работы по разработке грунта под устройство конструкции монолитного железобетонного покрытия причала № 1 в объеме 328,8 куб. м;

- выполнялись работы по устройству конструкции песчано-щебеночного основания армобетонного покрытия причалов № 1 и № 2 в объеме 206,8 куб. м песчано-щебеночной смеси;

- выполнялись работы по демонтажу 6 ед. временных отбойных устройств на причале № 1;

- выполнялись работы по демонтажу бетонного покрытия причала № 2;

- завершены работы по разработке грунта в объеме 648,9 куб. м для восстановления деформированной шпунтовой стенки причала № 2. Всего выполнено работ по разработке грунта в объеме 2 163 куб. м для восстановления деформированной шпунтовой стенки причала № 2;

- завершены работы по демонтажу 5 анкерных тяг для восстановления деформированной шпунтовой стенки причала № 2. Всего выполнено работ по демонтажу 15 анкерных тяг для восстановления деформированной шпунтовой стенки причала № 2;

- выполнялись работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 1 161,4 куб. м.

- выполнялись работы по бетонированию монолитной надстройки причала № 1 в объеме 49,7 куб. м бетона;

- завершены работы по устройству основания под приямки крановых колонок КК4, КК5, КК6 причала № 1;

- завершены работы по армированию приямков под крановые колонки КК4, КК5, КК6 причала № 1;

- завершены работы по бетонированию приямков под крановые колонки КК4, КК5, КК6 причала № 1 в объеме 7,92 куб. м бетона;

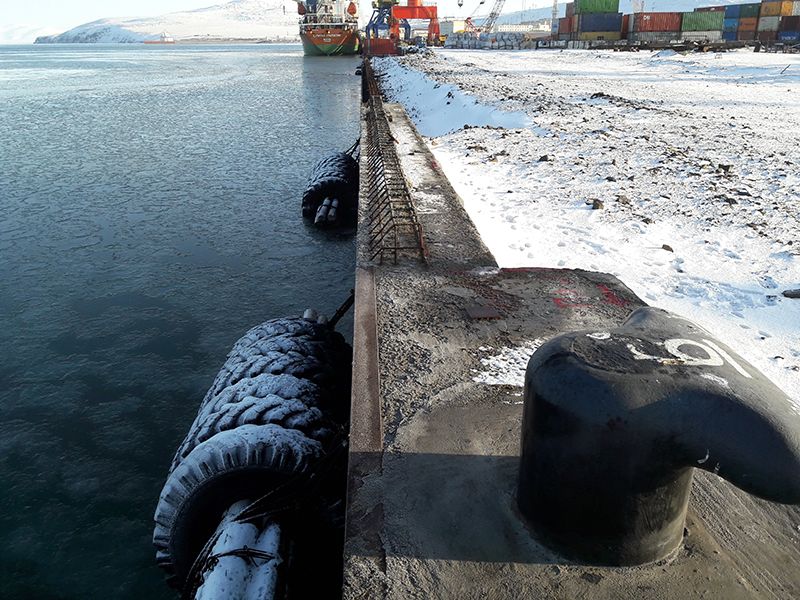

- завершены работы по установке 1 шт. швартовной тумбы ТСО 80 на секции № 13 оголовка причала № 1 с заливкой бетона в объеме 0,3 куб. м;

- выполнялись работы по армированию монолитного железобетонного покрытия причала № 1;

- выполнялись работы по устройству монолитного железобетонного покрытия причала № 1 в объеме 264,8 куб. м бетона;

- выполнялись работы по устройству монолитного железобетонного покрытия причала № 2 в объеме 119,9 куб. м бетона;

- завешены работы по устройству основания под приямки крановых колонок КК7, КК8 причала № 2;

- выполнялись работы по разработке грунта в объеме 196,7 куб. м вдоль оголовка причалов № 1 и № 2 для гидроизоляции оголовка и монтажа лотков;

- выполнялись работы по обратной засыпке грунта вдоль оголовка причалов № 1 и № 2 в объеме 132,3 куб. м;

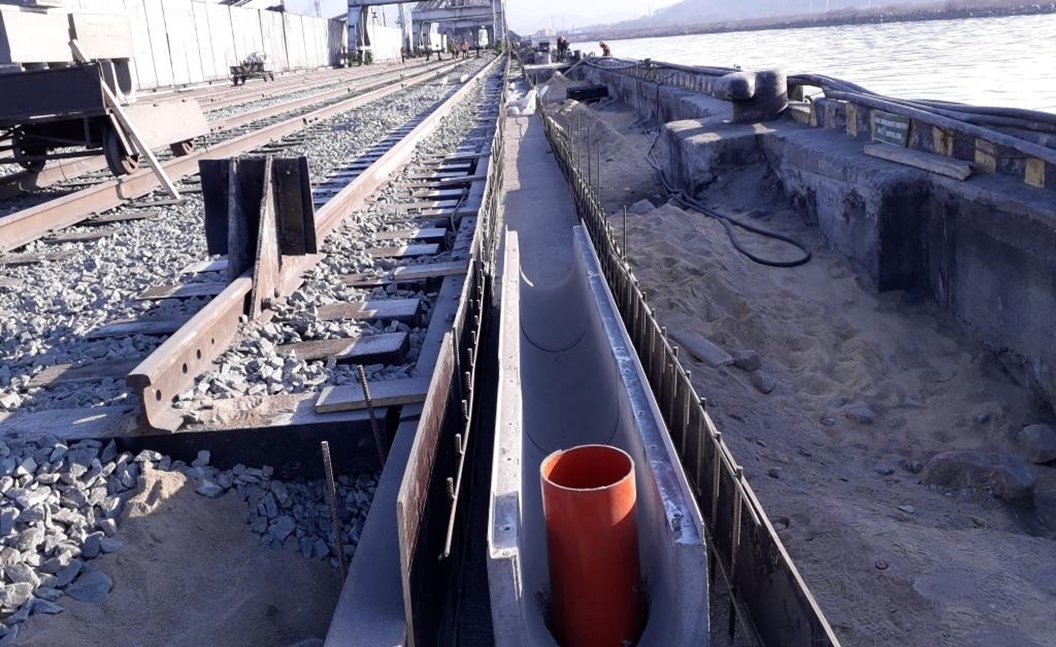

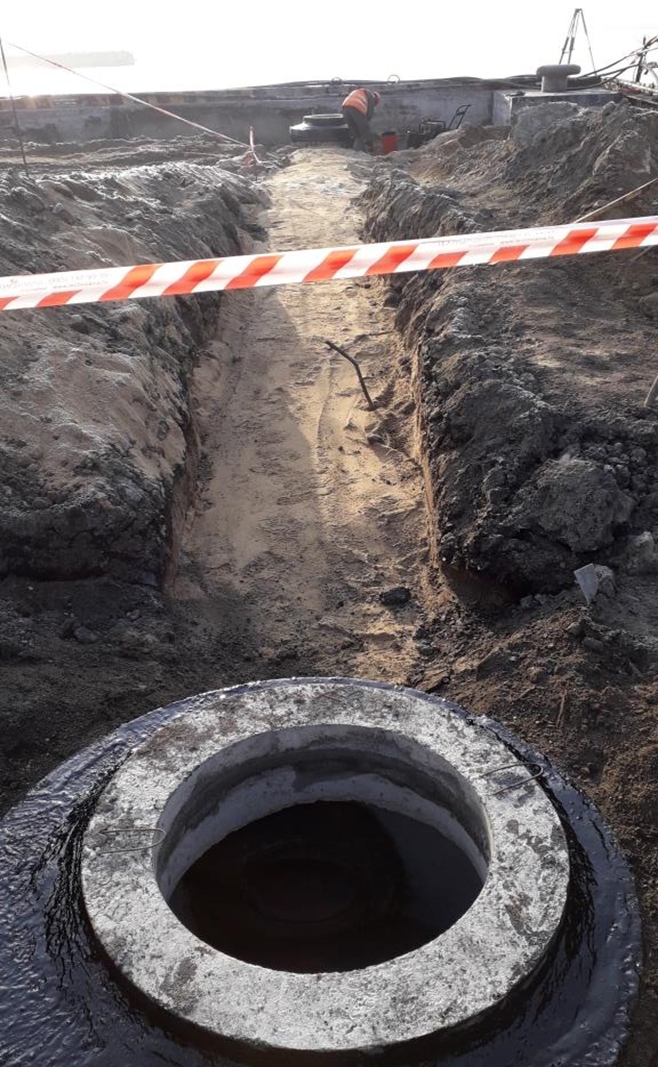

- выполнялись работы по монтажу железобетонных лотков и труб на причалах № 1 и № 2;

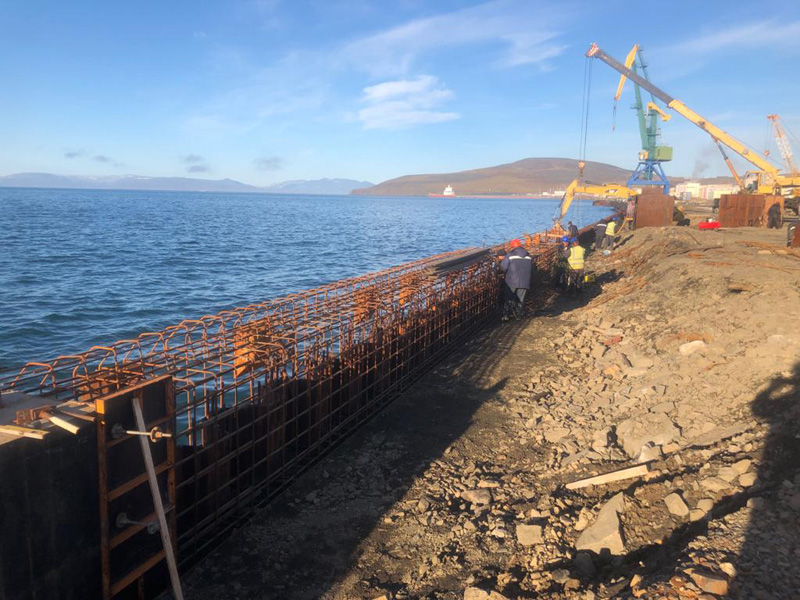

- завершены работы по армированию монолитной надстройки причала № 1 с очисткой существующей шпунтовой стенки;

- выполнялись работы по армированию монолитной надстройки причала № 2 с очисткой существующей шпунтовой стенки;

- выполнялись работы по установке 15 отремонтированных анкерных тяг на причале № 2;

- завершены работы по обратной засыпке грунтом вдоль восстановленной шпунтовой стенки причала № 2 в объеме 2 163 куб. м грунта;

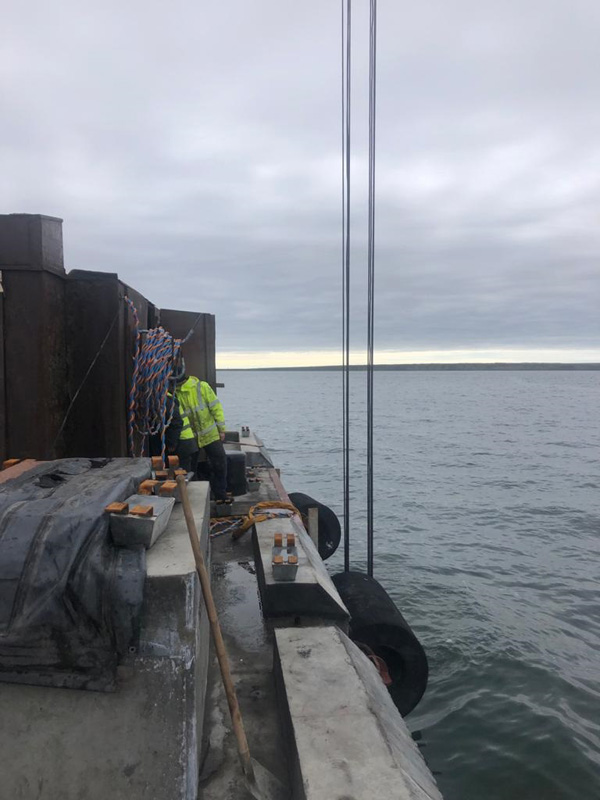

- выполнялись работы по бурению 7 ед. скважин под анкерные сваи на причале № 2;

- выполнялись работы по антикоррозионной защите 12 ед. свай на причале № 2;

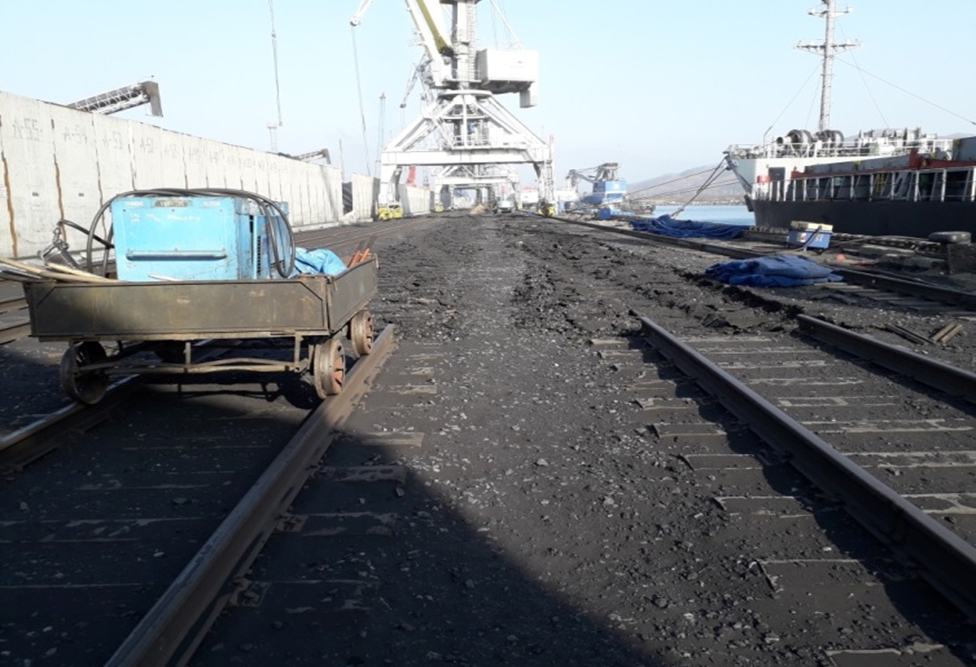

- выполнялись работы по демонтажу железобетонной подкрановой балки причала № 2;

- выполнялись работы по демонтажу 2 ед. железобетонных кабельных колонок с приямками причалов № 2 и № 3;

- выполнялись работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- выполнялись работы по демонтажу 18 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3.

- работы по разработке некачественного грунта под замену вдоль монолитной надстройки причала № 1 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по обратной засыпке качественного грунта котлована вдоль монолитной надстройки причала № 1 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по армированию монолитной надстройки причала № 2 приостановлены в соответствии с графиком производства строительно-монтажных работ.

- выполнялись работы по демонтажу 2 ед. временных отбойных устройств на причале № 1;

- работы по разработке грунта под устройство конструкции монолитного железобетонного покрытия причала № 1 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по демонтажу бетонного покрытия причала № 2;

- выполнялись работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 508,7 куб. м;

- завершены работы по бетонированию монолитной надстройки причала № 1 в объеме 172,4 куб. м бетона. Всего выполнено работ по бетонированию монолитной надстройки причала № 1 в объеме 273,7 куб. м бетона;

- завершены работы по армированию монолитного железобетонного покрытия причала № 1;

- завершены работы по разработке грунта в объеме 84,3 куб. м вдоль оголовка причалов № 1 и № 2 для гидроизоляции оголовка и монтажа лотков. Всего выполнено работ по разработке грунта в объеме 281 куб. м вдоль оголовка причалов № 1 и № 2 для гидроизоляции оголовка и монтажа лотков;

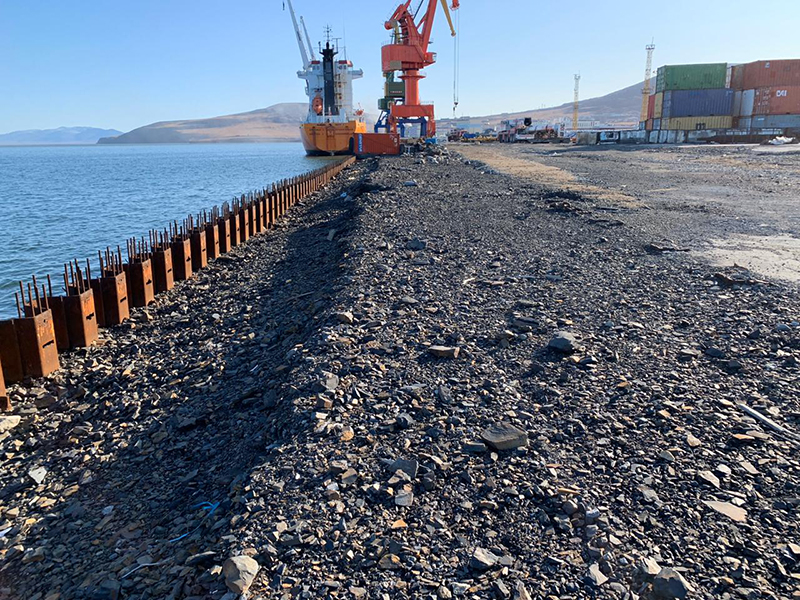

- завершены работы по обратной засыпке грунта вдоль оголовка причалов № 1 и № 2 в объеме 56,7 куб. м. Всего выполнено работ по обратной засыпке грунта вдоль оголовка причалов № 1 и № 2 в объеме 189 куб. м;

- работы по монтажу железобетонных лотков и труб на причалах № 1 и № 2 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по бурению 5 ед. скважин под анкерные сваи на причале № 2;

- выполнялись работы по погружению 22 свай с заполнением их песчано-гравийной смесью на причале № 2;

- выполнялись работы по антикоррозионной защите 9 свай на причале № 2;

- выполнялись работы по демонтажу железобетонной подкрановой балки причала № 2;

- выполнялись работы по демонтажу одной железобетонной кабельной колонки с приямками на причалах № 2 и № 3;

- выполнялись работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- выполнялись работы по демонтажу 11 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3;

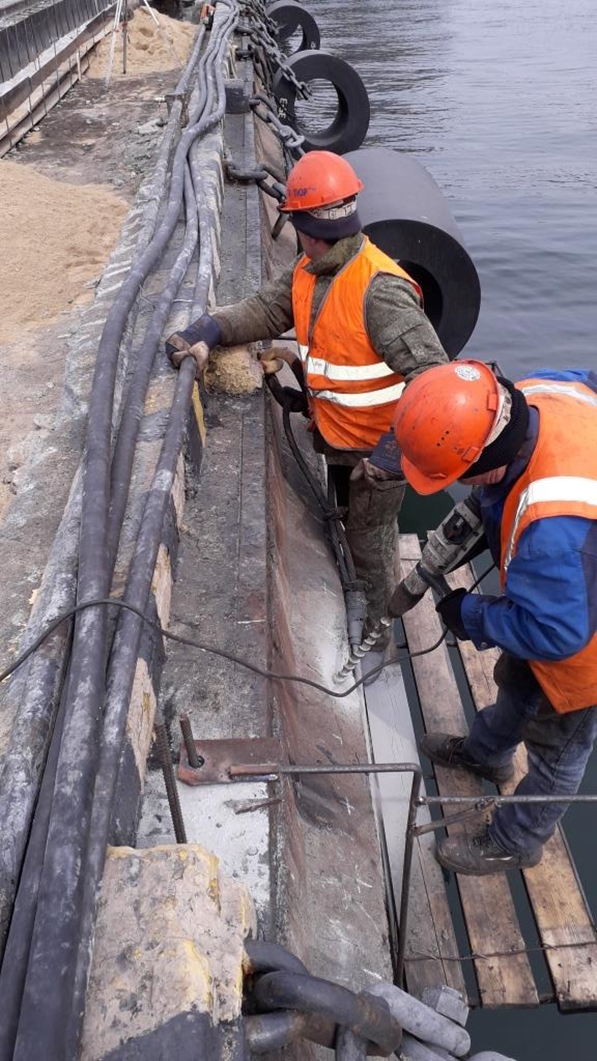

- выполнялись работы по изготовлению и монтажу 18 ед. отбойных устройств на причалах № 1 и № 2;

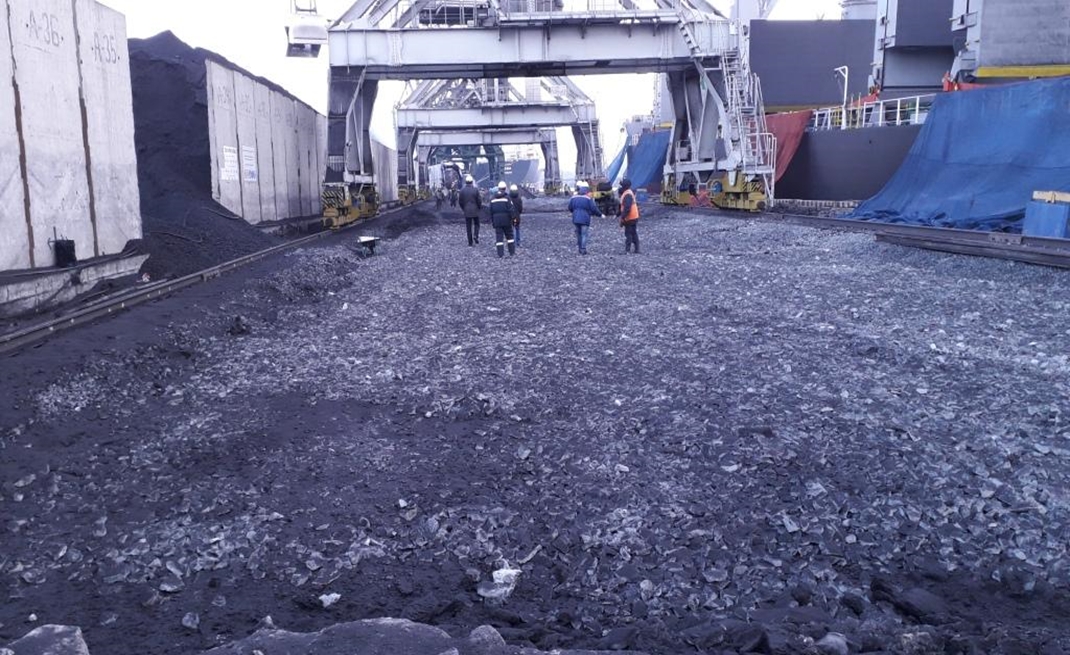

- выполнялись работы по монтажу крановых путей на шпально-балластном основании на причалах № 1 и № 2;

- завершены работы по поставке протекторов АП2 из алюминиевого сплава для защиты подводной части причалов № 1 и № 2;

- выполнялись работы по устройству монолитного железобетонного покрытия причала № 1 в объеме 102,3 куб. м;

- выполнялись работы по устройству монолитного железобетонного покрытия причала № 2 в объеме 75,7 куб. м;

- работы по устройству конструкции песчано-щебеночного основания армобетонного покрытия причалов № 1 и № 2 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по установке отремонтированных анкерных тяг на причале № 2 приостановлены в связи с природно-климатическими условиями.

- выполнялись работы по демонтажу одного временного отбойного устройства на причале № 1;

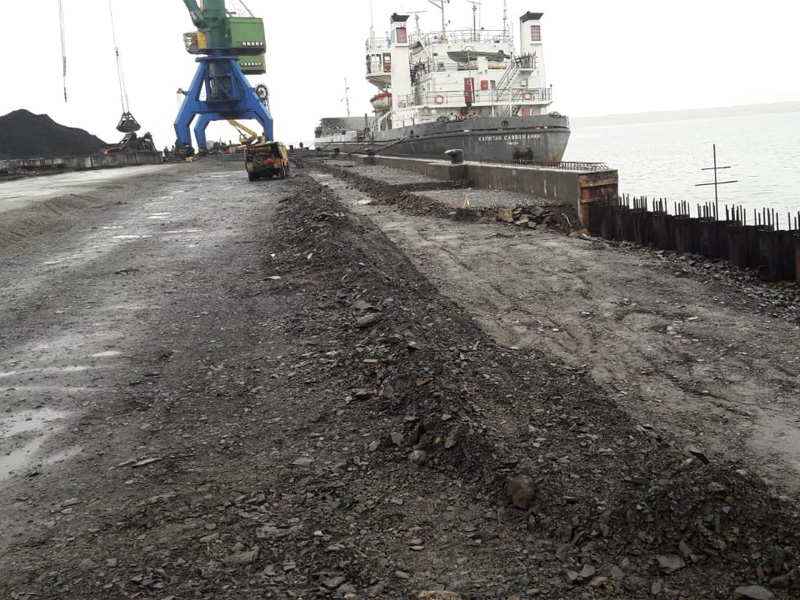

- выполнялись работы по демонтажу бетонного покрытия причала № 2;

- выполнялись работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 290,4 куб. м;

- выполнялись работы по бурению 3 ед. скважин под анкерные сваи на причале № 2;

- выполнялись работы по погружению 8 свай с заполнением их песчано-гравийной смесью на причале № 2;

- работы по антикоррозионной защите свай на причале № 2 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по демонтажу железобетонной подкрановой балки причала № 2;

- выполнялись работы по демонтажу 1 ед. железобетонной кабельной колонки с приямками на причалах № 2 и № 3;

- выполнялись работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- выполнялись работы по демонтажу 9 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3;

- выполнялись работы по изготовлению и монтажу 13 ед. отбойных устройств на причалах № 1 и № 2;

- выполнялись работы по монтажу крановых путей на шпально-балластном основании на причалах № 1 и № 2;

- работы по устройству монолитного железобетонного покрытия причала № 1 приостановлены в связи с природно-климатическими условиями;

- работы по устройству монолитного железобетонного покрытия причала № 2 приостановлены в связи с природно-климатическими условиями.

- строительно-монтажные работы не осуществлялись по природно-климатическим условиям.

- выполнялись работы по демонтажу 2 ед. временных отбойных устройств на причале № 1;

- выполнялись работы по демонтажу бетонного покрытия причала № 2;

- выполнялись работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 360,8 куб. м;

- выполнялись работы по бурению 2 ед. скважин под анкерные сваи на причале № 2;

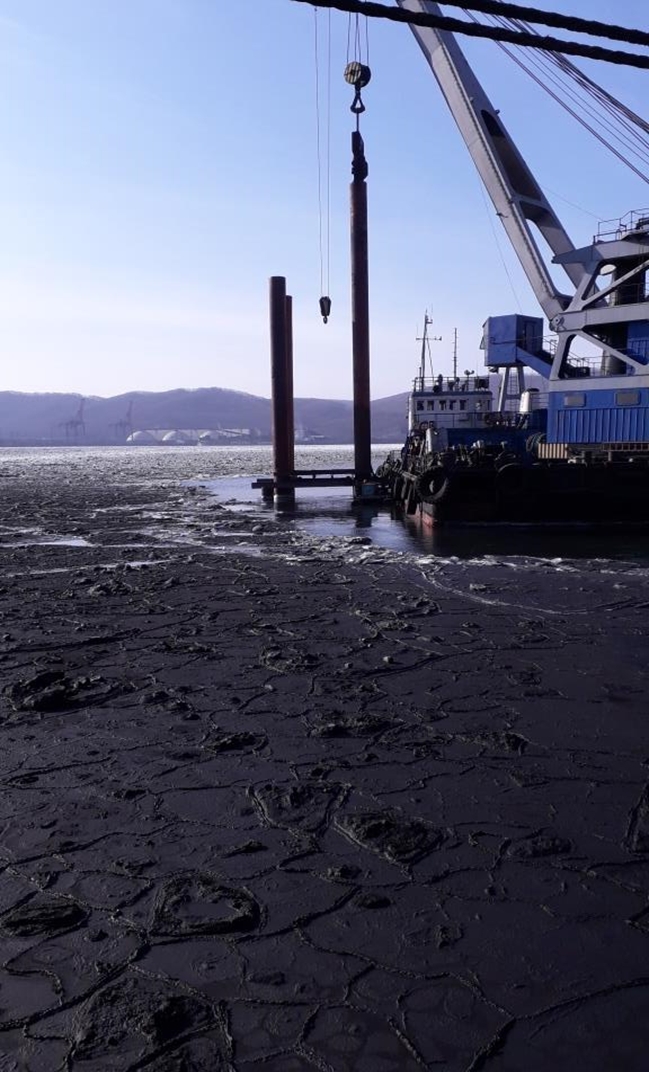

- выполнялись работы по погружению 2 анкерных свай с заполнением их песчано-гравийной смесью;

- выполнялись работы по демонтажу железобетонной подкрановой балки причала № 2;

- выполнялись работы по демонтажу 2 ед. железобетонных кабельных колонок с приямками на причалах № 2 и № 3;

- выполнялись работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- выполнялись работы по демонтажу 9 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3;

- выполнялись работы по изготовлению и монтажу 4 ед. отбойных устройств на причалах № 1 и № 2;

- работы по монтажу крановых путей на шпально-балластном основании на причалах № 1 и № 2 приостановлены в соответствии с графиком производства строительно-монтажных работ.

- выполнялись работы по демонтажу 3 ед. временных отбойных устройств на причале № 1;

- выполнялись работы по демонтажу бетонного покрытия причала № 2;

- выполнялись работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 1 085,8 куб. м;

- выполнялись работы по демонтажу железобетонной подкрановой балки причала № 2;

- выполнялись работы по демонтажу одной железобетонной кабельной колонки с приямками на причалах № 2 и № 3;

- выполнялись работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- выполнялись работы по демонтажу 16 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3.

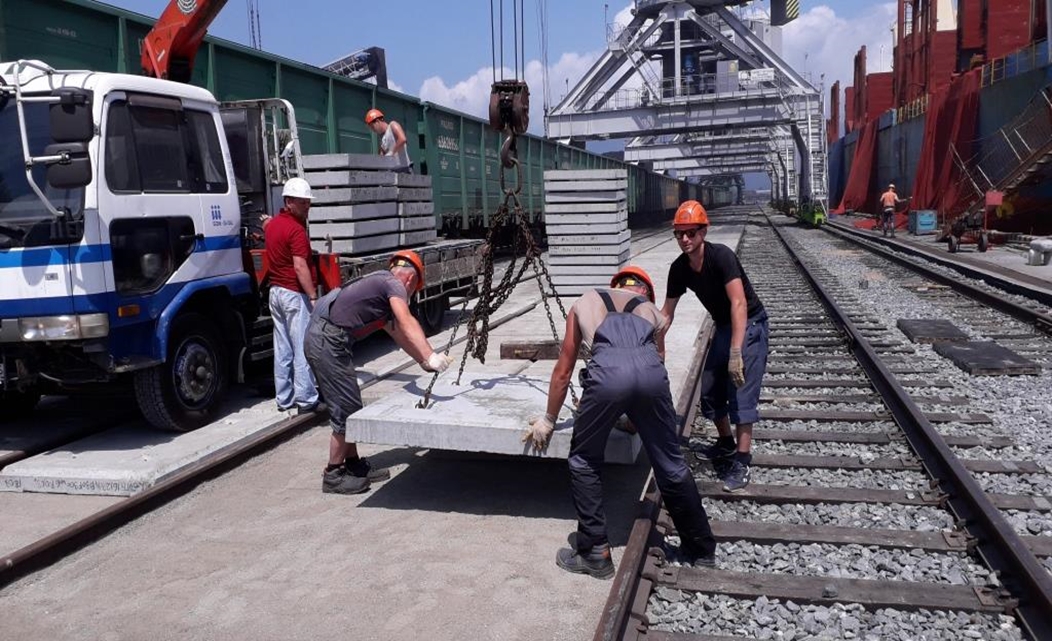

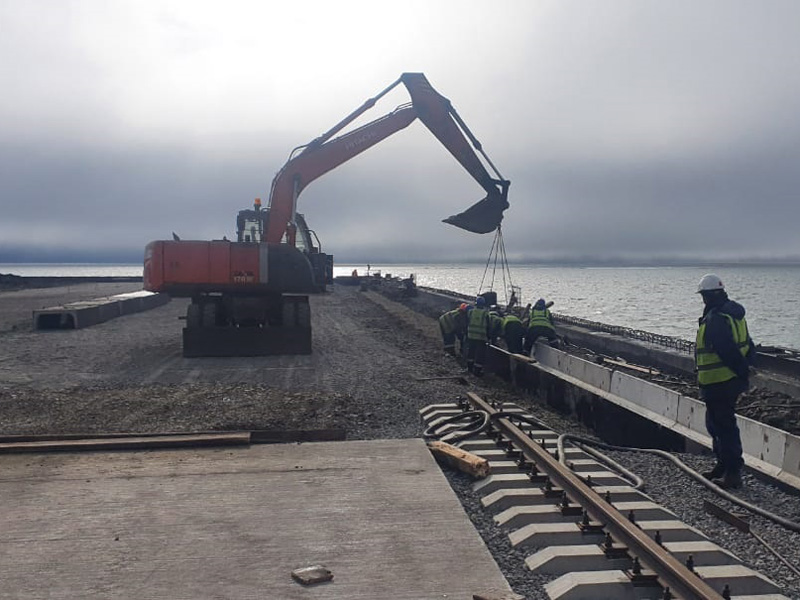

- завершены работы по монтажу 35 шт. железобетонных лотков на причале № 3;

- выполнялись работы по разработке грунта под устройство монолитного железобетонного покрытия причала № 1 в объеме 461,94 куб. м;

- выполнялись работы по разработке некачественного грунта под замену вдоль надстройки причала № 1 в объеме 116,6 куб. м;

- выполнялись работы по обратной засыпке качественного грунта с уплотнением вдоль надстройки причала № 1 в объеме 76,1 куб. м;

- выполнялись работы по устройству колесоотбойного бруса на причале № 1;

- выполнялись работы по бурению 14 скважин под анкерные сваи на причале № 2;

- выполнялись работы по антикоррозионной защите 9 свай на причале № 2;

- выполнены работы по погружению 14 анкерных свай с заполнением песчано-гравийной смесью на причале № 2;

- выполнялись работы по устройству основания 3 ед. приямков под крановые колонки на причалах № 1, № 2 и № 3;

- выполнялись работы по армированию 3 ед. приямков крановых колонок на причалах № 1, № 2 и № 3;

- выполнялись работы по бетонированию 3 приямков под крановые колонки на причалах № 1, № 2 и № 3 в объеме 9,4 куб. м бетона;

- выполнялись работы по изготовлению и монтажу 10 отбойных устройств на причалах № 1 и № 2;

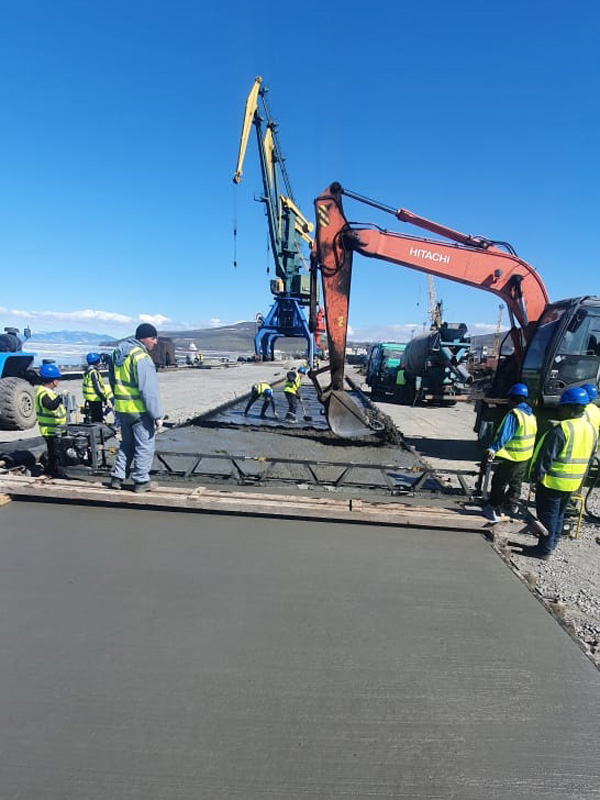

- выполнялись работы по устройству монолитного покрытия причала № 1 в объеме 30,3 куб. м;

- выполнялись работы по устройству монолитного покрытия причала № 2 в объеме 110,3 куб. м.

- завершены работы по демонтажу 4 ед. временных отбойных устройств на причале № 1. Всего выполнено работ по демонтажу 19 ед. временных отбойных устройств на причале № 1;

- завершены работы по демонтажу бетонного покрытия причала № 2;

- завершены работы по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 657,9 куб. м. Всего выполнено работ по разработке грунта под устройство конструкции покрытия причала № 2 в объеме 5 807,1 куб. м;

- завершены работы по демонтажу железобетонной подкрановой балки причала № 2;

- завершены работы по демонтажу 2 железобетонных кабельных колонок с приямками на причалах № 2 и № 3. Всего выполнено работ по демонтажу 9 железобетонных кабельных колонок с приямками на причалах № 2 и № 3;

- выполнялись работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- завершены работы по демонтажу 2 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3. Всего выполнено работ по демонтажу 75 ед. железобетонных кабельных лотков с крышкой причалов № 2 и № 3.

- выполнялись работы по устройству колесоотбойного бруса на причале № 1;

- выполнялись работы по бурению 6 скважин под анкерные сваи на причале № 2;

- выполнялись работы по антикоррозионной защите 6 свай на причале № 2;

- выполнены работы по погружению 6 анкерных свай с заполнением песчано-гравийной смесью на причале № 2;

- выполнялись работы по устройству основания 4 ед. приямков под крановые колонки на причалах № 1, № 2 и № 3;

- выполнялись работы по армированию 5 ед. приямков крановых колонок на причалах № 1, № 2 и № 3;

- выполнялись работы по бетонированию 5 приямков под крановые колонки на причалах № 1, № 2 и № 3 в объеме 9,1 куб. м бетона;

- выполнялись работы по изготовлению и монтажу 11 отбойных устройств на причалах № 1 и № 2;

- завершены работы по устройству монолитного покрытия причала № 1 в объеме 39,9 куб. м. Всего выполнено работ по устройству монолитного покрытия причала № 1 в объеме 437,3 куб. м;

- выполнялись работы по устройству монолитного покрытия причала № 2 в объеме 47,6 куб. м.

- выполнялись работы по устройству монолитного покрытия причала № 3 в объеме 34,3 куб. м;

- завершены работы по монтажу 22 шт. анкерных тяг распределительного пояса причала № 2;

- выполнялись работы по устройству монолитного покрытия причала № 1 в объеме 30,3 куб. м;

- выполнялись работы по устройству монолитного покрытия причала № 2 в объеме 110,3 куб. м.

- завершены работы по разработке грунта под устройство монолитного железобетонного покрытия причала № 1 в объеме 307,96 куб. м. Всего выполнено работ по разработке грунта под устройство монолитного железобетонного покрытия причала № 1 в объеме 1 317,9 куб. м;

- завершены работы по разработке некачественного грунта под замену вдоль надстройки причала № 1 в объеме 77,72 куб. м. Всего выполнено работ по разработке некачественного грунта под замену вдоль надстройки причала № 1 в объеме 455,3 куб. м;

- завершены работы по обратной засыпке качественного грунта с уплотнением вдоль надстройки причала № 1 в объеме 114,1 куб. м. Всего выполнено работ по обратной засыпке качественного грунта с уплотнением вдоль надстройки причала № 1 в объеме 451,2 куб. м;

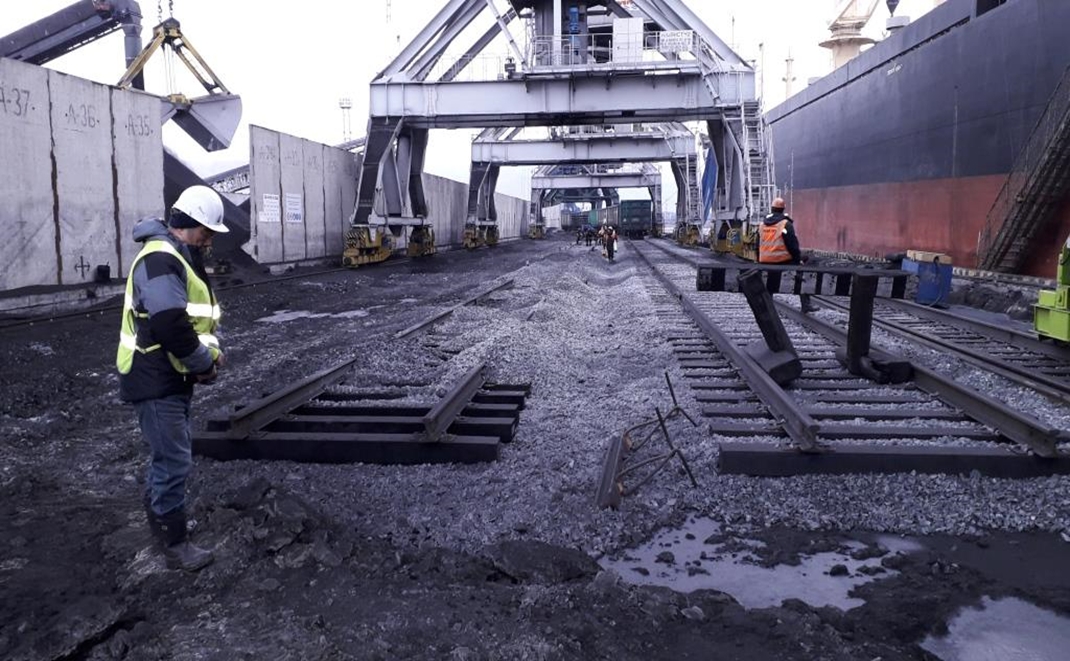

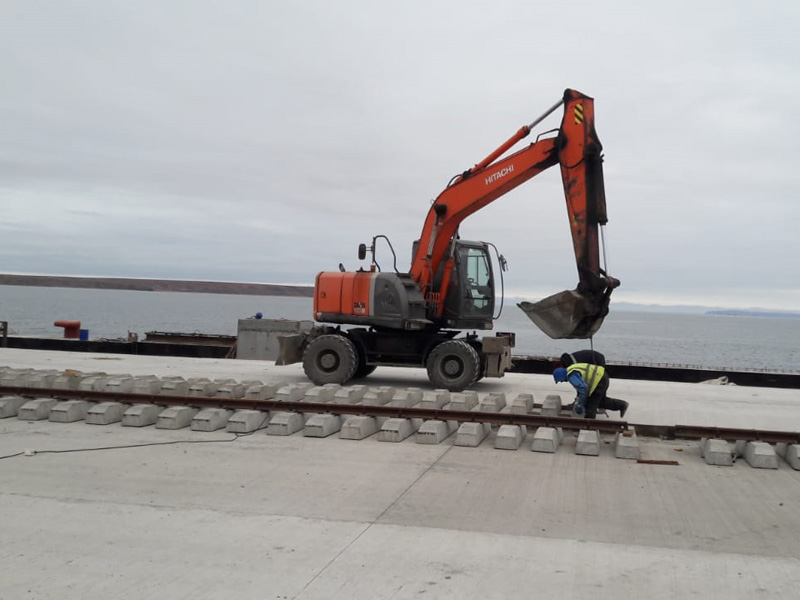

- выполнялись работы по монтажу крановых путей причала № 1 на шпально-балластном основании;

- завершены работы по монтажу 59 ед. железобетонных лотков на щебеночное основание причала № 1. Всего выполнено работ по монтажу 61 ед. железобетонных лотков на щебеночное основание причала № 1;

- выполнялись работы по монтажу 31 ед. железобетонных лотков на щебеночное основание причалов № 2 и № 3;

- завершены работы по устройству песчано-щебеночного основания армобетонного покрытия причала № 1 в объеме 521,3 куб. м. Всего выполнено работ по устройству песчано-щебеночного основания армобетонного покрытия причала № 1 в объеме 624,7 куб. м;

- выполнялись работы по изготовлению и монтажу стационарной опалубки причала № 2;

- выполнялись работы по антикоррозионной защите стационарной опалубки причала № 2;

- выполнялись работы по монтажу распределительного пояса причала № 2;

- выполнялись работы по антикоррозионной защите распределительного пояса причала № 2;

- завершены работы по планировке основания и уплотнения грунта под устройство конструкции монолитного железобетонного покрытия причала № 1 в объеме 447,96 куб. м щебня;

- выполнялись работы по монтажу 38 анкерных тяг причала № 2;

- завершены работы по антикоррозионной защите 60 анкерных тяг причала № 2;

- выполнялись работы по разработке грунта под приямки крановых колонок причалов № 1, № 2 и № 3 в объеме 57,3 куб. м грунта;

- выполнялись работы по разработке траншеи под монтаж железобетонных лотков причалов № 2 и № 3 в объеме 93,6 куб. м грунта.

- завершены работы по демонтажу железобетонного оголовка причалов № 2 и № 3;

- завершены работы по устройству колесоотбойного бруса на причале № 1;

- завершены работы по бурению 8 скважин под анкерные сваи на причале № 2. Всего выполнено работ по бурению 23 скважин под анкерные сваи на причале № 2;

- завершены работы по антикоррозионной защите 8 свай на причале № 2. Всего выполнено работ по антикоррозионной защите 23 свай на причале № 2;

- завершены работы по погружению 8 анкерных свай с заполнением песчано-гравийной смесью на причале № 2. Всего выполнено работ по погружению 23 анкерных свай с заполнением песчано-гравийной смесью на причале № 2;

- выполнялись работы по устройству основания 5 ед. приямков под крановые колонки на причалах № 1, № 2 и № 3;

- выполнялись работы по армированию 4 ед. приямков крановых колонок на причалах № 1, № 2 и № 3;

- выполнялись работы по бетонированию 4 приямков под крановые колонки на причалах № 1, № 2 и № 3 в объеме 6,1 куб. м бетона;

- выполнялись работы по изготовлению и монтажу 9 отбойных устройств на причалах № 1 и № 2;

- выполнялись работы по устройству монолитного покрытия причала № 2 в объеме 158,8 куб. м;

- выполнялись работы по устройству монолитного покрытия причала № 3 в объеме 35,6 куб. м;

- завершены работы по монтажу крановых путей причала № 1 на шпально-балластном основании;

- выполнялись работы по монтажу 16 ед. железобетонных лотков на щебеночное основание причалов № 2 и № 3;

- завершены работы по изготовлению и монтажу стационарной опалубки причала № 2;

- завершены работы по антикоррозионной защите стационарной опалубки причала № 2;

- завершены работы по монтажу распределительного пояса причала № 2;

- завершены работы по антикоррозионной защите распределительного пояса причала № 2;

- завершены работы по монтажу 18 анкерных тяг причала № 2. Всего выполнено работ по монтажу 60 анкерных тяг причала № 2;

- выполнялись работы по разработке грунта под приямки крановых колонок причалов № 1, № 2 и № 3 в объеме 26,6 куб. м грунта;

- выполнялись работы по разработке траншеи под монтаж железобетонных лотков причалов № 2 и № 3 в объеме 46,8 куб. м грунта;

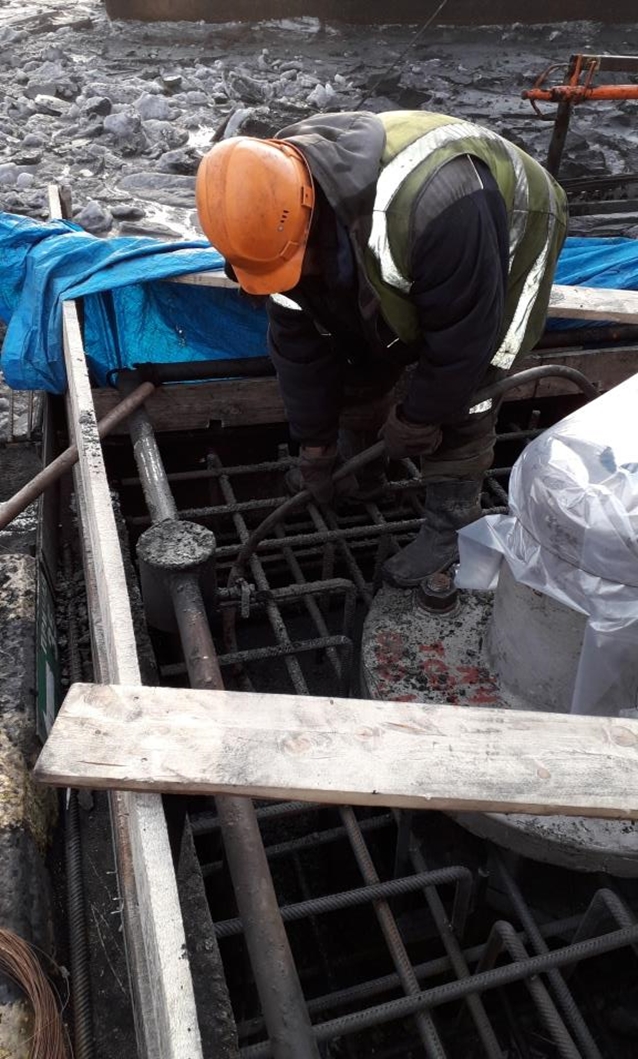

- завершены работы по бетонированию стационарной опалубки причала № 2 в объеме 89,22 куб. м;

- выполнялись работы по монтажу металлоконструкций в кабельных лотках на причалах № 1 и № 2;

- выполнялись работы по монтажу 8 крановых колонок на причалах № 1 и № 2;

- завершены работы по прокладке электрических кабелей в кабельных лотках на причалах № 1 и № 2;

- завершены работы по установке 115 плит перекрытия кабельных лотков на причалах № 1 и № 2 с гидроизоляцией поверхности плит;

- выполнялись работы по монтажу 78 ед. протекторов на причале № 1;

- выполнялись работы по монтажу 65 ед. протекторов на причале № 2;

- выполнялись работы по обкате крановых путей причалов № 1 и № 2 с подсыпкой щебня и подбивкой шпал после обкатки.

- завершены работы по устройству основания 5 ед. приямков под крановые колонки на причалах № 1, № 2 и № 3. Всего выполнено работ по устройству основания 17 ед. приямков под крановые колонки на причалах № 1, № 2 и № 3;

- выполнялись работы по армированию 3 ед. приямков крановых колонок на причалах № 1, № 2 и № 3;

- выполнялись работы по бетонированию 3 приямков под крановые колонки на причалах № 1, № 2 и № 3 в объеме 5,6 куб. м бетона;

- выполнялись работы по изготовлению и монтажу 21 отбойных устройств на причалах № 1 и № 2;

- выполнялись работы по устройству монолитного покрытия причала № 2 в объеме 267,7 куб. м;

- выполнялись работы по устройству монолитного покрытия причала № 3 в объеме 127,3 куб. м;

- выполнялись работы по монтажу 19 ед. железобетонных лотков на щебеночное основание причалов № 2 и № 3;

- завершены работы по разработке грунта под приямки крановых колонок причалов № 1, № 2 и № 3 в объеме 26,5 куб. м грунта. Всего выполнено работ по разработке грунта под приямки крановых колонок причалов № 1, № 2 и № 3 в объеме 110,4 куб. м грунта;

- выполнялись работы по разработке траншеи под монтаж железобетонных лотков причалов № 2 и № 3 в объеме 58,5 куб. м грунта;

- выполнялись работы по монтажу металлоконструкций в кабельных лотках на причалах № 2 и № 3;

- завершены работы по монтажу 4 крановых колонок на причалах № 1 и № 2. Всего выполнено работ по монтажу 12 крановых колонок на причалах № 1 и № 2;

- завершены работы по монтажу 35 ед. протекторов на причале № 1. Всего выполнено работ по монтажу 113 ед. протекторов на причале № 1;

- завершены работы по монтажу 42 ед. протекторов на причале № 2. Всего выполнено работ по монтажу 107 ед. протекторов на причале № 2;

- выполнялись работы по обкате крановых путей причалов № 1 и № 2 с подсыпкой щебня и подбивкой шпал после обкатки;

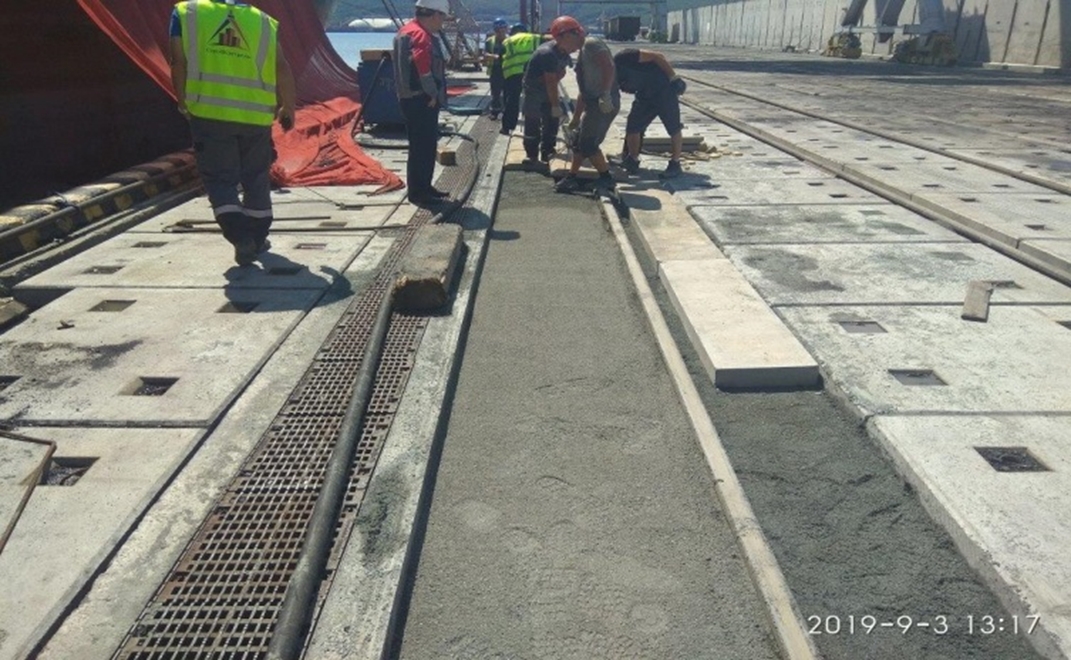

- выполнялись работы по установке 861 ед. плит покрытия на причалах № 1 и № 2;

- завершены работы по устройству щебеночного основания причала № 3 в объеме 65,7 куб. м щебня;

- завершены работы по армированию монолитной надстройки причала № 2;

- завершены работы по бетонированию монолитной надстройки причала № 2 в объеме 141 куб. м бетона;

- завершены работы по водолазному обследованию дна операционной акватории причалов № 1 и № 2;

- завершены работы по подъему из воды железобетонных конструкций, рельс, труб и прочих предметом массой до 600 кг;

- завершены работы по устройству конструкции основания монолитного железобетонного покрытия причала № 2 в объеме 855,9 куб. м песчано-щебеночной смеси;

- выполнялись работы по установке 71 ед. плит перекрытия с засыпкой пазух щебнем в объеме 105,3 куб. м вдоль кабельных лотков причалов № 2 и № 3;

- выполнялись работы по установке 2 швартовых тумб ТСО 80 на причале № 2 с заливкой бетона в объеме 0,6 куб. м.

- завершены работы по армированию 2 ед. приямков крановых колонок на причалах № 1, № 2 и № 3. Всего выполнено работ по армированию 17 ед. приямков крановых на причалах № 1, № 2 и № 3;

- выполнялись работы по бетонированию 2 приямков под крановые колонки на причалах № 1, № 2 и № 3 в объеме 5 куб. м бетона. Всего выполнено работ по бетонированию 17 ед. приямков крановых на причалах № 1, № 2 и № 3 в объеме 49,3 куб. м бетона;

- завершены работы по изготовлению и монтажу 8 отбойных устройств на причалах № 1 и № 2. Всего выполнено работ по изготовлению и монтажу 42 отбойных устройств на причалах № 1 и № 2;

- завершены работы по устройству монолитного покрытия причала № 2 в объеме 178,5 куб. м бетона. Всего выполнено работ по устройству монолитного покрытия причала № 2 в объеме 2 042,4 куб. м бетона;

- завершены работы по устройству монолитного покрытия причала № 3 в объеме 84,9 куб. м бетона. Всего выполнено работ по устройству монолитного покрытия причала № 3 в объеме 495,6 куб. м бетона;

- завершены работы по монтажу 17 ед. железобетонных лотков на щебеночное основание причалов № 2 и № 3. Всего выполнено работ по монтажу 83 ед. железобетонных лотков на щебеночное основание причалов № 2 и № 3;

- завершены работы по разработке траншеи под монтаж железобетонных лотков причалов № 2 и № 3 в объеме 35,1 куб. м грунта. Всего выполнено работ по разработке траншеи под монтаж железобетонных лотков причалов № 2 и № 3 в объеме 234 куб. м грунта;

- завершены работы по монтажу металлоконструкций в кабельных лотках на причалах № 2 и № 3;

- завершены работы по обкате крановых путей причалов № 1 и № 2 с подсыпкой щебня и подбивкой шпал после обкатки;

- завершены работы по установке 575 ед. плит покрытия на причалах № 1 и № 2. Всего выполнено работ по установке 1 436 ед. плит покрытия на причалах № 1 и № 2;

- завершены работы по установке 47 ед. плит перекрытия с засыпкой пазух щебнем в объеме 70,2 куб. м вдоль кабельных лотков причалов № 2 и № 3. Всего выполнено работ по установке 118 ед. плит перекрытия с засыпкой пазух щебнем в объеме 175,5 куб. м вдоль кабельных лотков причалов № 2 и № 3;

- завершены работы по установке 2 швартовых тумб ТСО 80 на причале № 2 с заливкой бетона в объеме 0,5 куб. м. Всего выполнено работ по установке 4 швартовых тумб ТСО 80 на причале № 2 с заливкой бетона в объеме 1,1 куб. м;

- завершены работы по установке 13 ед. наблюдательных марок на причалах № 1 и № 2;

- завершены работы по монтажу 13 лестниц-стремянок на причалах № 1 и № 2;

- завершены работы по разработке грунта, подчистке дна причалов № 1 и № 2 в объеме 410,5 куб. м;

- завершены работы по отсыпке скальным грунтом дна причалов № 1 и № 2 в объеме 3 579,5 куб. м;

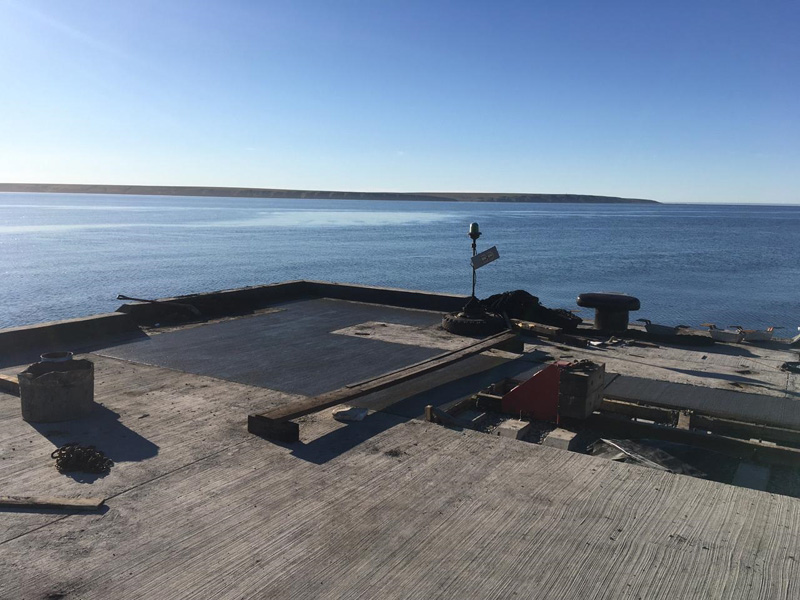

- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию;

- приемочной комиссией подписан акт приемки законченного строительством объекта производственного назначения от 30.09.2021.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию.

- завершены работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- Дальневосточным межрегиональным управлением Росприроднадзора выдано заключение от 12.11.2021 № 3174 о соответствии объекта капитального строительства требованиям в области охраны окружающей среды, а также проектной документации, получившей положительное заключение государственной экологической экспертизы;

- Росморречфлотом выдано разрешение от 23.11.2021 № 87-RU87303000-ЗД-39/77-2021 на ввод объекта в эксплуатацию.

Срок окончания работ по договору: 30 сентября 2021 года;

Срок сдачи в эксплуатацию объекта: 4 квартал 2021 года

Ситуационный план

Стройгенплан

Разрез 1-1

Разрез 2-2

Разрез 3-3

Разрез 4-4

Разрез 5-5

Разрез 6-6

Разрез 7-7

Разрез 8-8. План на отметке -0,400

Реконструкция гидротехнических сооружений осуществляется в целях обеспечения поочерёдной швартовки и обработки у причалов № 34 и № 35 расчётных судов типа СН-30 длиной 185 метров, шириной 30 метров и осадкой в грузу 9 метров, а также расчетных судов типа СН-20 длиной 140 метров, шириной 25 метров и осадкой в грузу 8,5 метров, что позволит увеличить объём перевалки угля навалом в морском порту до 3,3 млн тонн в год

В рамках реализации проекта реконструкции гидротехнических сооружений предполагается:

1-й этап:

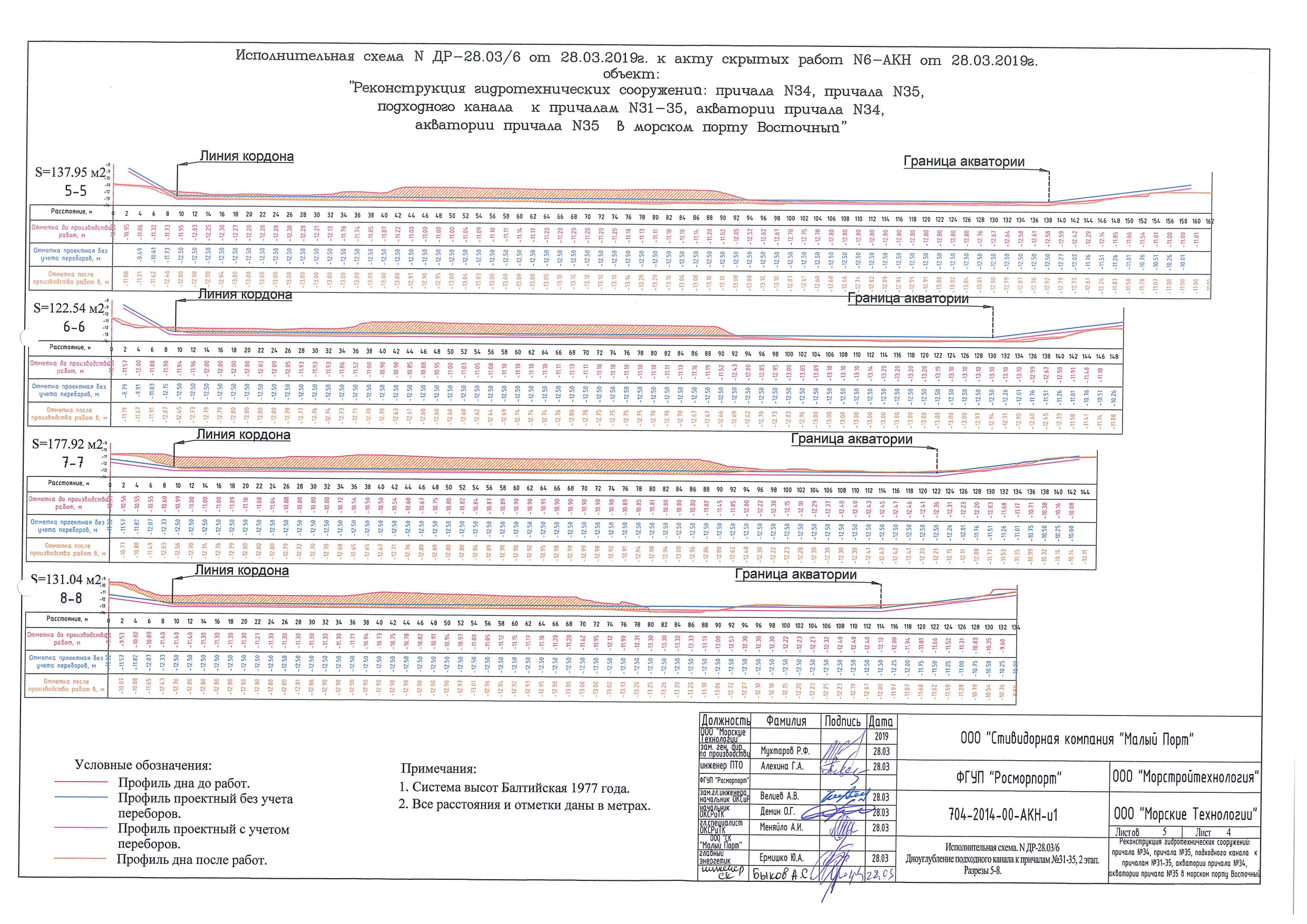

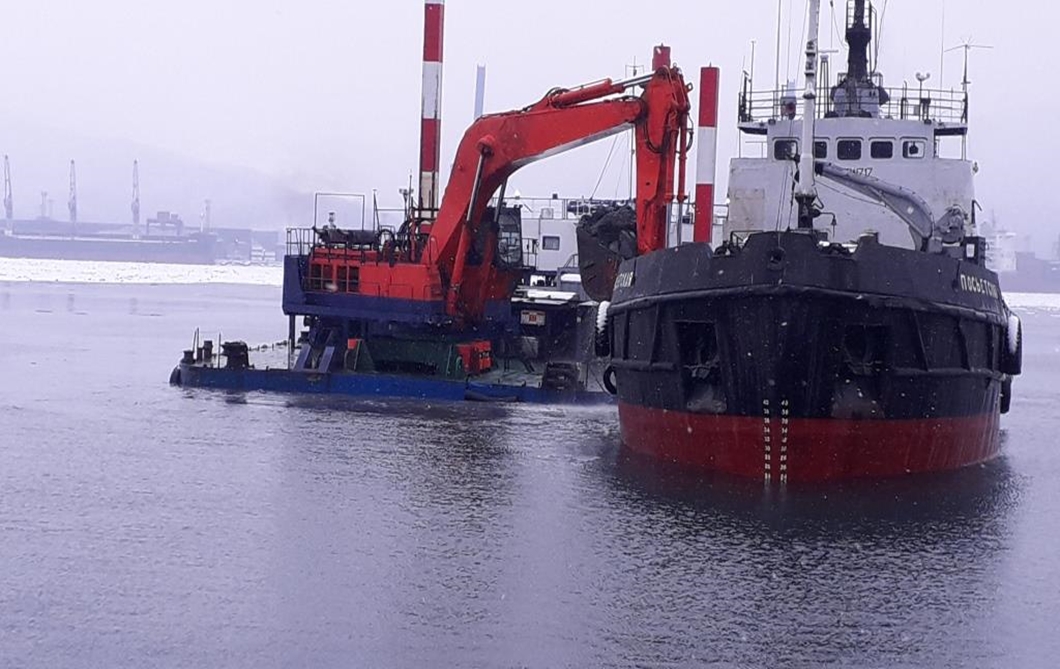

- выполнить дноуглубление акваторий причалов № 34 и № 35 на площади 0,0015 кв. км, с доведением отметок дна до -10,5 метров;

- выполнить дноуглубление подходного канала к причалам № 31-35 на площади 0,0054 кв. км, с доведением отметок дна до -10,5 метров;

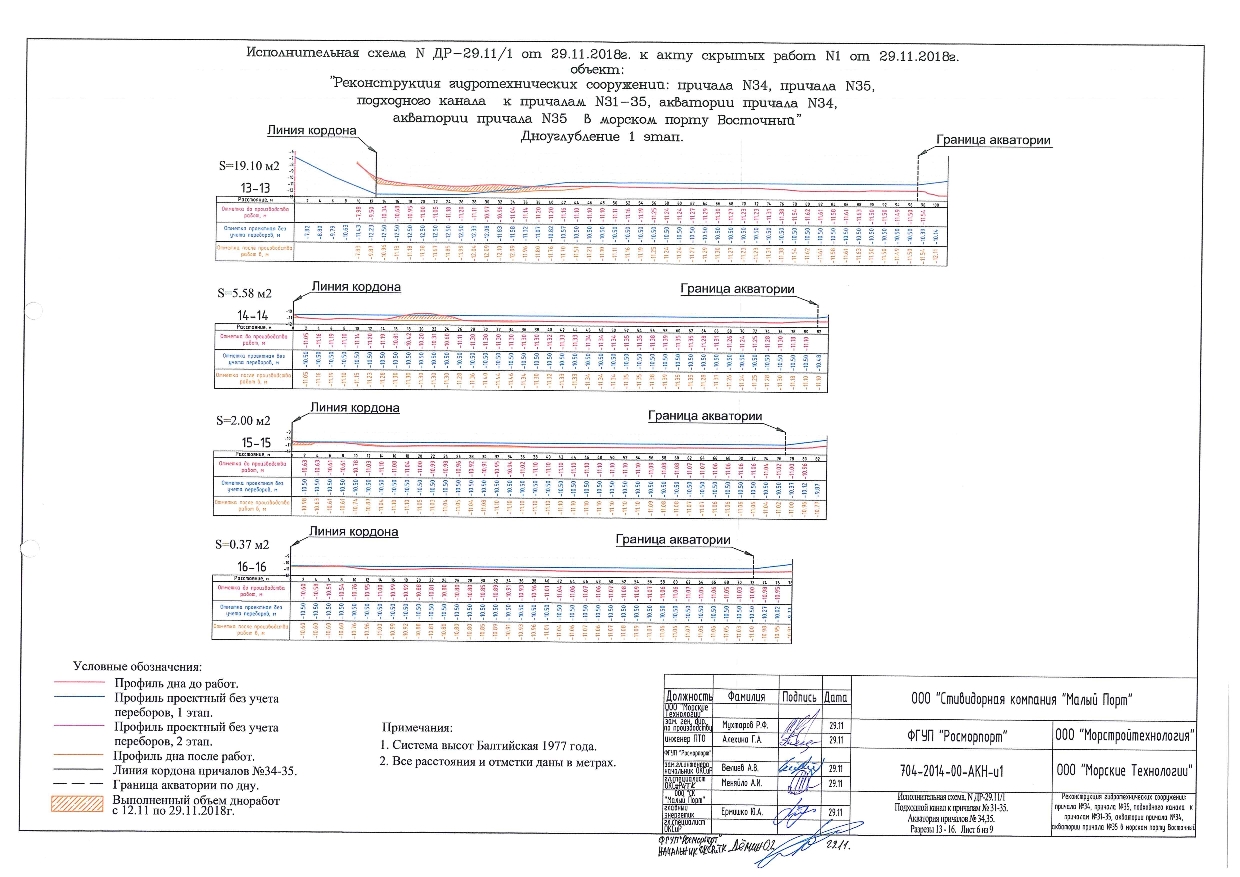

- осуществить строительство участка отбойно-швартовных палов № 1 и 2 на причале № 35;

- выполнить крепление откоса прилегающей территории в торце причала № 35 сортированным камнем на площади 1 кв. км;

- установить дополнительные швартовные устройства на причалах № 34 и № 35 в количестве 3 шт.;

- заменить существующие отбойные устройства на причалах № 34 и № 35 на новые в количестве 32 шт.

2-й этап:

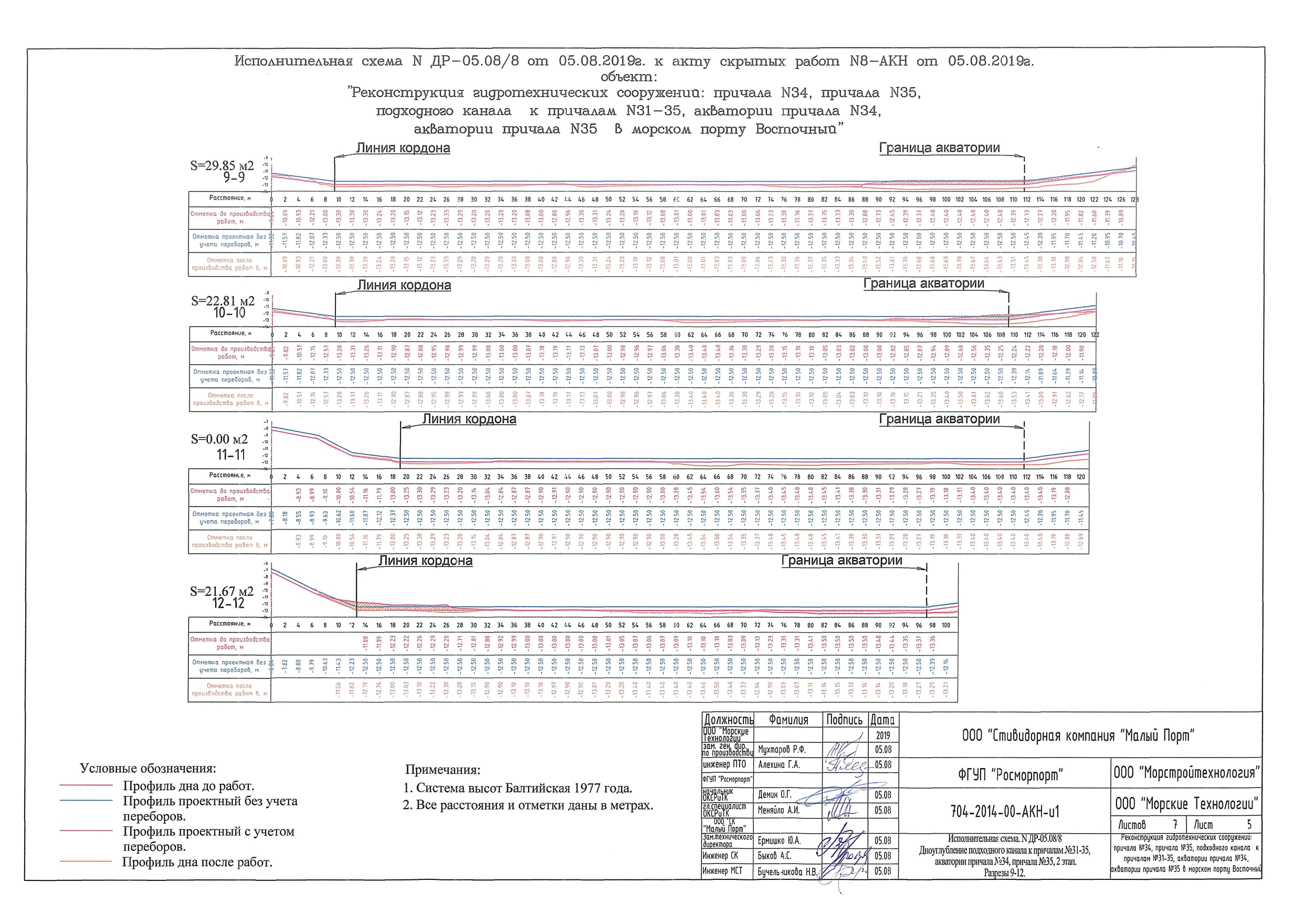

- выполнить дноуглубление акваторий причалов № 34 и № 35 на площади 0,0214 кв. км, с доведением отметок дна до -12,5 метров;

- выполнить дноуглубление подходного канала к причалам № 31-35 на площади 0,0451 кв. км, с доведением отметок дна до -12,5 метров;

- выполнить крепление постоянного откоса дноуглубления на площади 3,5 кв. км;

- осуществить искусственное закрепление грунта оснований причалов № 34 и № 35;

- реконструировать покрытие причалов № 34 и № 35
ООО «Стивидорная Компания «Малый Порт»
Договор от 18 октября 2018 года № РМП/550-18
- заключён договор на выполнение строительно-монтажных работ с генподрядной организацией.

1-й этап

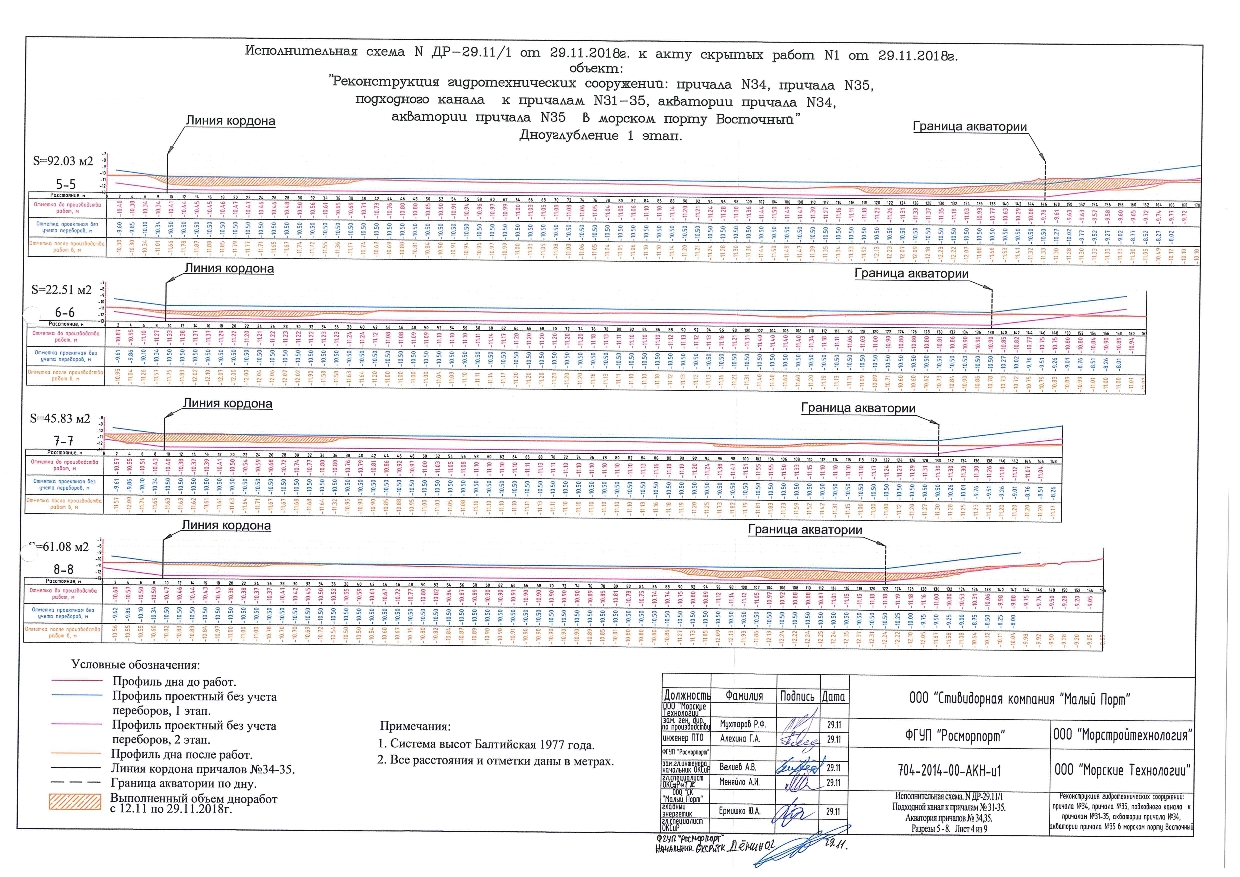

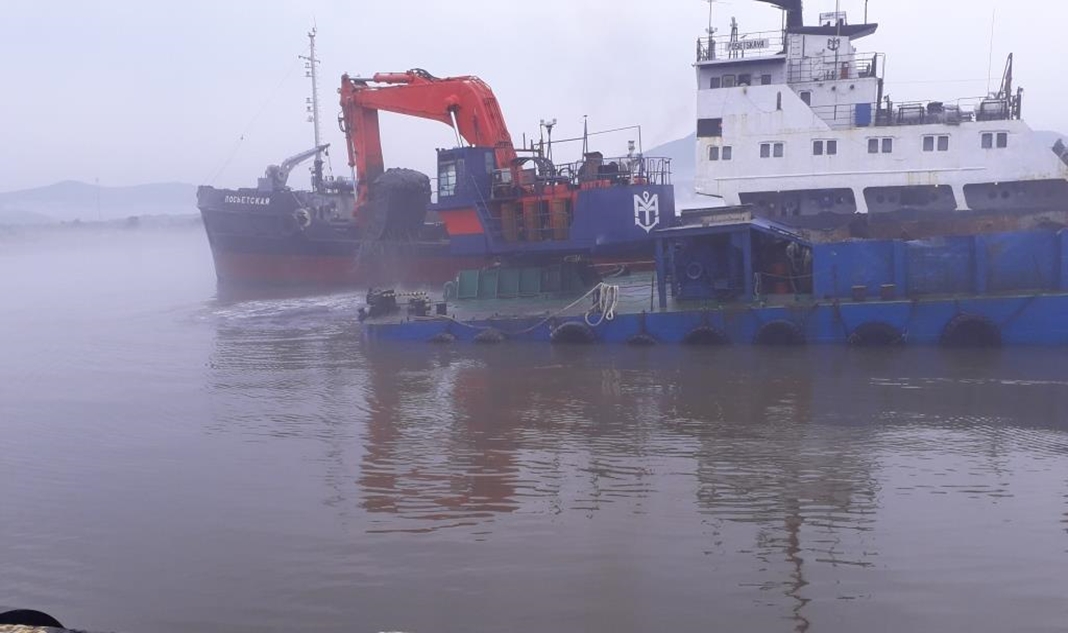

- выполнялись дноуглубительные работы на площади 0,3 га на профилях № 1-22 причалов № 34 и № 35 в объеме 10,2 тыс. м3 изъятого грунта, с доведением отметок дна до -10,5 м;

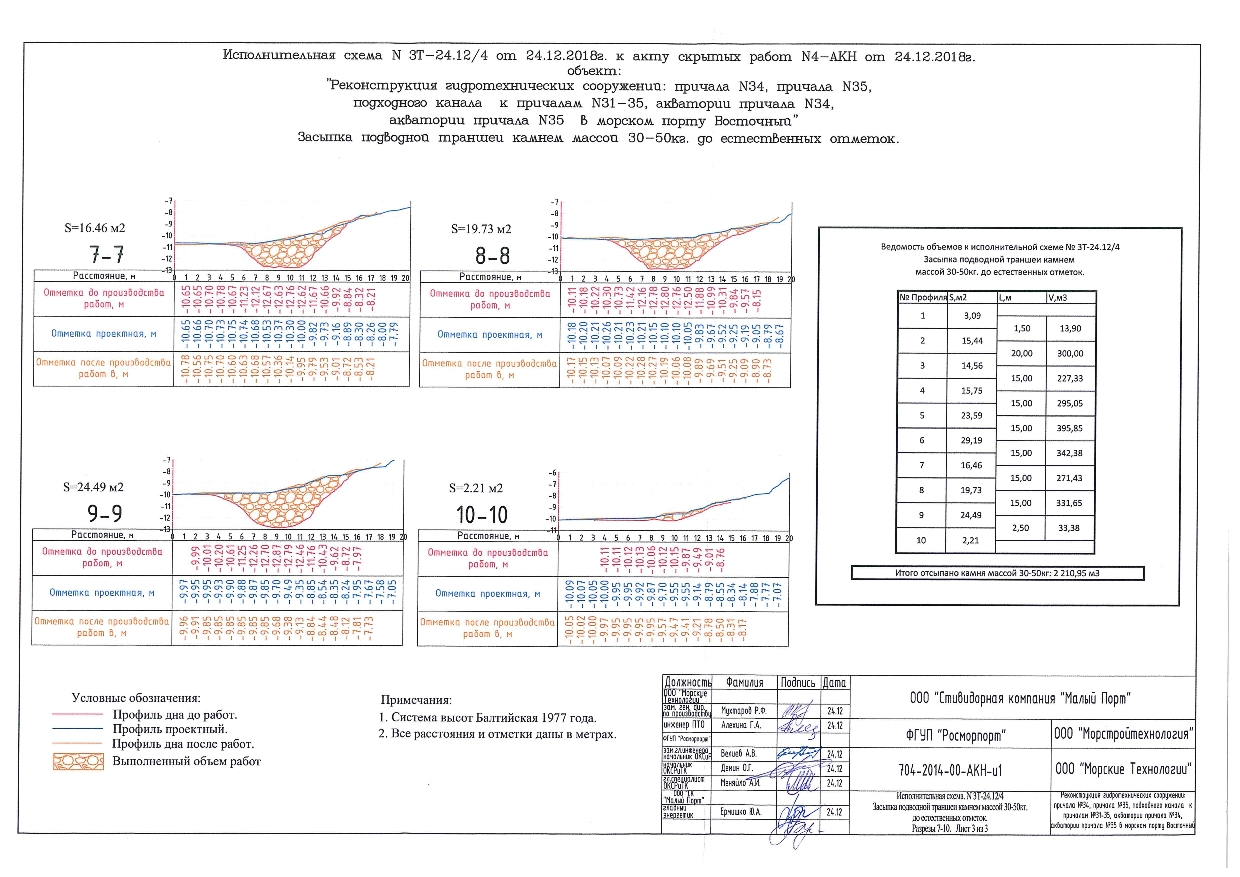

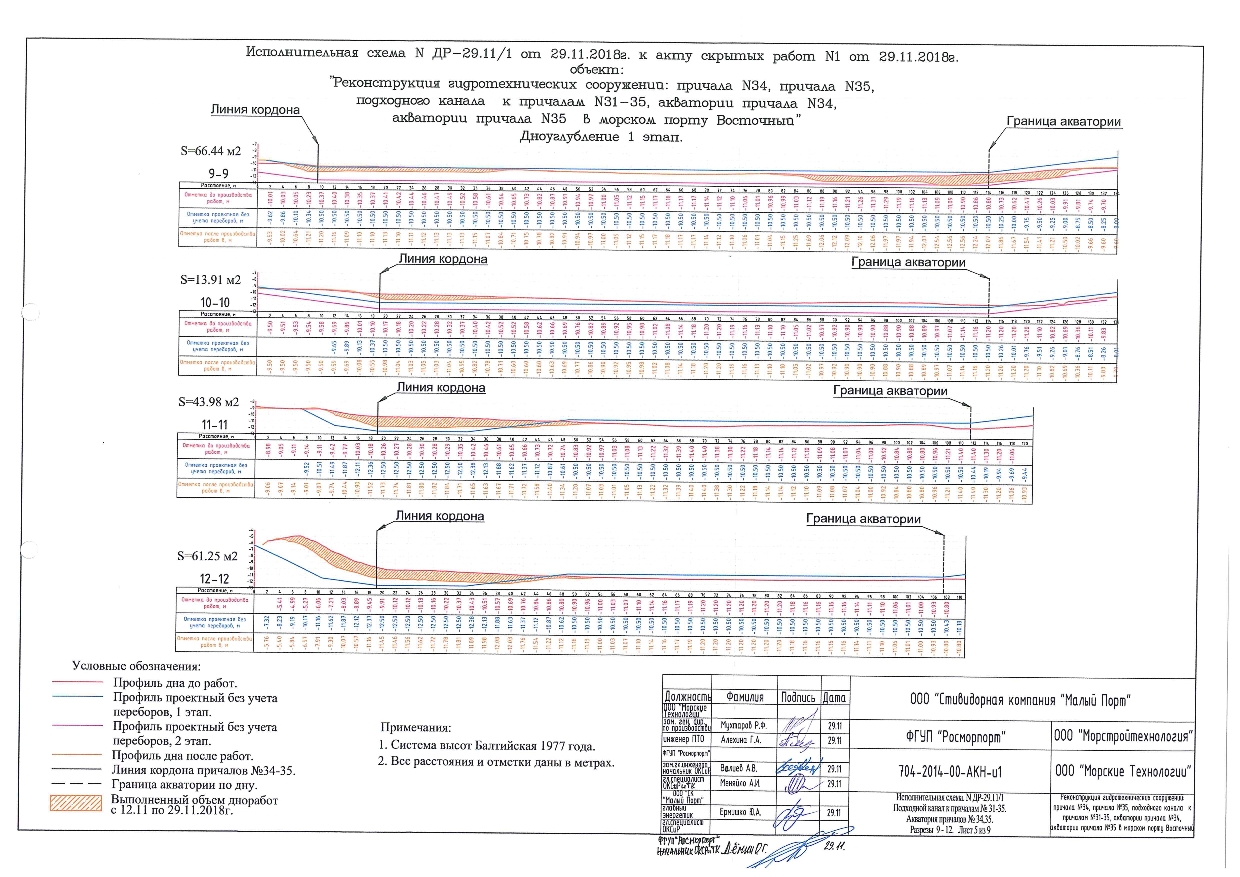

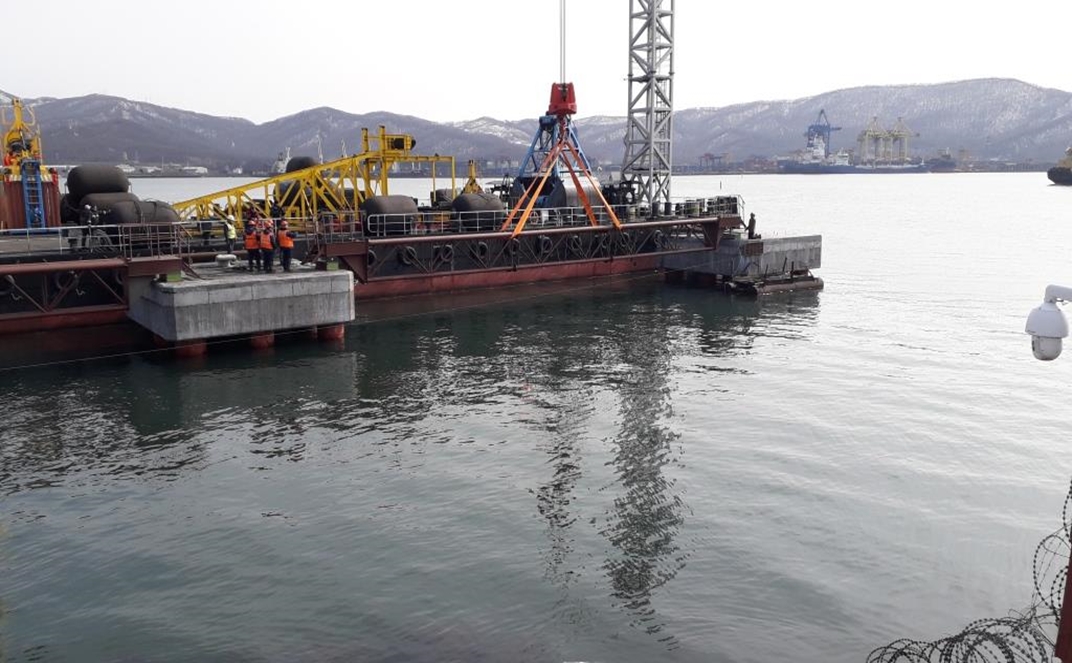

- завершены дноуглубительные работы на подходном канале на площади 0,94 га в объеме 11,6 тыс. м3 изъятого грунта, с доведением отметок дна до -10,5 м;

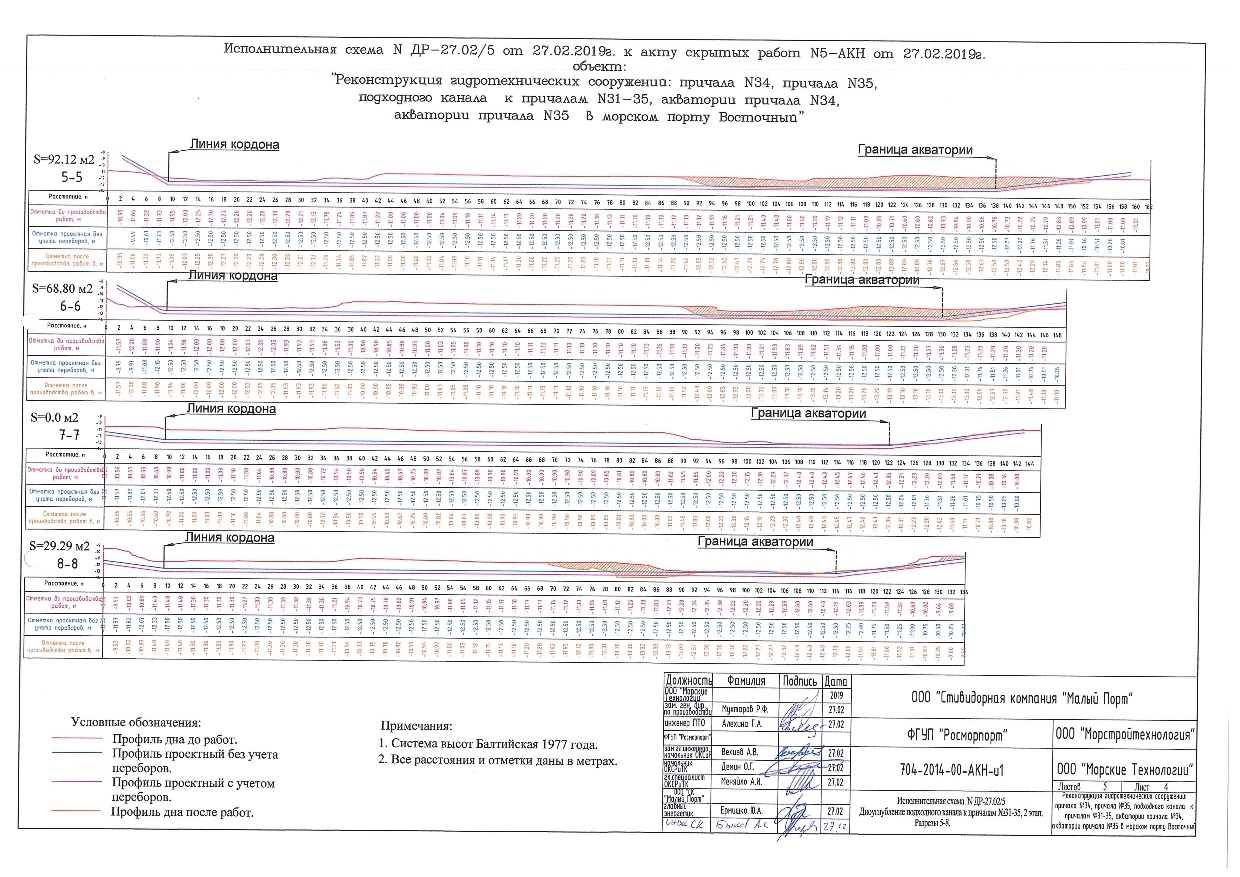

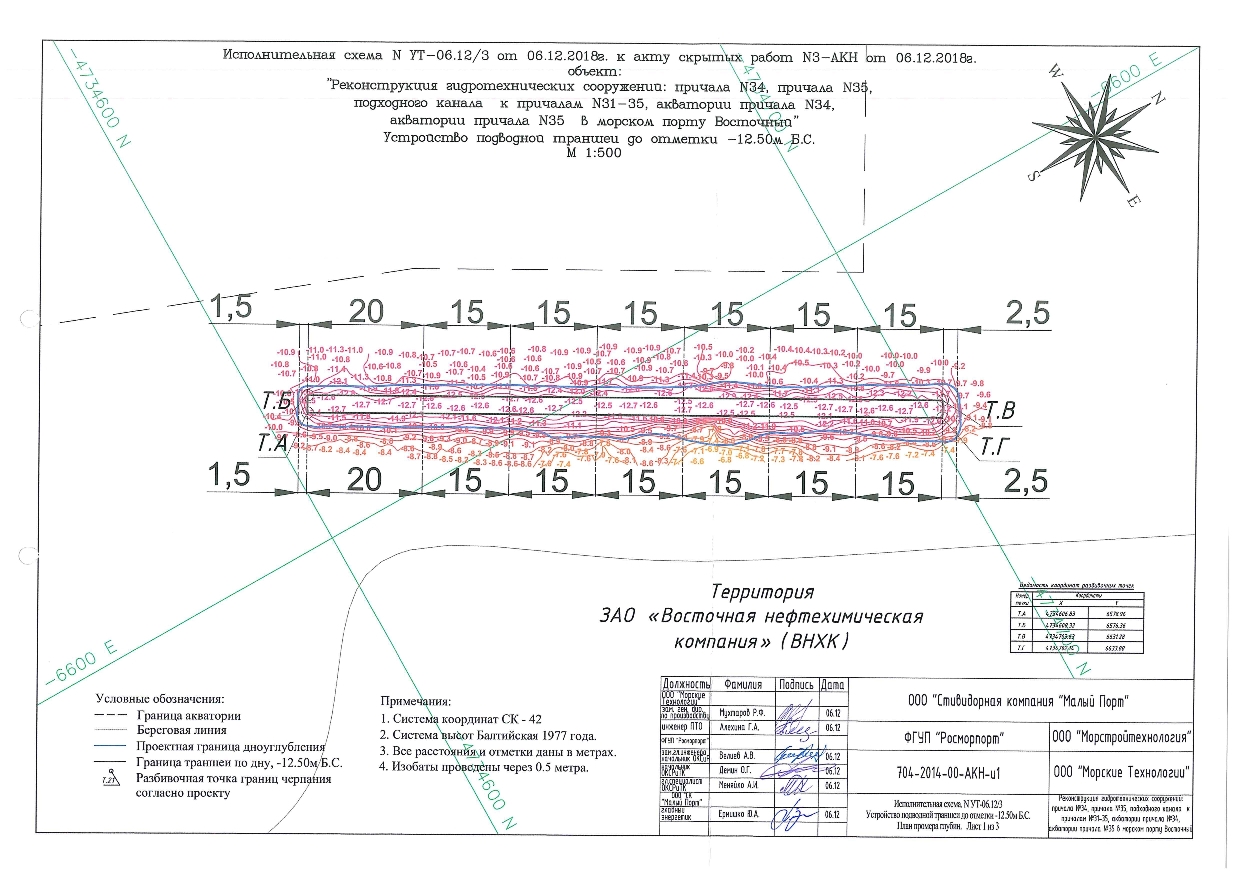

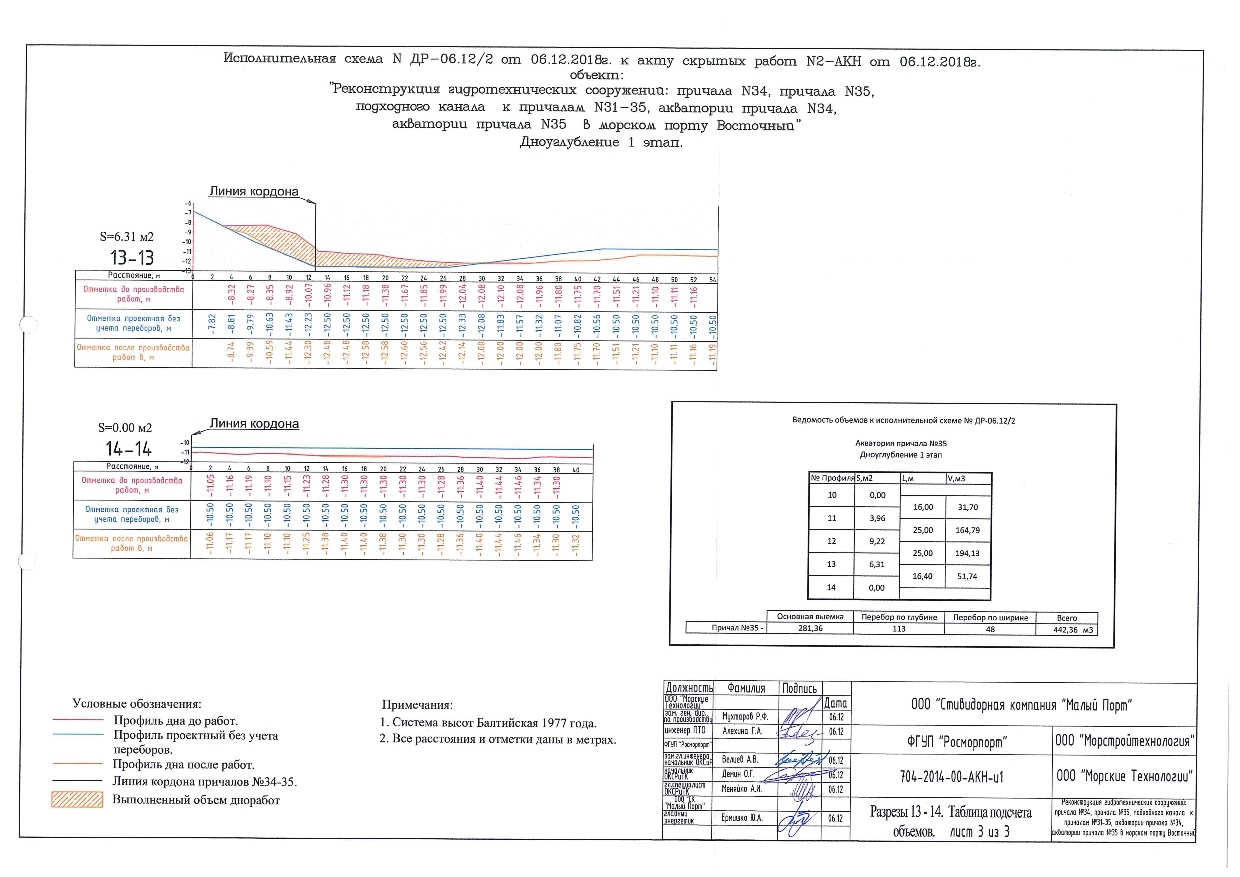

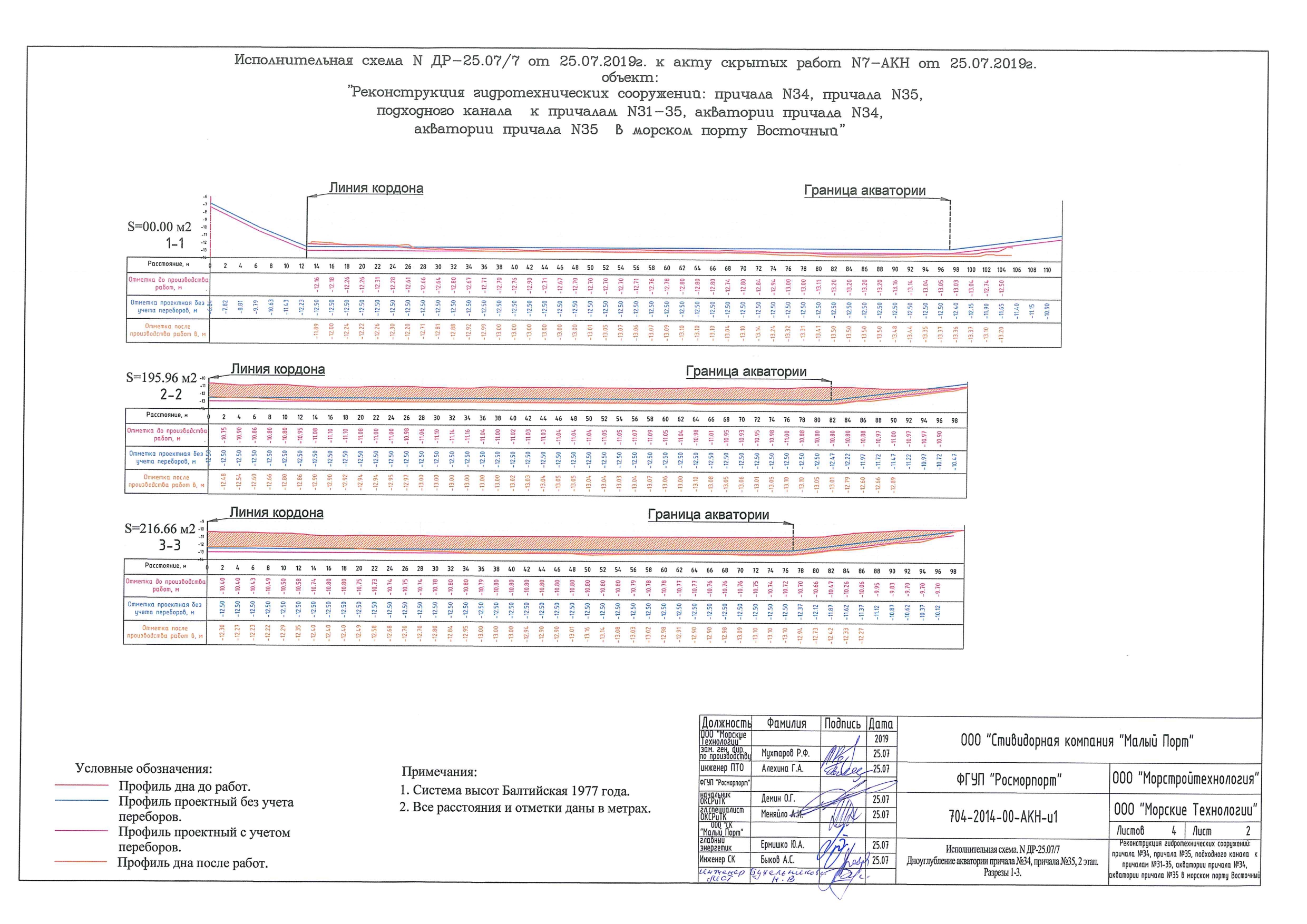

- завершены промерные работы на площади 15,6 га.

1-й этап

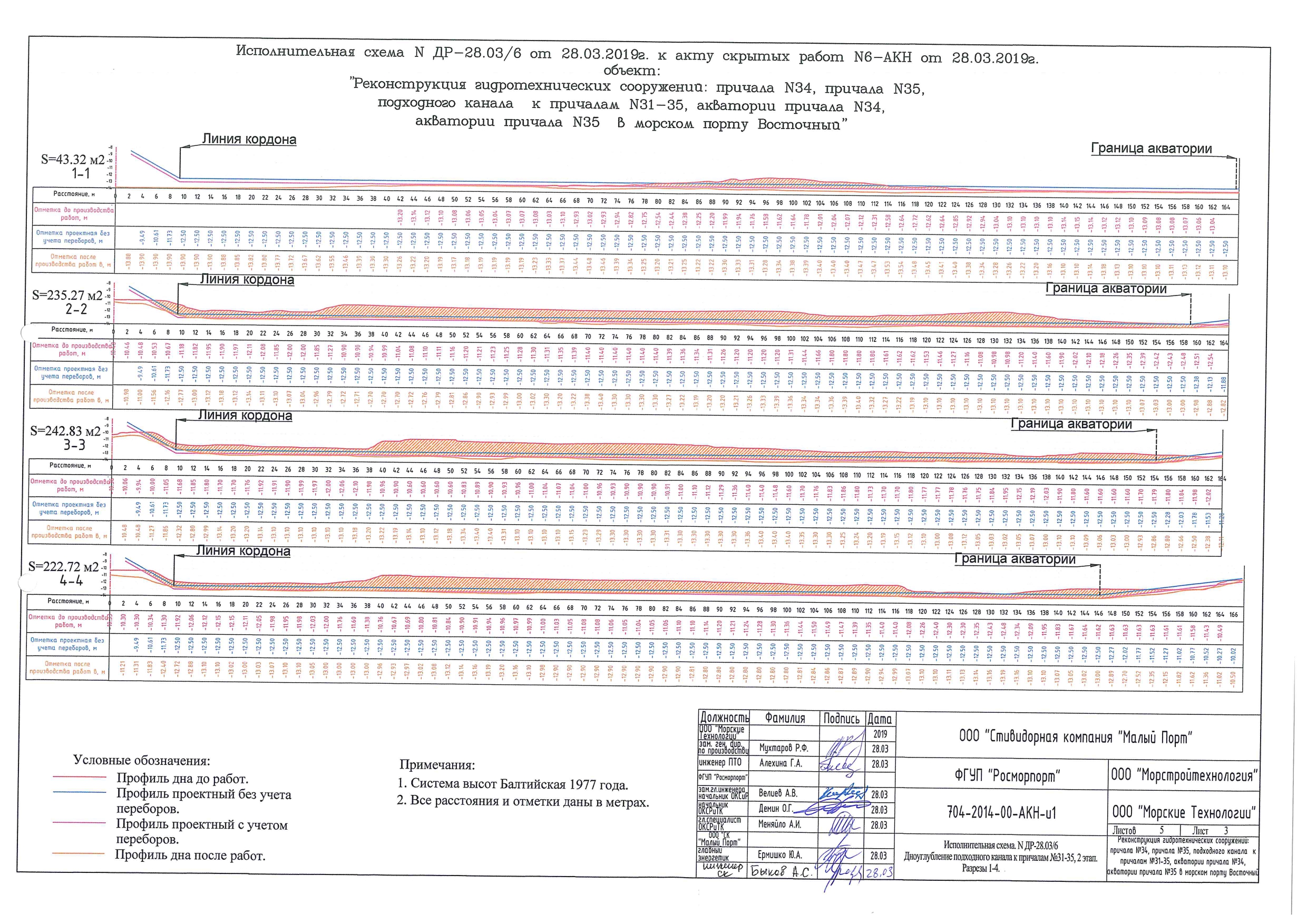

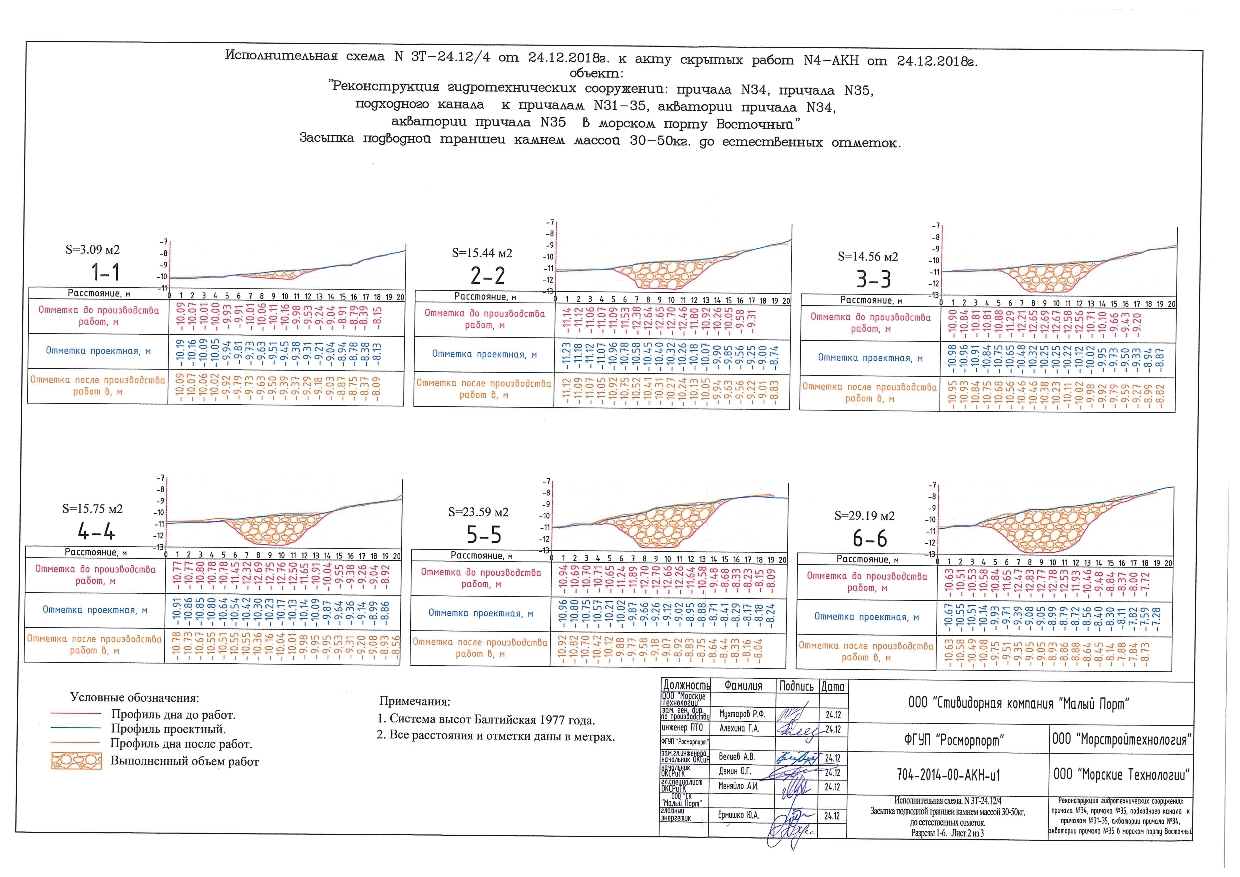

- завершены дноуглубительные работы на профилях на площади 0,06 га на профилях № 10-14 акваторий причалов № 34 и № 35 в объеме 0,4 тыс. м3 изъятого грунта, с доведением отметок дна до -10,5 м;

- завершены работы по устройству траншеи крепления илового откоса на профилях № 1-10 в районе акватории причала № 34 в объеме 2 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 м;

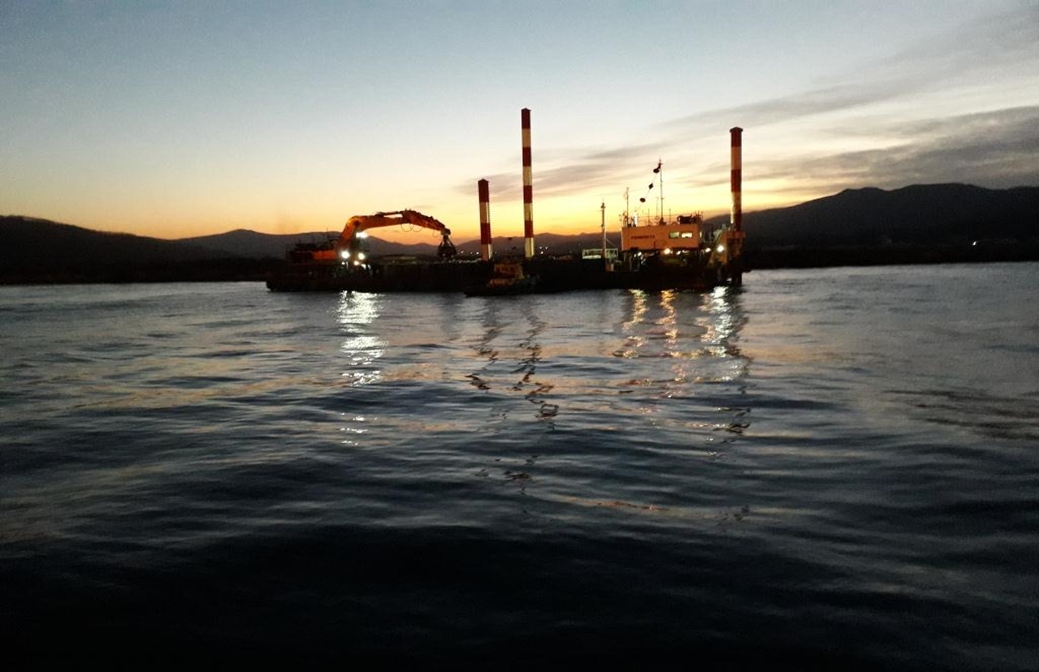

- завершены работы по засыпке траншеи крепления илового откоса на профилях № 1-10 в районе акватории причала № 34 камнем массой 30-50 кг до естественных отметок дна -8,8 м ~ -11,6 м в объеме более 2,2 тыс. м3 камня;

- завершены промерные работы на площади 0,5 га;

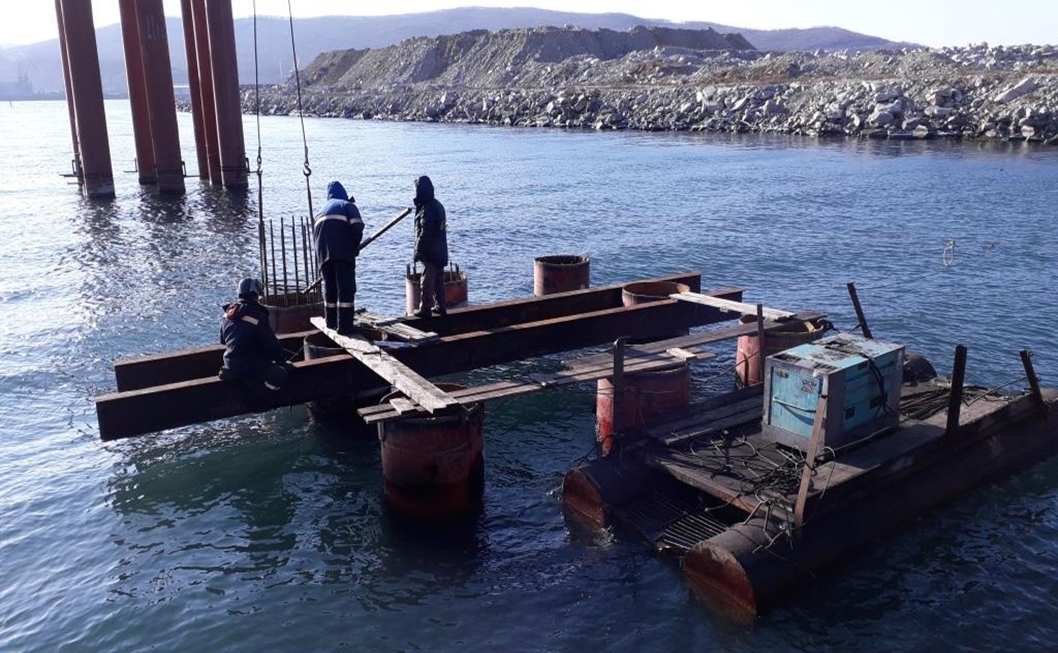

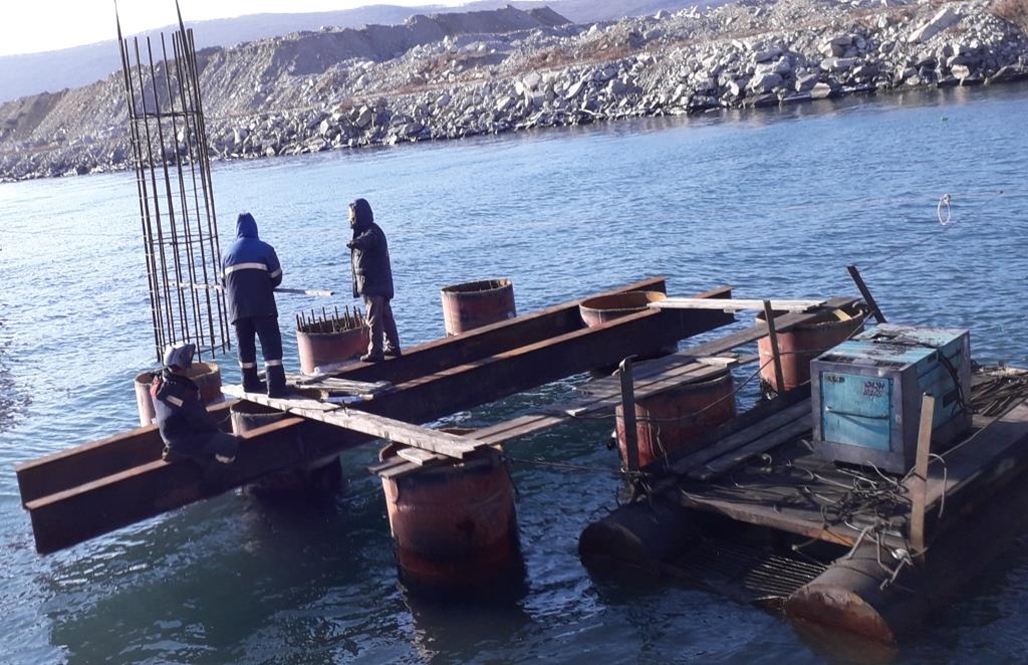

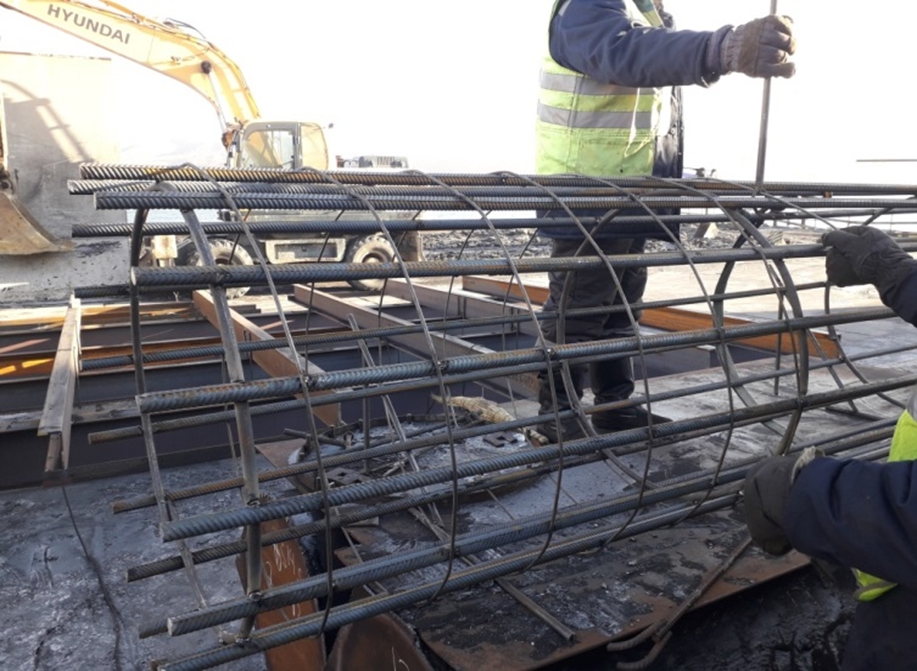

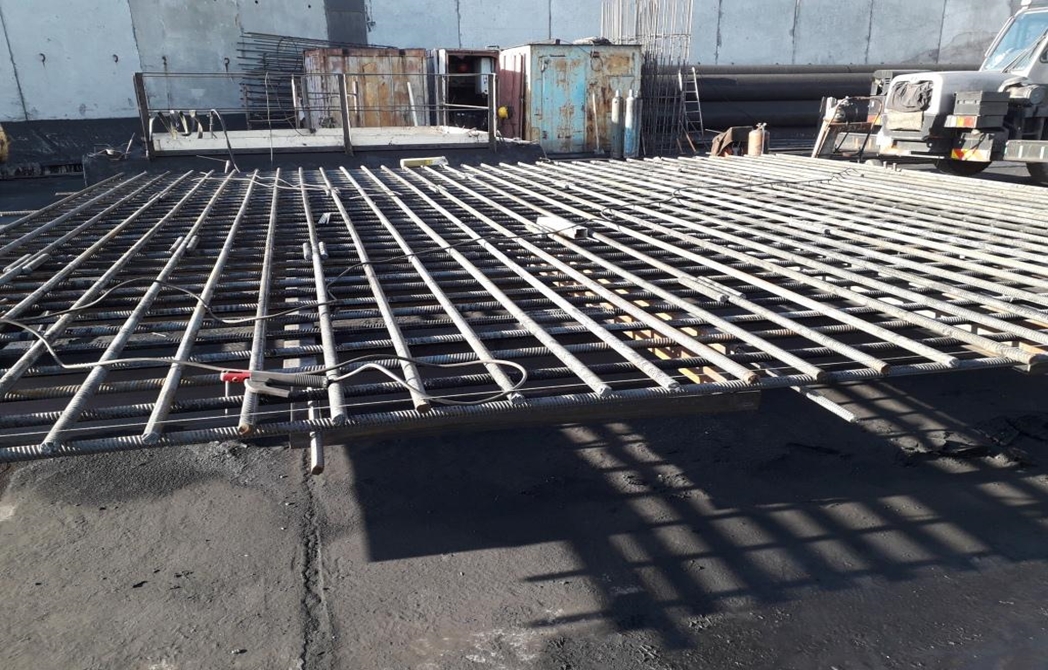

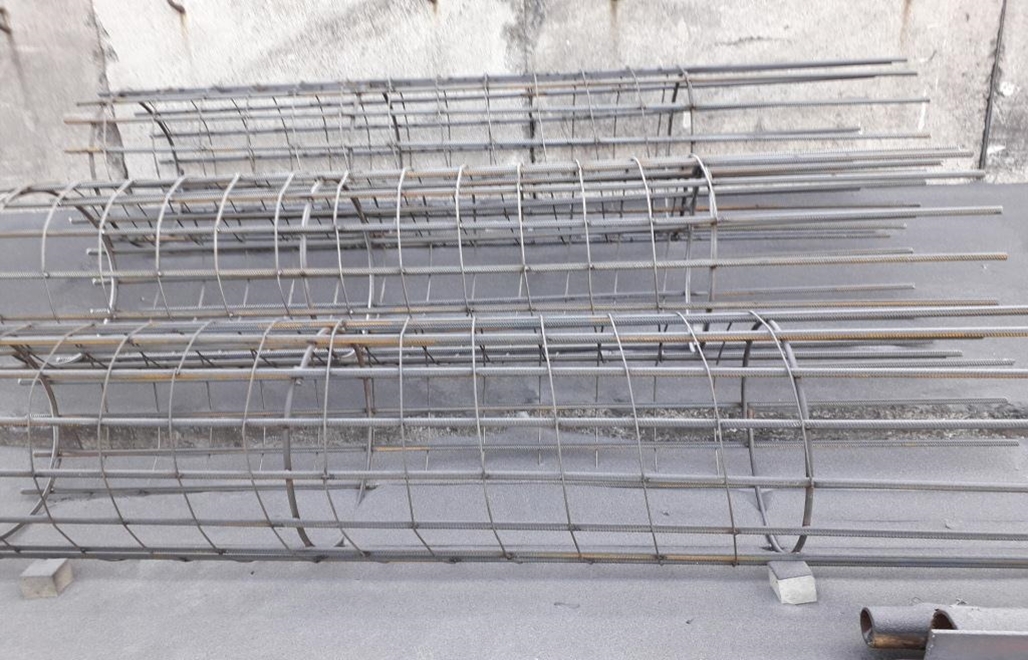

- выполнялись работы по изготовлению армированных каркасов для пала № 1 и пала № 2, а также армированных каркасов для свай пала № 1;

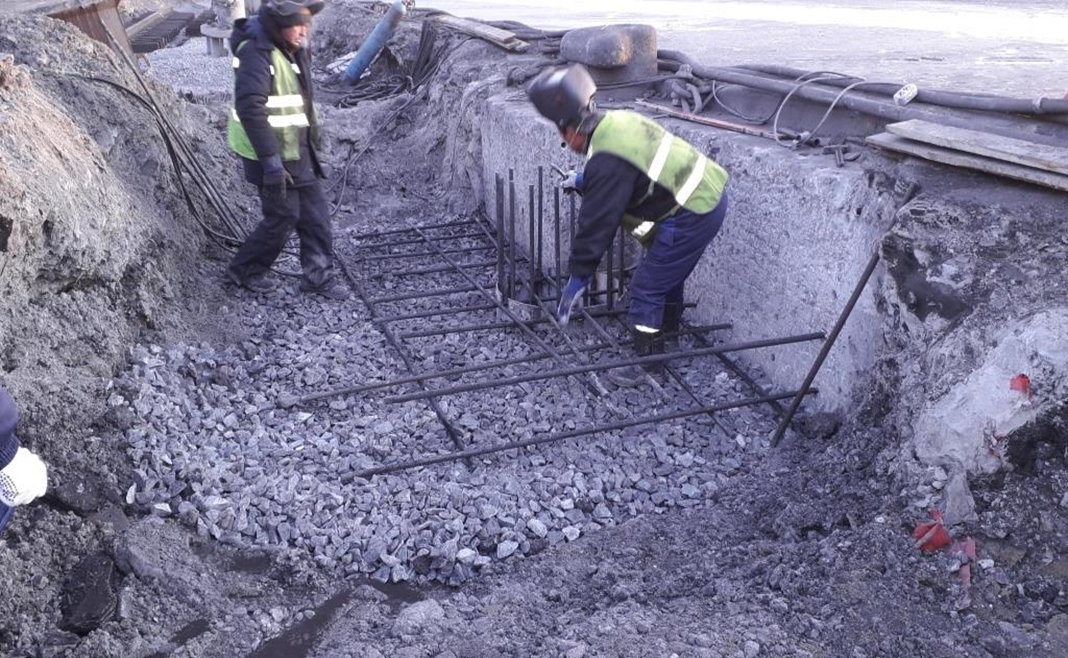

- завершены работы по устройству тумбового массива на причале № 34: разработка грунта в объеме 18 м3 и погружение одной сваи.

2-й этап

- выполнялись работы по демонтажу подкрановых и железнодорожных путей на причалах № 34 и № 35;

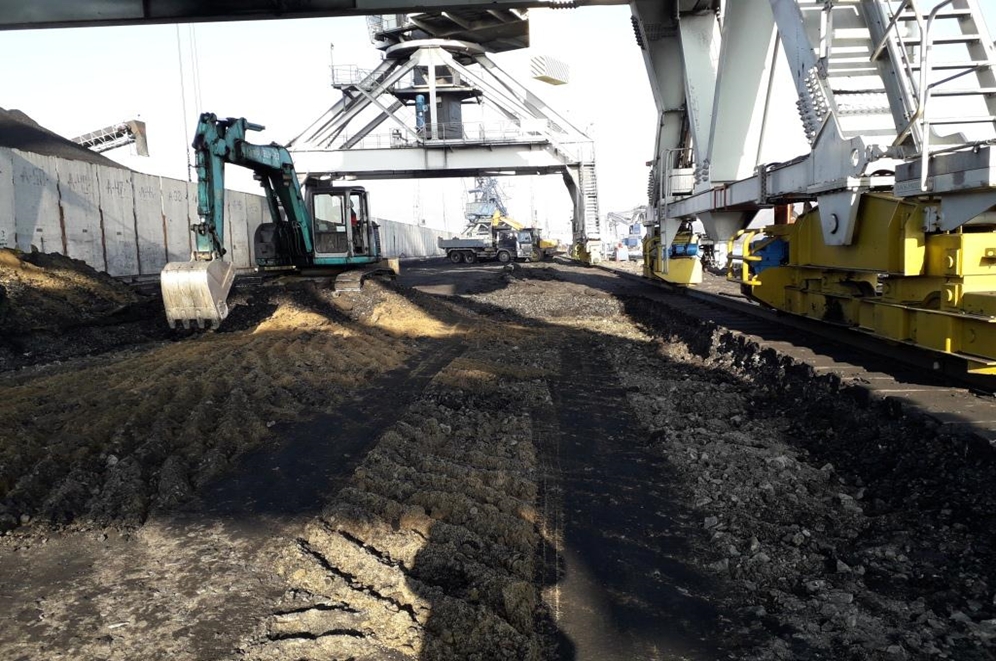

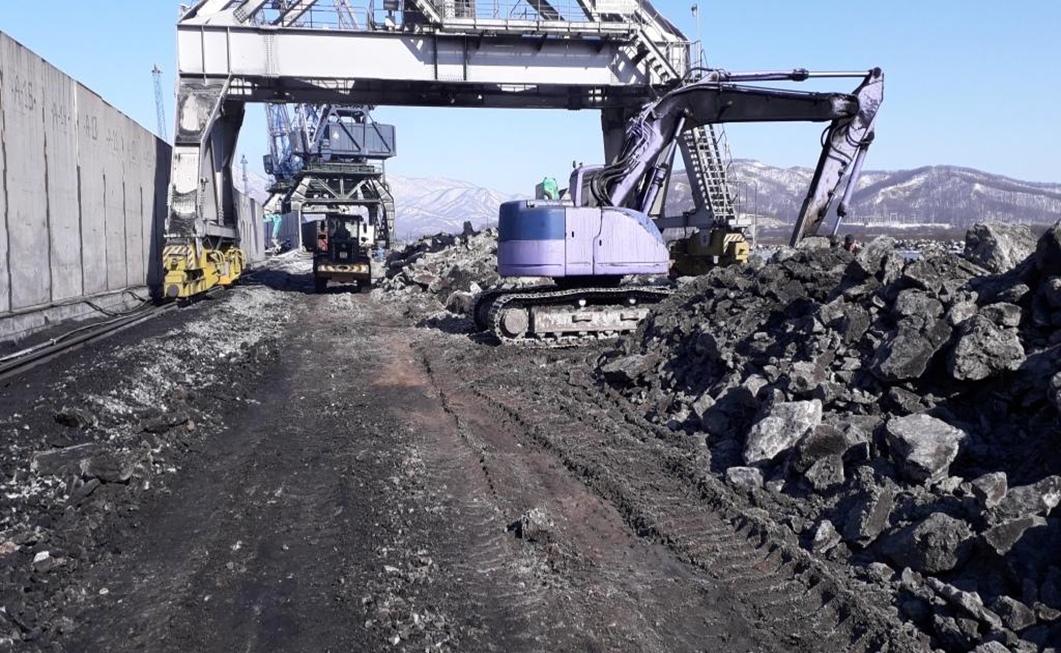

- выполнялись работы по разработке котлована в объеме 1,1 тыс. м3 с транспортировкой щебенистого грунта;

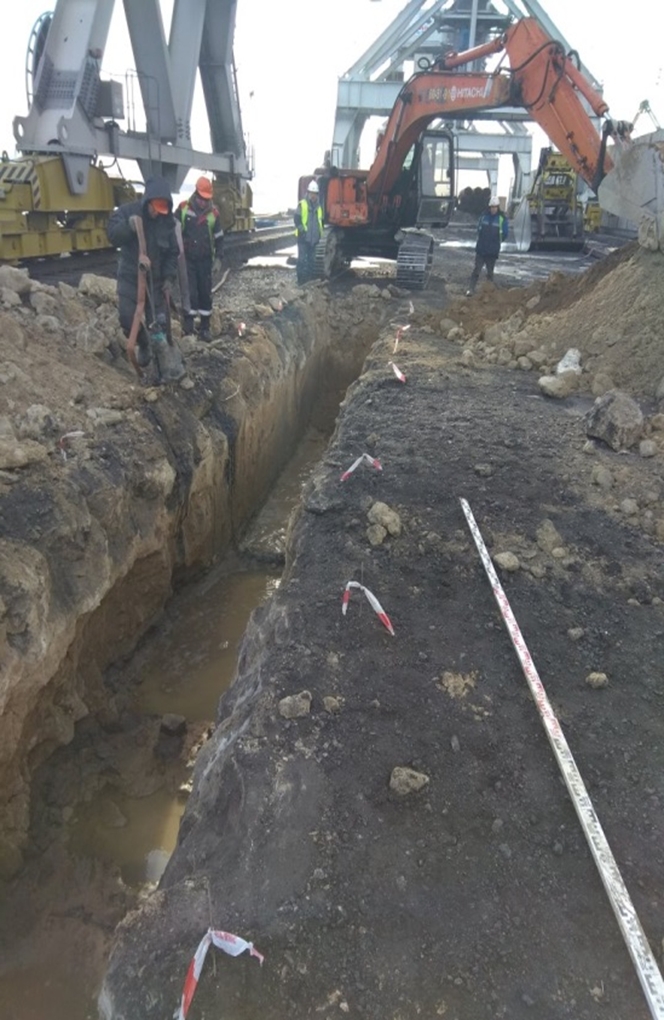

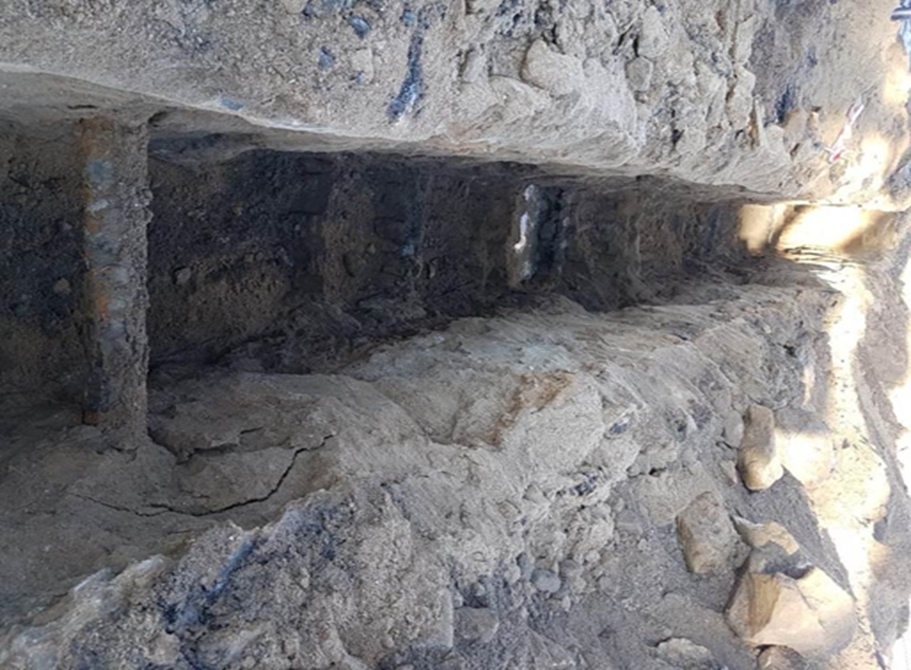

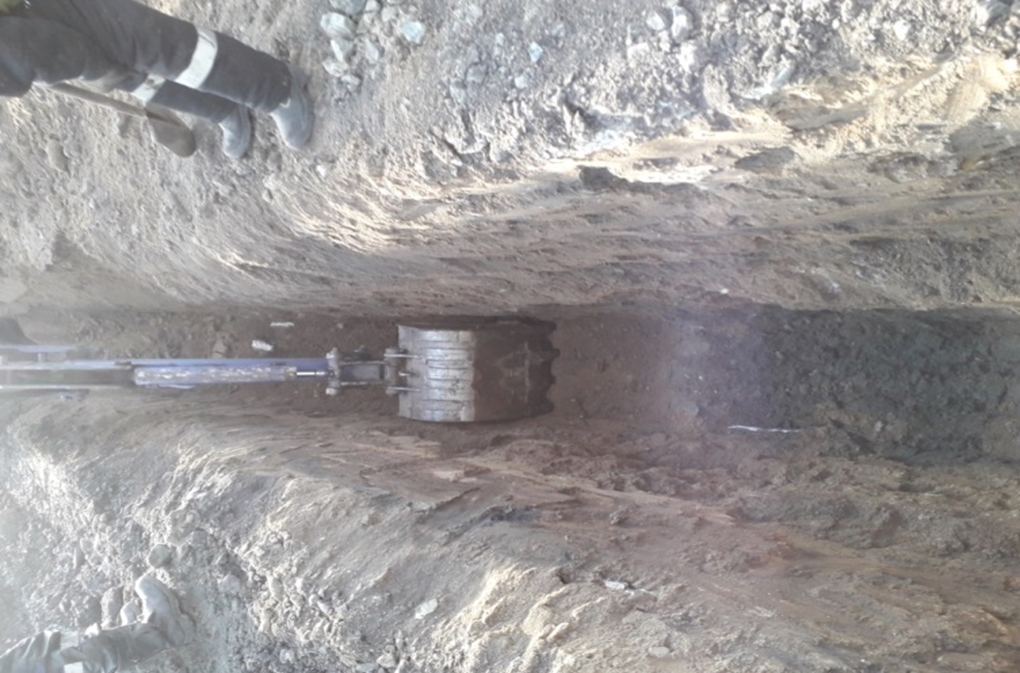

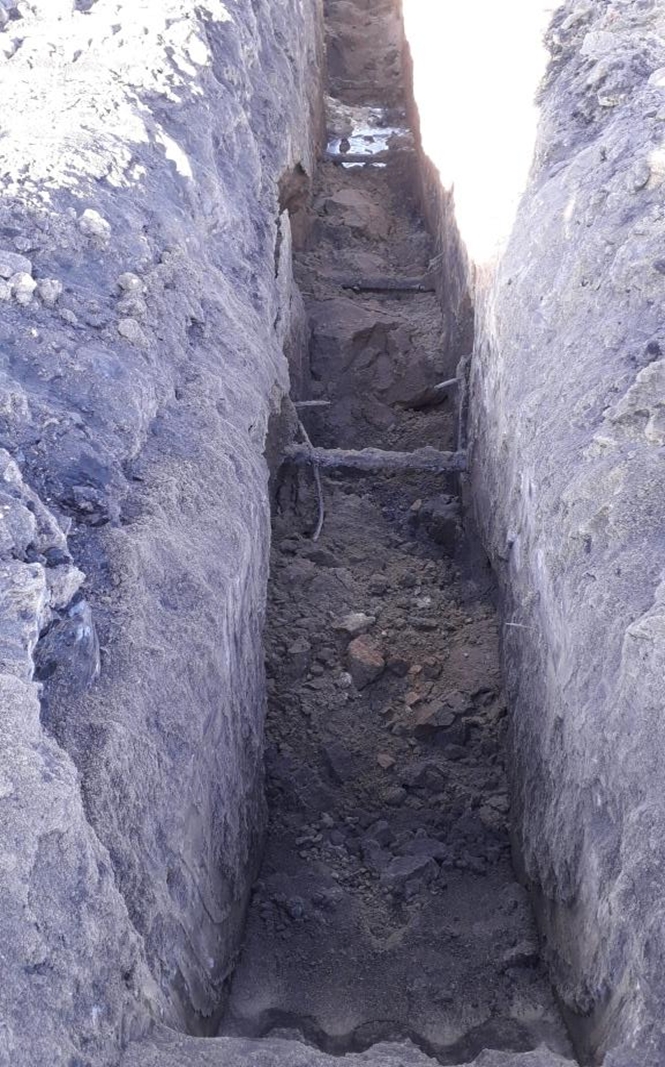

- выполнялись работы по устройству смотровой траншеи на причалах № 34 и № 35 с последующей обратной засыпкой тем же грунтом в объеме 264,4 м3;

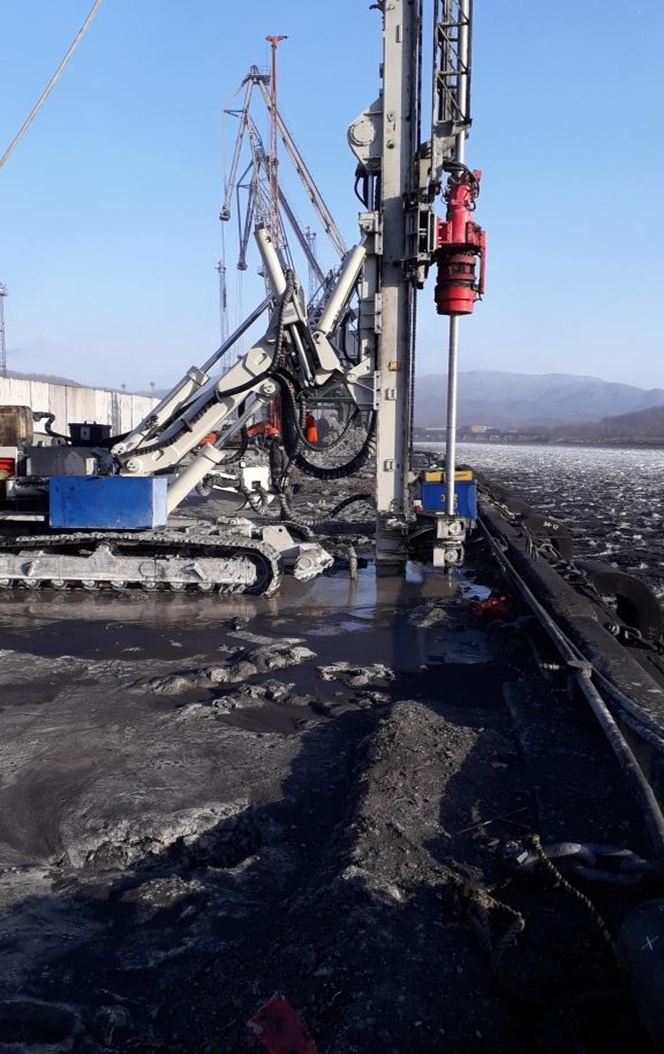

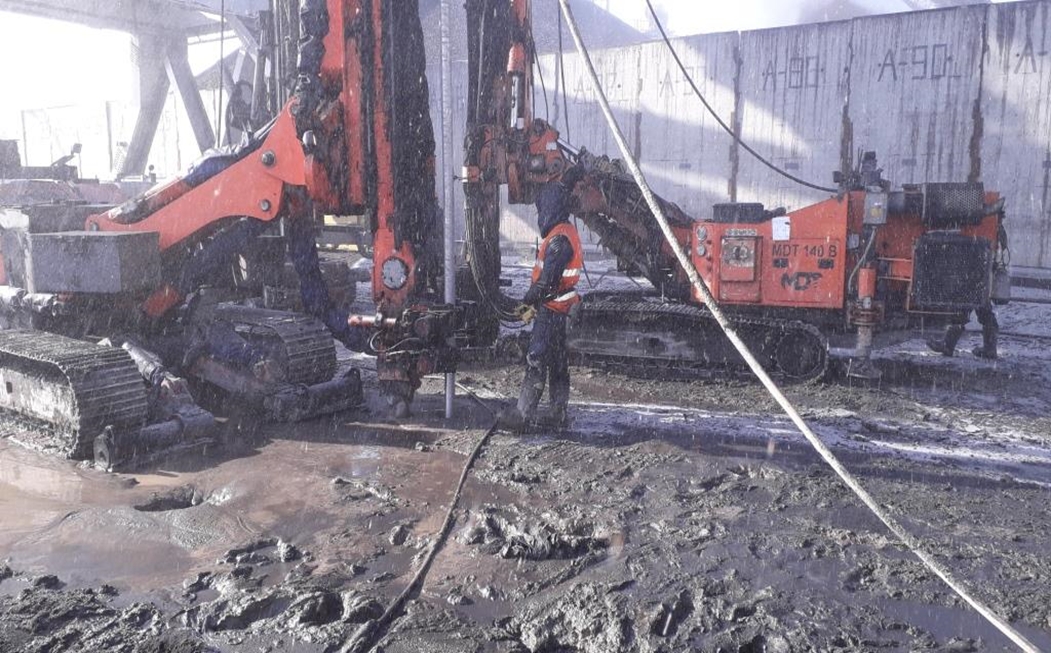

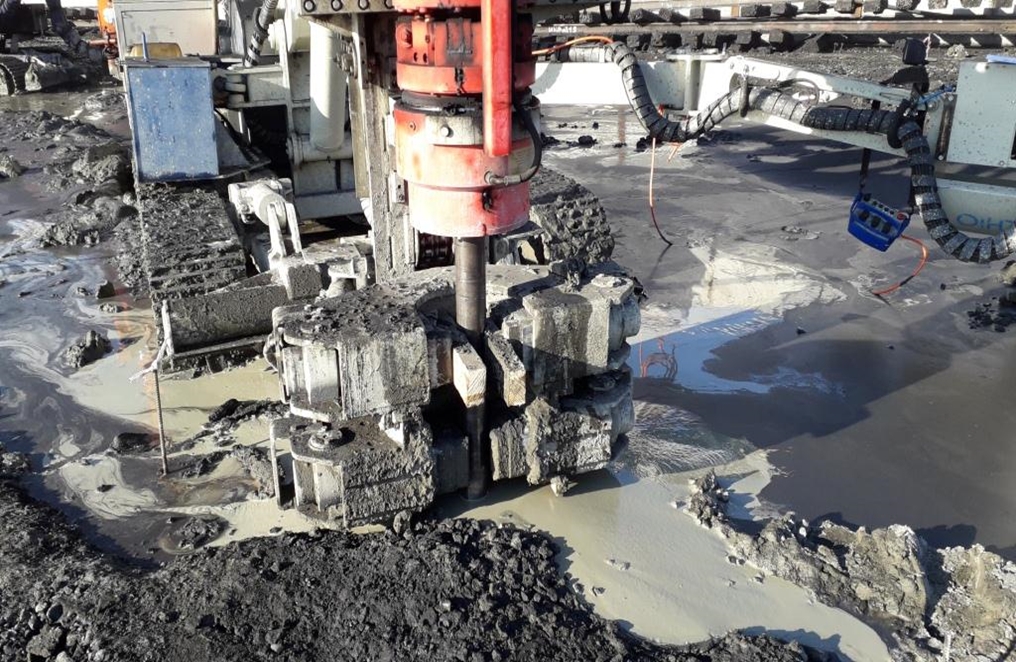

- выполнялись работы по устройству 433 грунтоцементных свай на причале № 34.

1-й этап

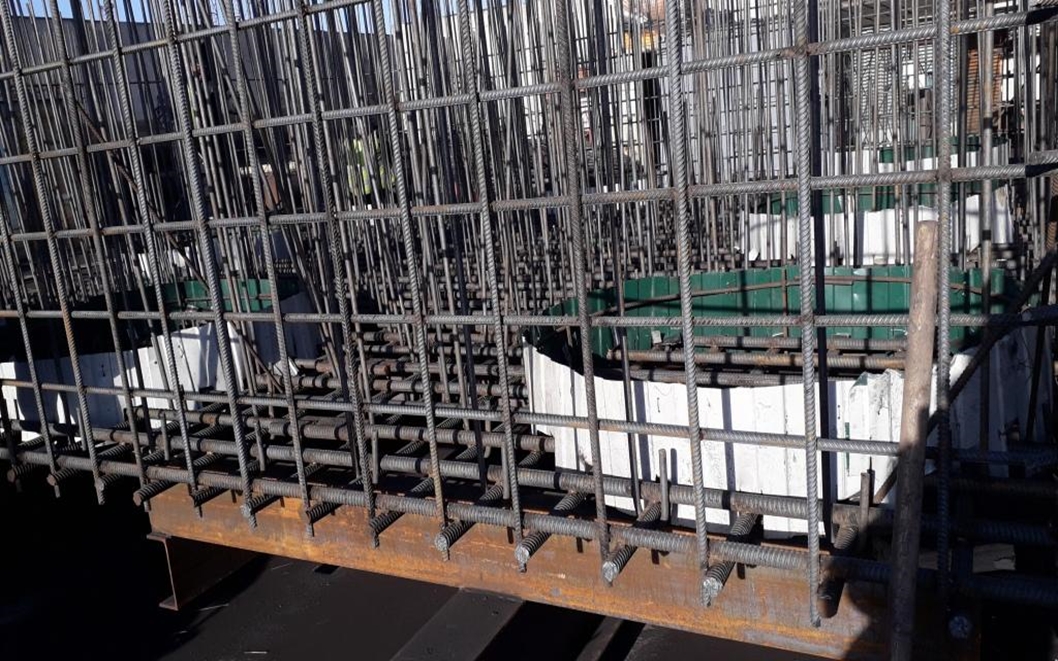

- завершены работы по изготовлению армированных каркасов для пала № 1 и пала № 2, а также армированных каркасов для свай пала № 1;

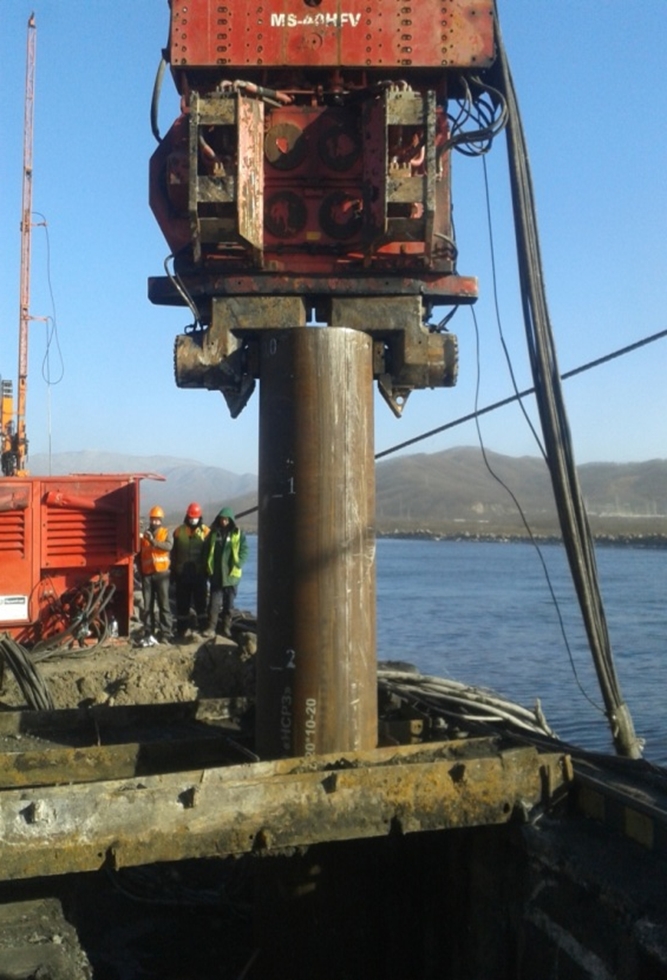

- выполнялись подготовительные работы для погружения основных свай для пала № 1 и пала № 2 на причале № 35;

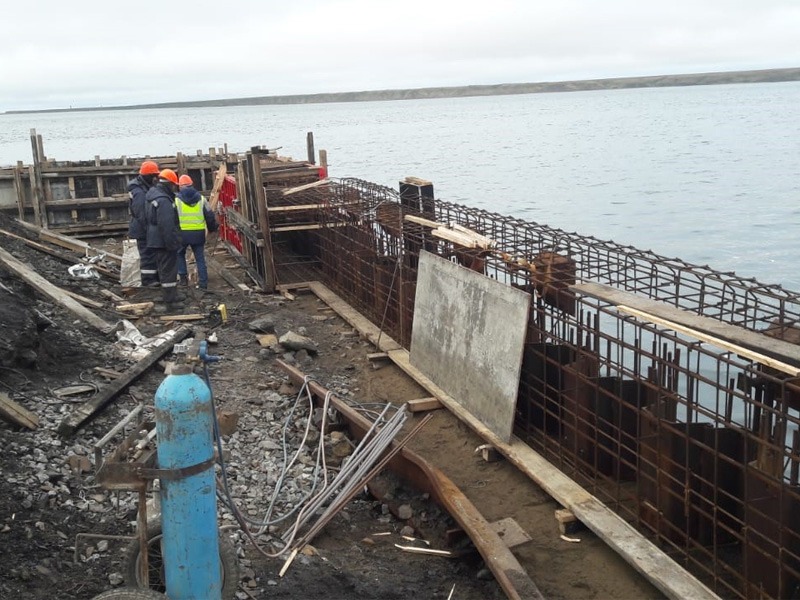

- завершены работы по устройству тумбовых массивов № 1 и тумбовых массивов № 2 на причале №  35: разработка грунта в объеме 34 м3 и погружение 2 свай;

- завершены работы по бетонированию тумбовых массивов № 1 и тумбовых массивов № 2 на причале № 35 в объеме 11 м3 бетона.

2-й этап

- выполнялись работы по демонтажу подкрановых и железнодорожных путей на причалах № 34 и № 35;

- выполнялись работы по разработке котлована в объеме 100 м3 с транспортировкой щебенистого грунта;

- завершены работы по устройству смотровой траншеи на причалах № 34 и № 35 с последующей обратной засыпкой тем же грунтом в объеме 287,2 м3;

- выполнялись работы по устройству 880 грунтоцементных свай на причале № 34.

- выполнялись работы по демонтажу железобетонного покрытия на причалах № 34 и № 35;

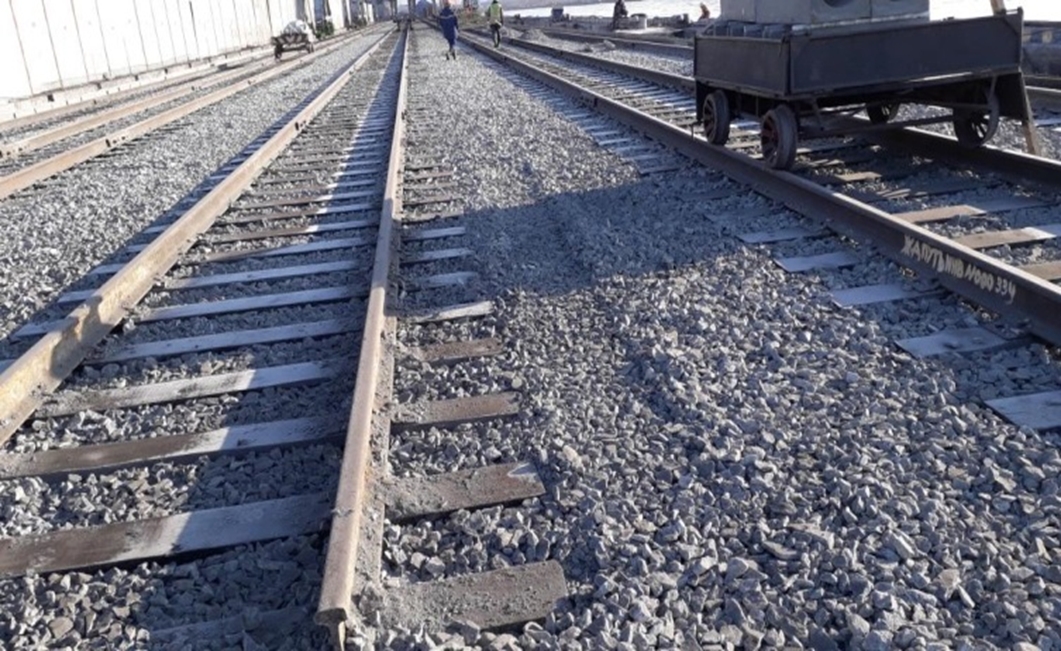

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причале № 34.

1-й этап

- завершены подготовительные работы для погружения основных свай для пала № 1 и пала № 2 на причале № 35;

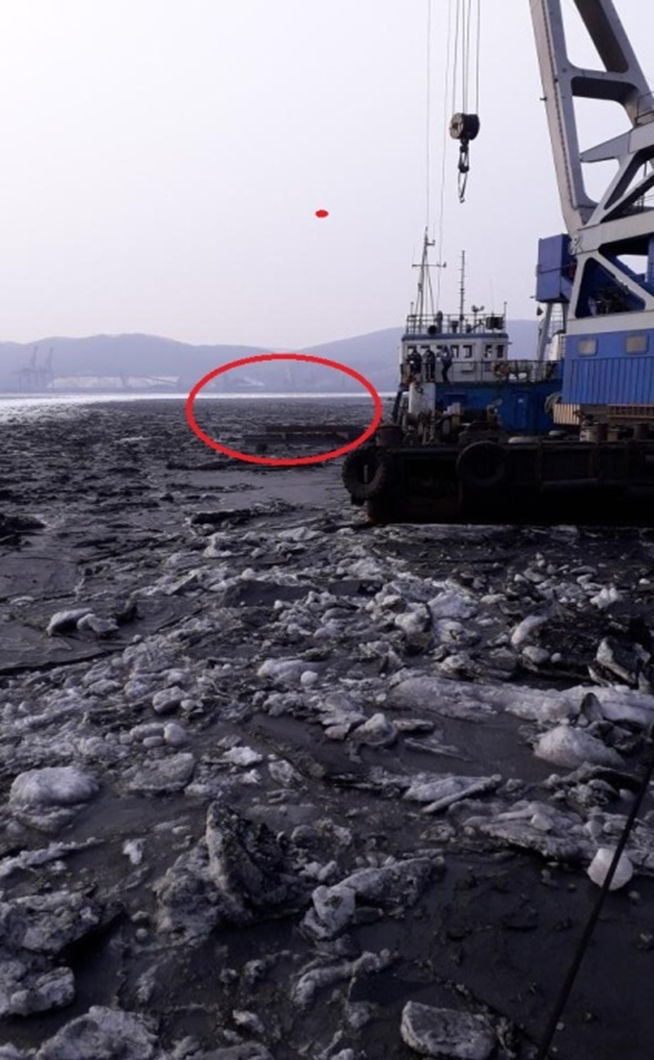

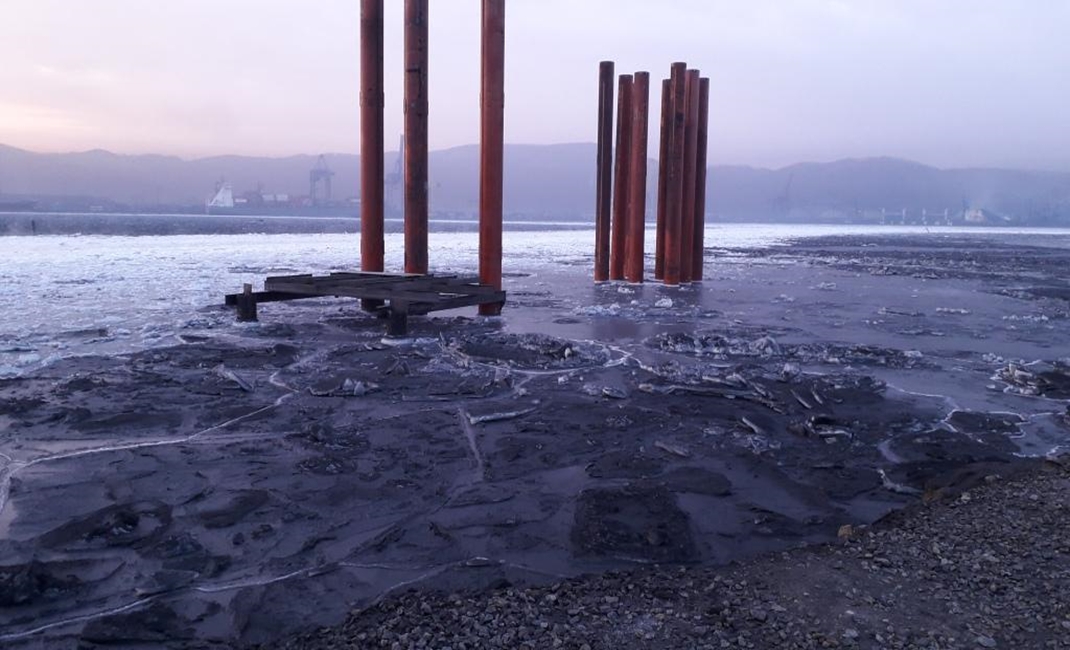

- выполнялись работы по погружению 16 основных свай для пала № 1 и пала № 2 на причале № 35;

- в связи с тем, что основные сваи погружены не до проектной отметки по причине отказа подрядной организацией, дальнейшие работы по погружению свай приостановлены до выработки технологии погружения свай. Проведены контрольные испытания с актированием по забивке свай с участием представителей проектной организации ООО «Морстройтехнология». Прорабатывается технология погружения свай до проектных отметок и формирование соответствующего комплекта специального оборудования для выполнения работ;

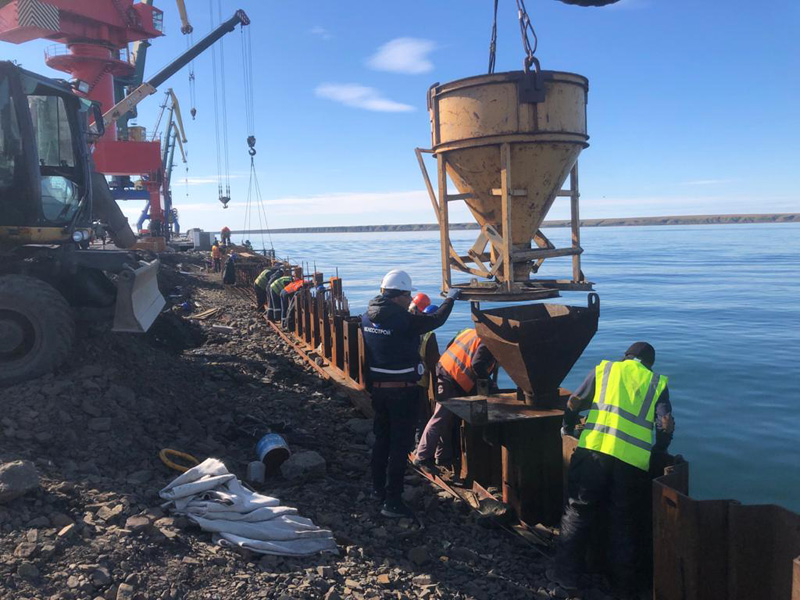

- завершены работы по устройству тумбового массива на причале № 34: разработка грунта в объеме 7 м3 и погружение одной сваи;

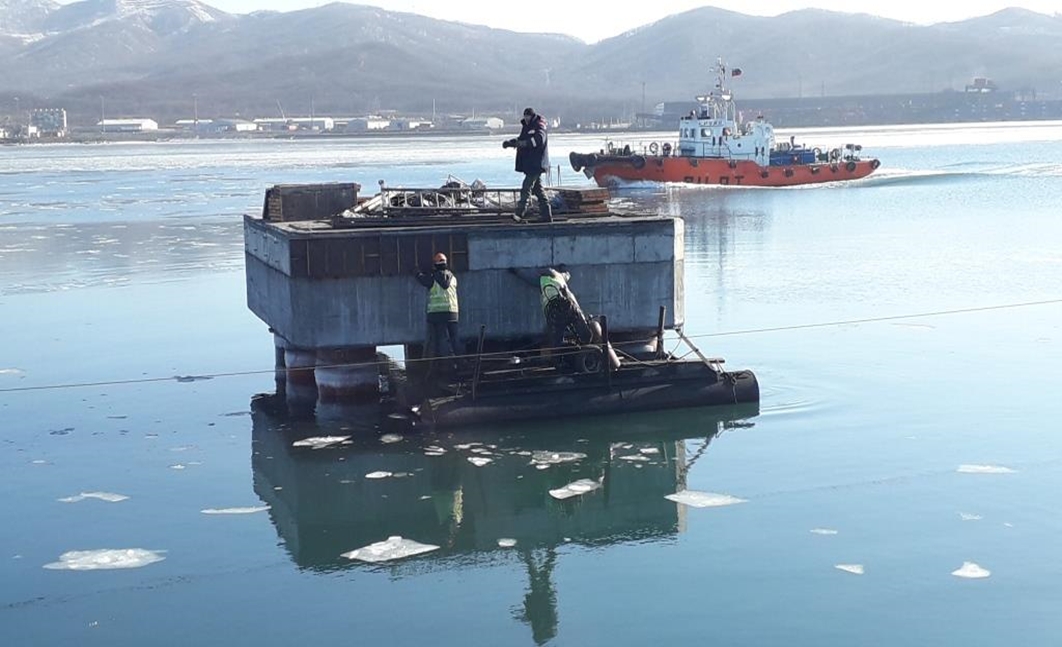

- завершены работы по бетонированию тумбового массива на причале № 34 в объеме 6,5 м3 бетона.

2-й этап

- выполнялись работы по демонтажу подкрановых и железнодорожных путей на причалах № 34 и № 35;

- выполнялись работы по разработке котлована в объеме 1,5 тыс. м3 с транспортировкой щебенистого грунта;

- завершены работы по устройству смотровой траншеи на причале № 35 с последующей обратной засыпкой тем же грунтом в объеме 62,1 м3;

- выполнялись работы по устройству 1 014 грунтоцементных свай на причале № 34.

- завершены работы по демонтажу железобетонного покрытия на причалах № 34 и № 35;

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причале № 34;

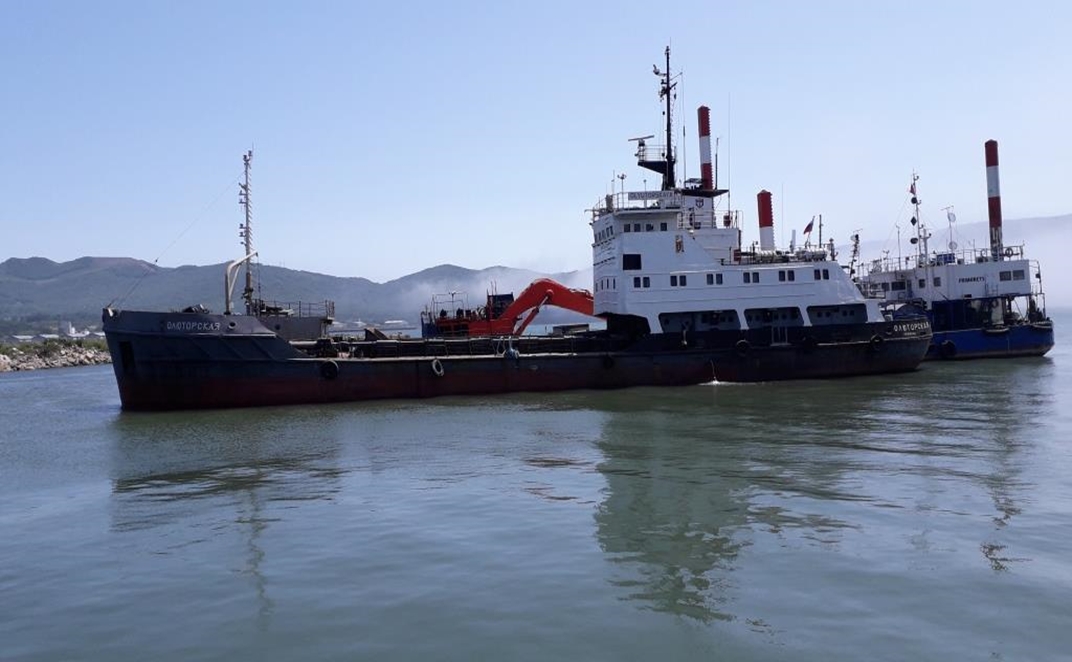

- выполнялись дноуглубительные работы на площади 1,2 га на профилях № 3-12 подходного канала в объеме 18,3 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров;

- завершены промерные работы на площади 1,2 га.

1-й этап

- завершены работы по устройству креплений отбойных устройств на оголовке причала № 34.

2-й этап

- завершены работы по демонтажу подкрановых и железнодорожных путей на причалах № 34 и № 35;

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причале № 34 и № 35;

- завершены работы по разработке котлована с транспортировкой щебенистого грунта. Всего выполнено работ по разработке котлована в объеме 2,75 тыс. м3 с транспортировкой щебенистого грунта;

- завершены работы по устройству 210 грунтоцементных свай на причале № 34. Всего выполнено работ по устройству 2 537 грунтоцементных свай на причале № 34;

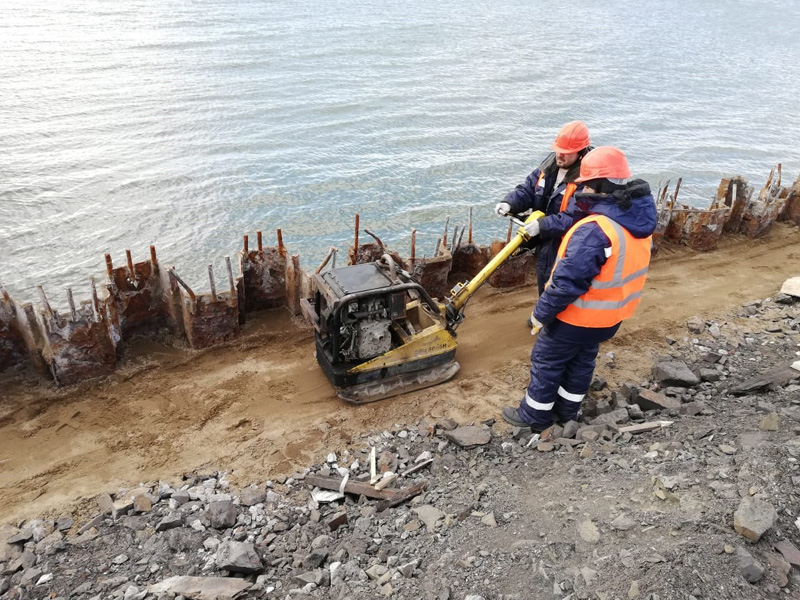

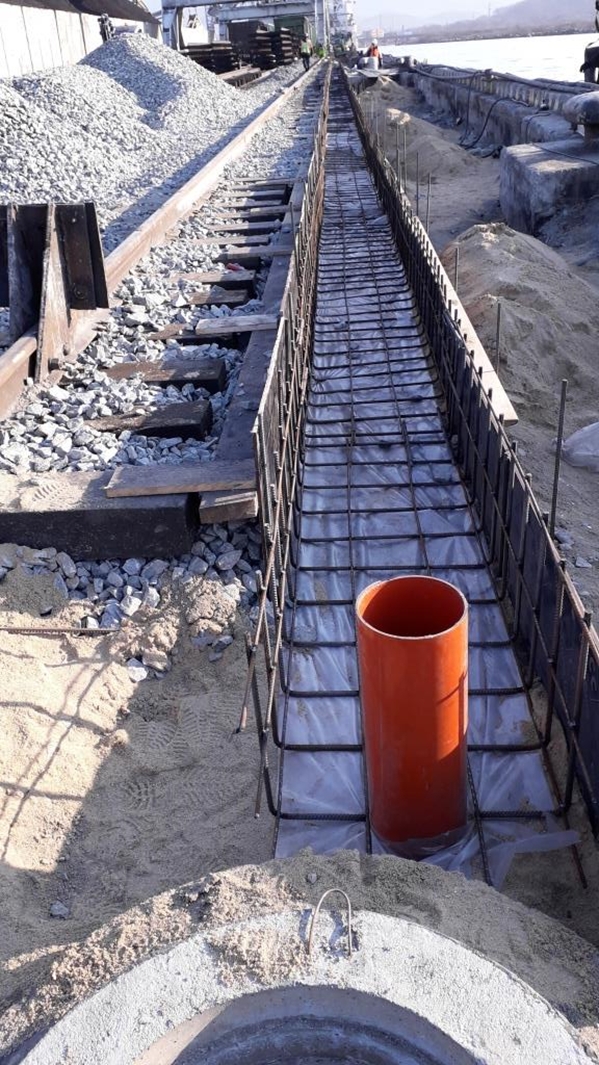

- выполнялись работы по устройству сетей водоотведения с причала № 34.

1-й этап

- строительно-монтажные работы не выполнялись в соответствии с графиком производства строительно-монтажных работ.

2-й этап

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причале № 34 и № 35;

- завершены работы по монтажу оборудования электроснабжения на причале № 35;

- завершены работы по устройству сетей водоотведения с причала № 34 и № 35, том числе по устройству канализационной насосной станции, колодцев и трубопроводов, прокладке лотков;

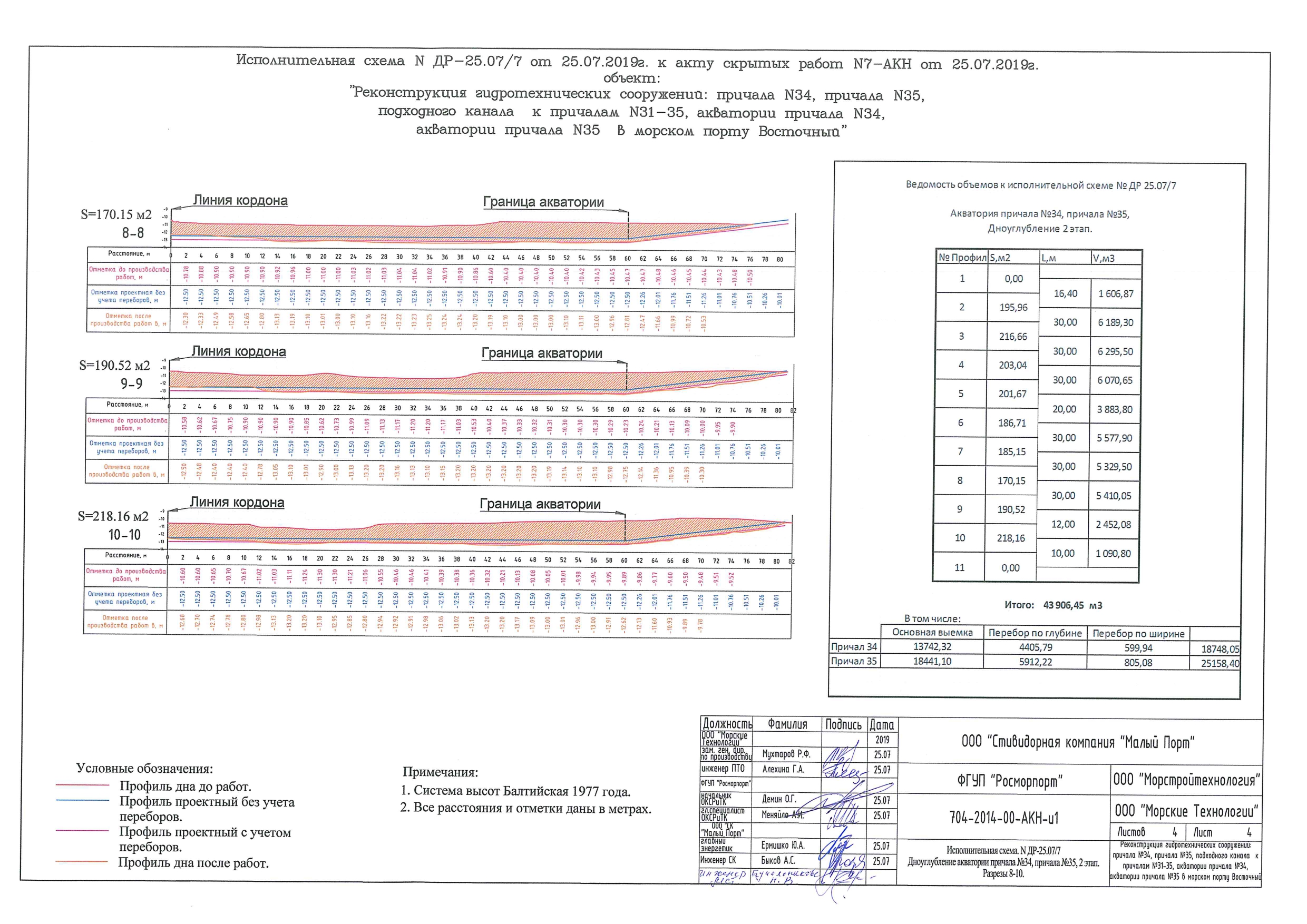

- завершены дноуглубительные работы на площади 0,4 га на профилях № 3-12 подходного канала к причалам № 31-35 в объеме 66,8 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров;

- завершены промерные работы на площади 4,2 га.

1-й этап

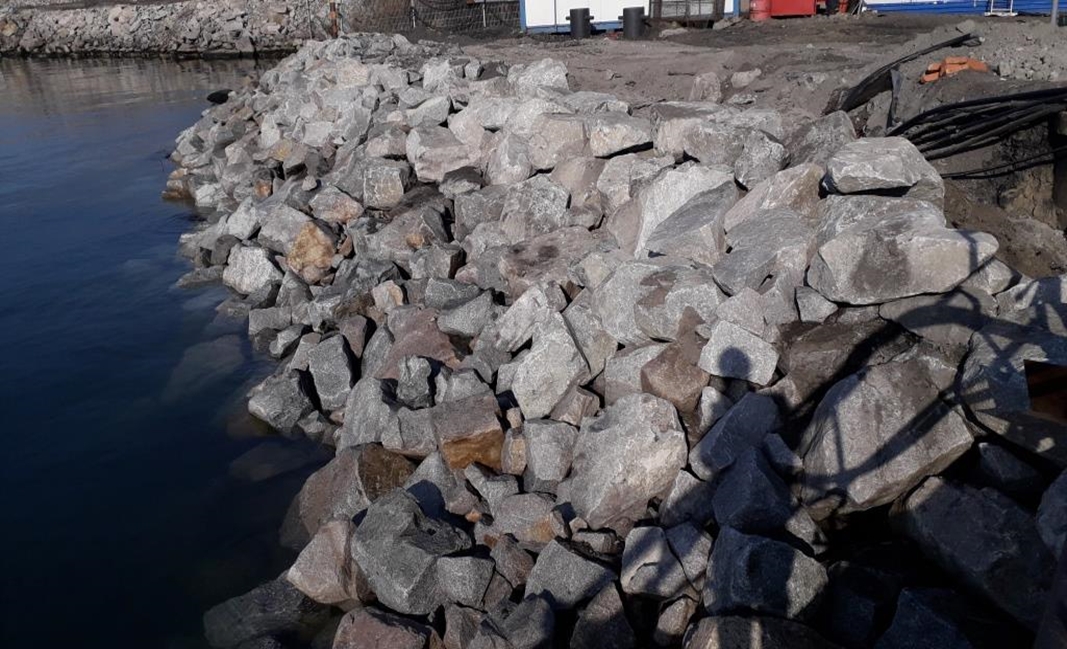

- завершены работы по креплению территории в торце причала № 35 сортированным камнем в объеме 434,6 м3.

2-й этап

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причале № 35;

- выполнены дноуглубительные работы на акватории причала № 34 на площади 0,02 га в объеме 18,8 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров, и на акватории причала № 35 на площади 0,01 га в объеме 25,2 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров.

1-й этап

- завершены работы по демонтажу отбойных устройств диаметром 400 мм в количестве 40 шт. на причале № 34 и в количестве 41 шт. на причале № 35.

2-й этап

- завершены работы по водолазному обследованию дна акватории причала № 34 на площади 299 м2 и акватории причала № 35 на площади 301 м2;

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причалах № 34 и № 35;

- выполнялись работы по монтажу оборудования электроснабжения на причалах № 34 и № 35;

- выполнялись работы по монтажу железобетонного покрытия на причалах № 34 и № 35;

- завершены на дноуглубительные работы (подчистка дна) на подходном канале к причалам № 31-35 в объеме 1,8 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров. Всего на подходном канале к причалам № 31-35 в рамках второго этапа работ выполнено дноуглубительных работ в объеме 90,2 тыс. м3 изъятого грунта, с доведением отметок до -12,5 метров.

- завершены на дноуглубительные работы (подчистка дна) на акватории причала № 34 в объеме 1,3 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров. Всего на акватории причала № 34 в рамках второго этапа работ выполнено дноуглубительных работ в объеме 20 тыс. м3 изъятого грунта, с доведением отметок до -12,5 метров.

- завершены на дноуглубительные работы (подчистка дна) на акватории причала № 35 в объеме 1,7 тыс. м3 изъятого грунта, с доведением отметок дна до -12,5 метров. Всего на акватории причала № 35 в рамках второго этапа работ выполнено дноуглубительных работ в объеме 26,9 тыс. м3 изъятого грунта, с доведением отметок до -12,5 метров.

- завершены промерные работы (исполнительный промер) на площади 9,28 га.

1-й этап

- строительно-монтажные работы не выполнялись в соответствии с графиком производства строительно-монтажных работ.

2-й этап

- завершены работы по восстановлению подкрановых и железнодорожных путей на причале № 35;

- выполнялись работы по восстановлению подкрановых и железнодорожных путей на причалах № 34;

- выполнялись работы по монтажу оборудования электроснабжения на причалах № 34 и № 35;

- выполнялись работы по монтажу железобетонного покрытия на причалах № 34 и № 35.

1-й этап

- завершены работы по омоноличиванию железобетонного верхнего строения причала № 35 объёмом 105 м3 бетона;

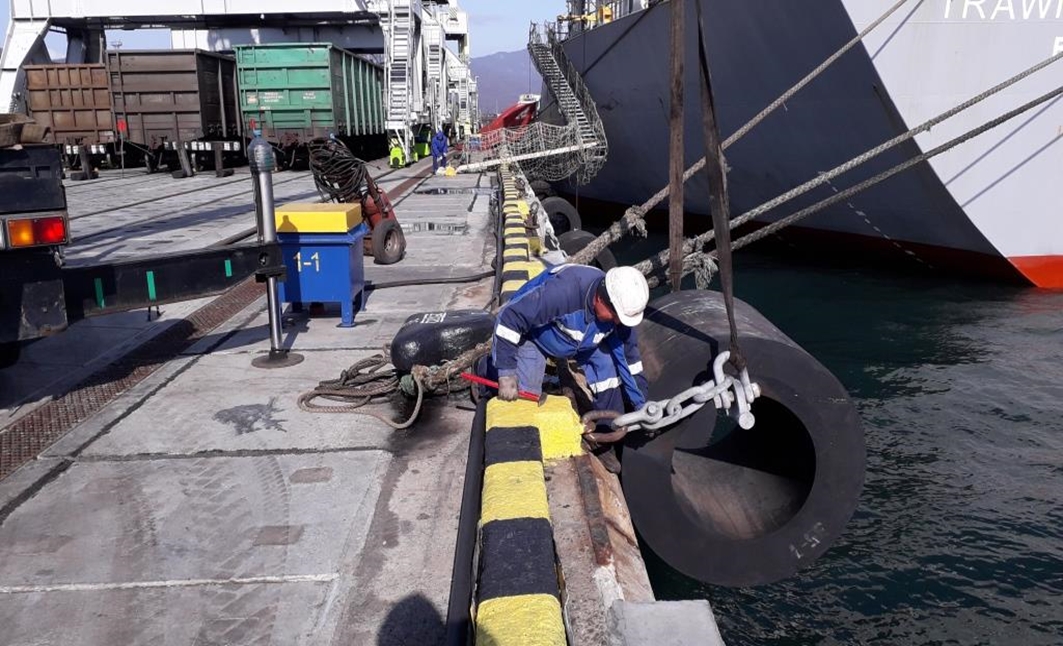

- выполнялись работы по монтажу отбойных устройств в количестве 8 шт. на причале № 35.

2-й этап

- строительно-монтажные работы не выполнялись в соответствии с графиком производства строительно-монтажных работ.

1-й этап

- строительно-монтажные работы не выполнялись в соответствии с графиком производства строительно-монтажных работ.

2-й этап

- выполнялись работы по восстановлению подкрановых путей на причале № 34;

- выполнялись работы по монтажу отбойных устройств в количестве 12 шт. на причале № 34 и в количестве 12 шт. на причале № 35.

1-й этап

- завершены работы по антикоррозионному покрытию элементов свайного основания палов № 1 и № 2;

- завершены работы по отсыпке песка в полость сваи пала № 2 в объёме 316 м3 песка и последующему устройству бетонной пробки;

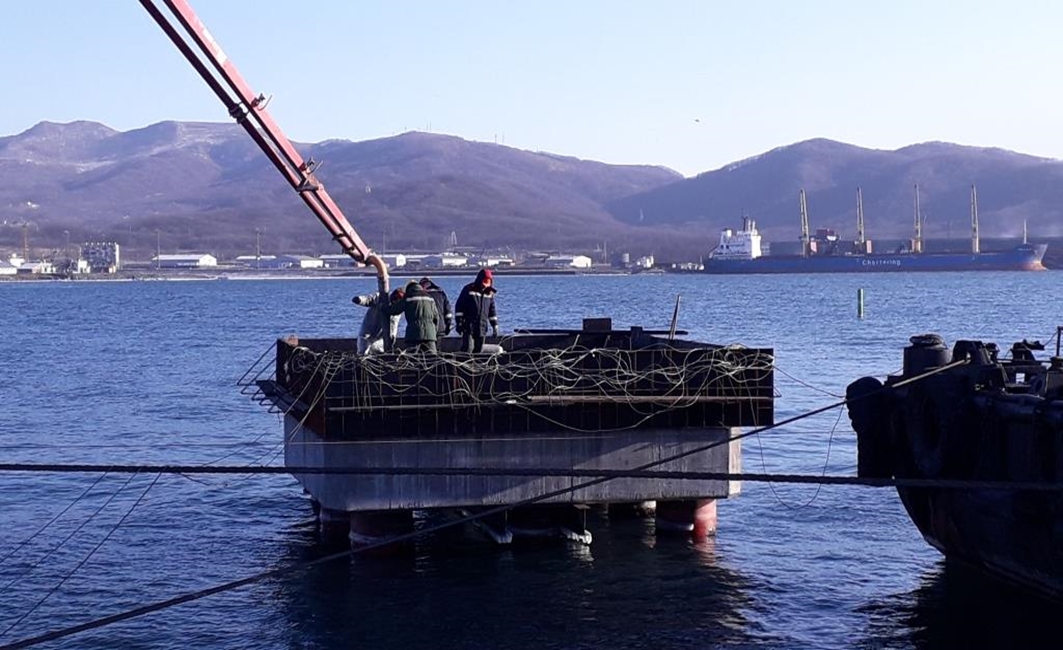

- завершены работы по омоноличиванию верхнего строения пала № 2 в объеме 78 м3 бетона;

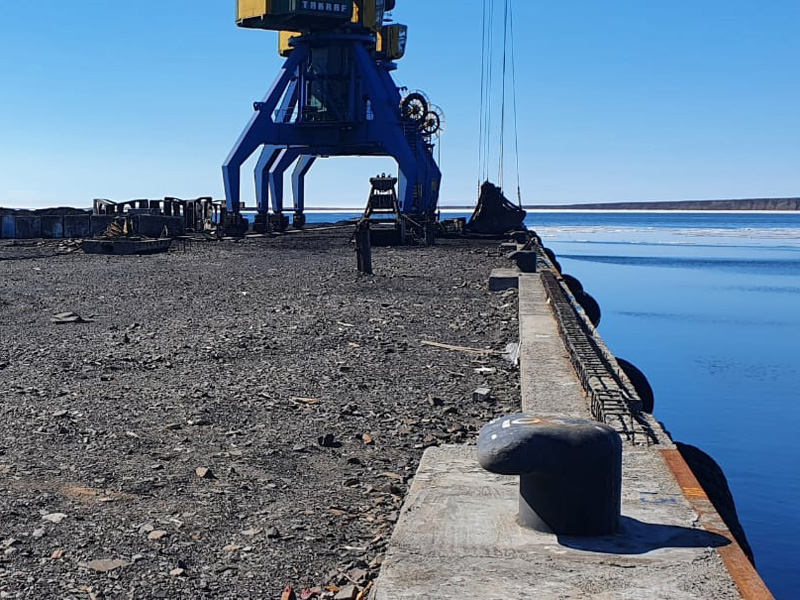

- завершены работы по монтажу швартовной тумбы на пале № 2.

2-й этап

- все строительно-монтажные работы 2-го этапа работ завершены. Все объекты 2-го этапа работ готовы к вводу в эксплуатацию.

1-й этап

- завершены работы по омоноличиванию верхнего строения на оголовке причалов № 34 и № 35 в местах монтажа отбойных устройств в объеме 12 м3 бетона;

- завершены работы по отсыпке песка в полость сваи пала № 1 в объёме 201 м3 песка и последующему устройству бетонной пробки;

- выполнялись работы по омоноличиванию верхнего строения пала № 1 в объеме 99 м3 бетона;

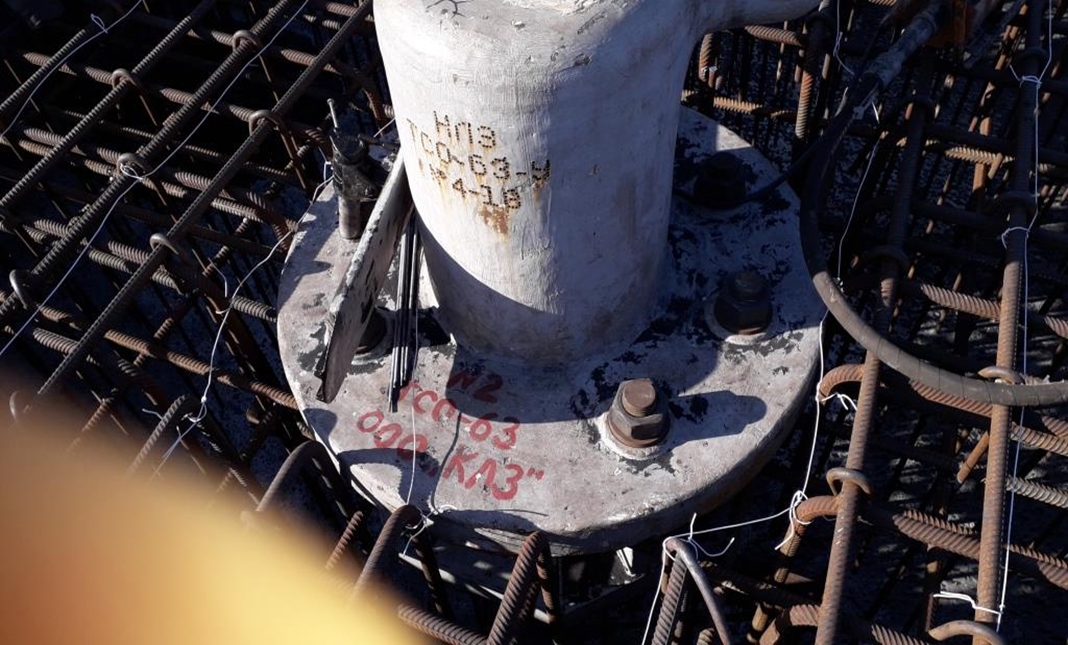

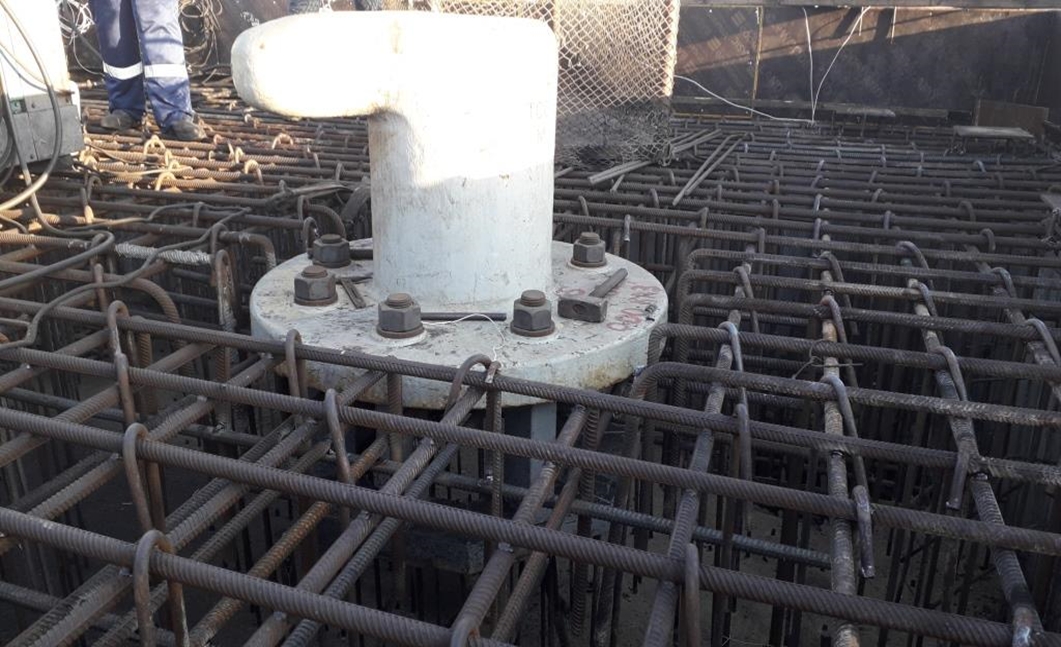

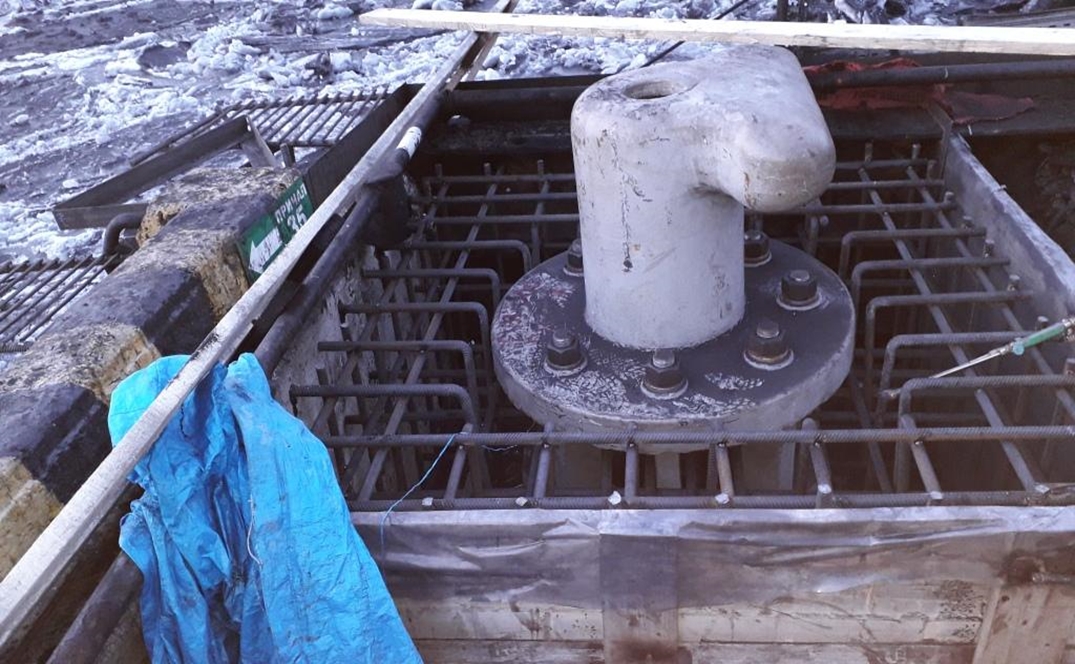

- завершены работы по монтажу швартовной тумбы на пале № 1.

1-й этап

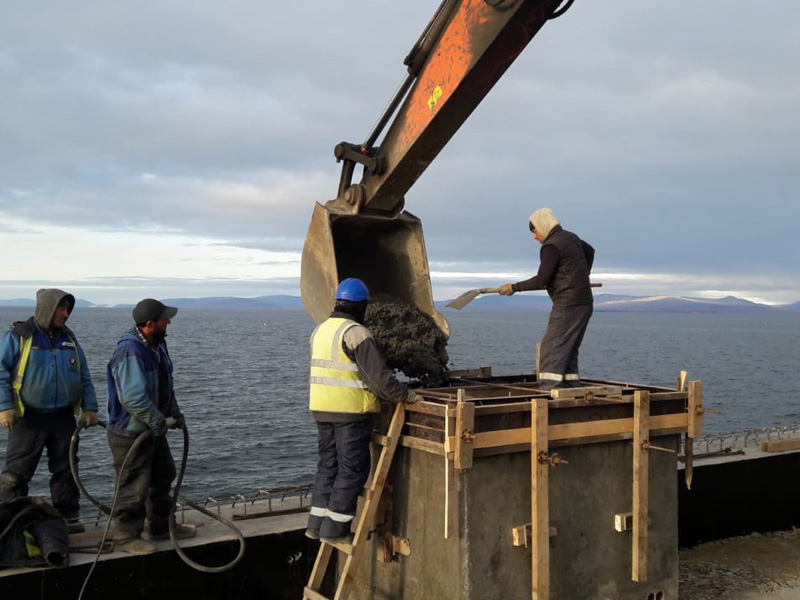

- завершены работы по омоноличиванию верхнего строения пала № 1 в объеме 11 м3 бетона. Всего было выполнено работ в объеме 110 м3 бетона;

- завершены работы по усилению лицевой стенки причалов № 34 и № 35 в зоне максимального коррозионного износа (приварка стальных листов).

1-й этап

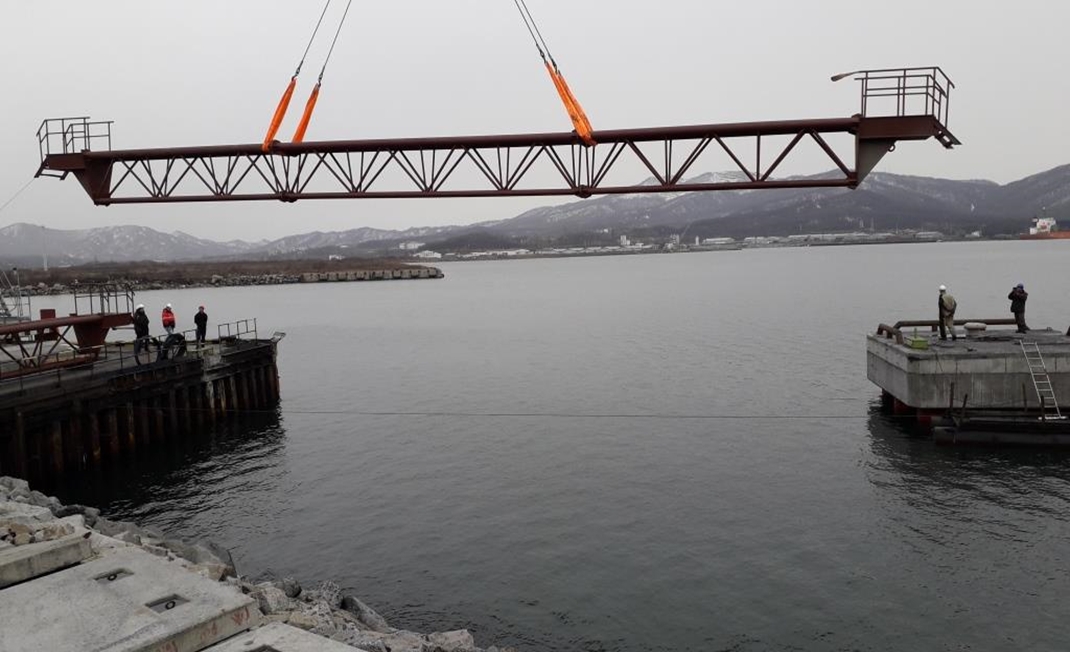

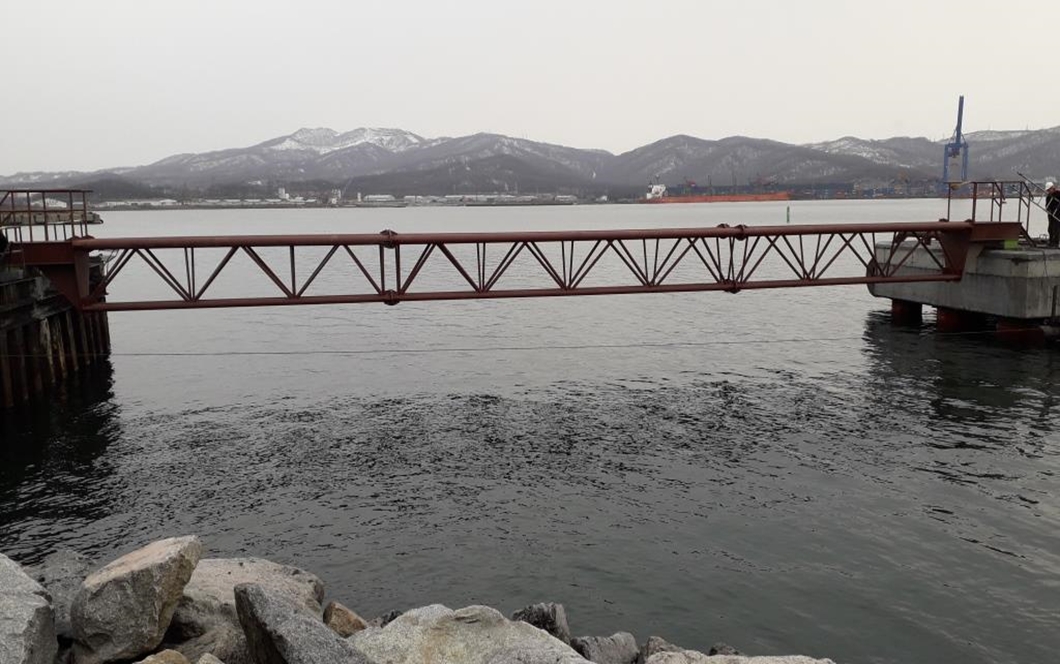

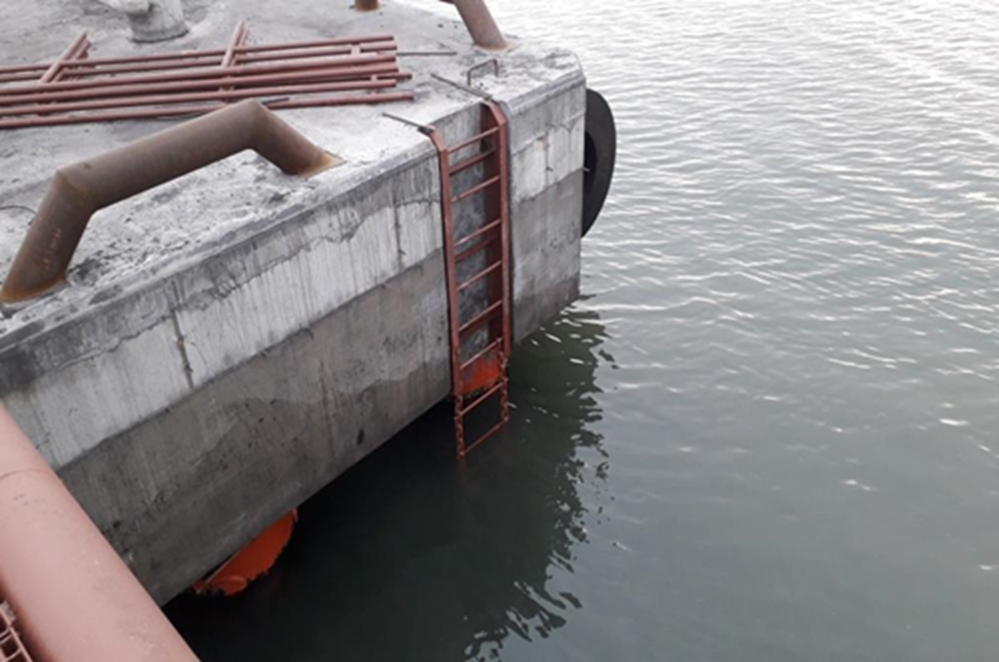

- завершены работы по монтажу переходных мостков, леерных ограждений и стремянок на палах № 1 и № 2, а также на причале № 35;

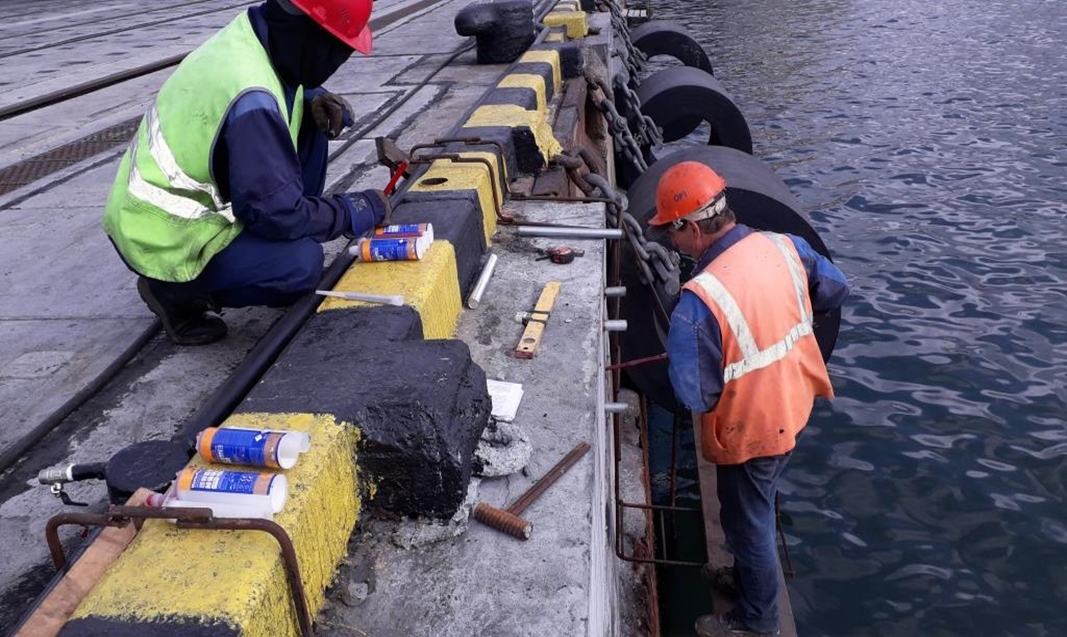

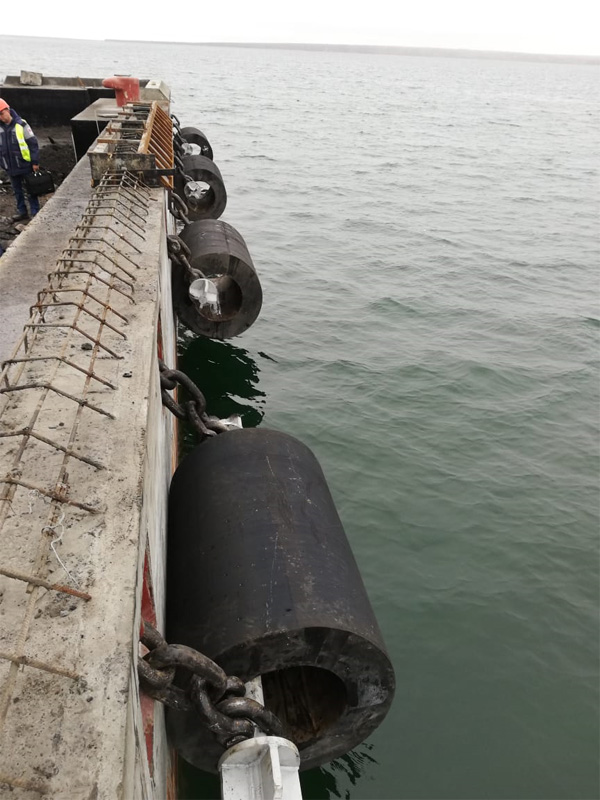

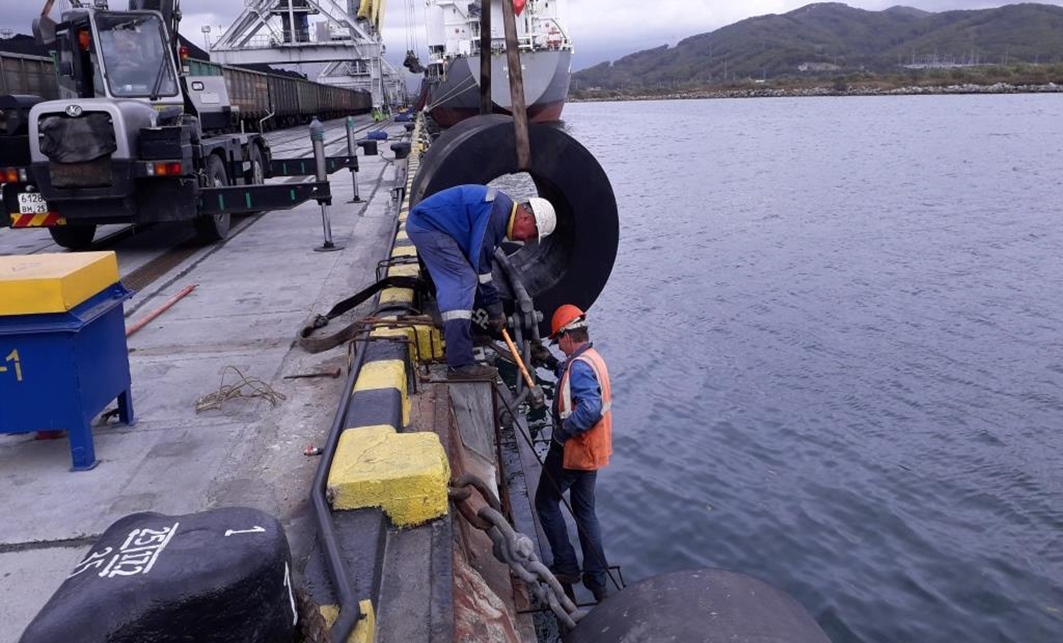

- выполнялись работы по монтажу отбойных устройств на пале № 1 в количестве 2 шт. и на пале № 2 в количестве 2 шт.

- завершены работы по переносу навигационного знака с причала № 35 на пал № 1;

- выполнялись работы по монтажу оборудования навигационного знака и подключению к сетям электроснабжения.

1-й этап

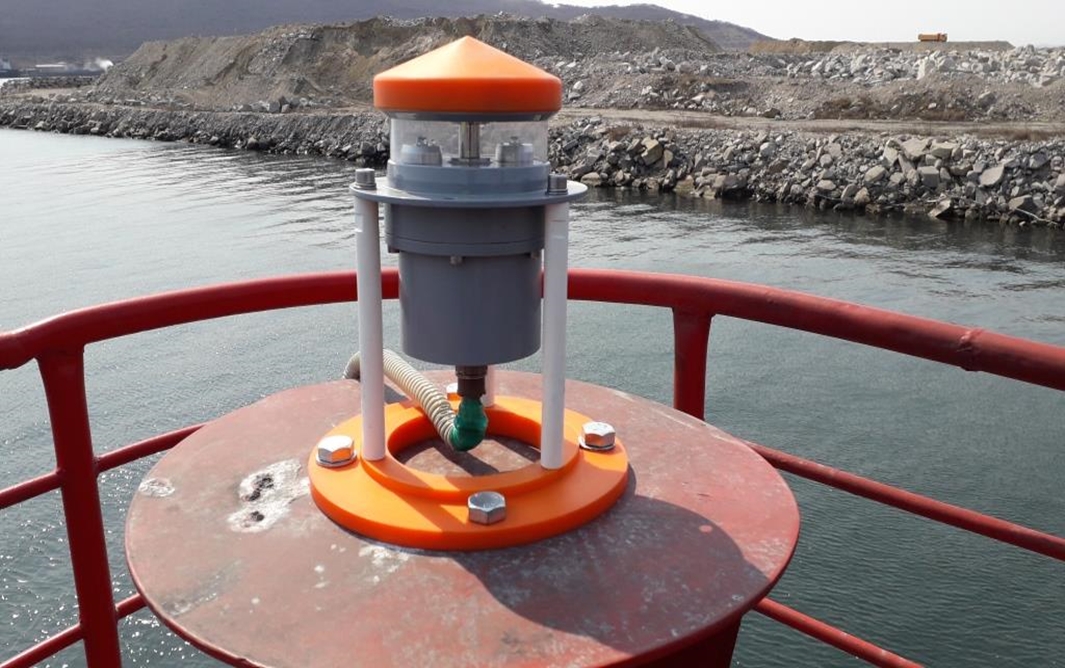

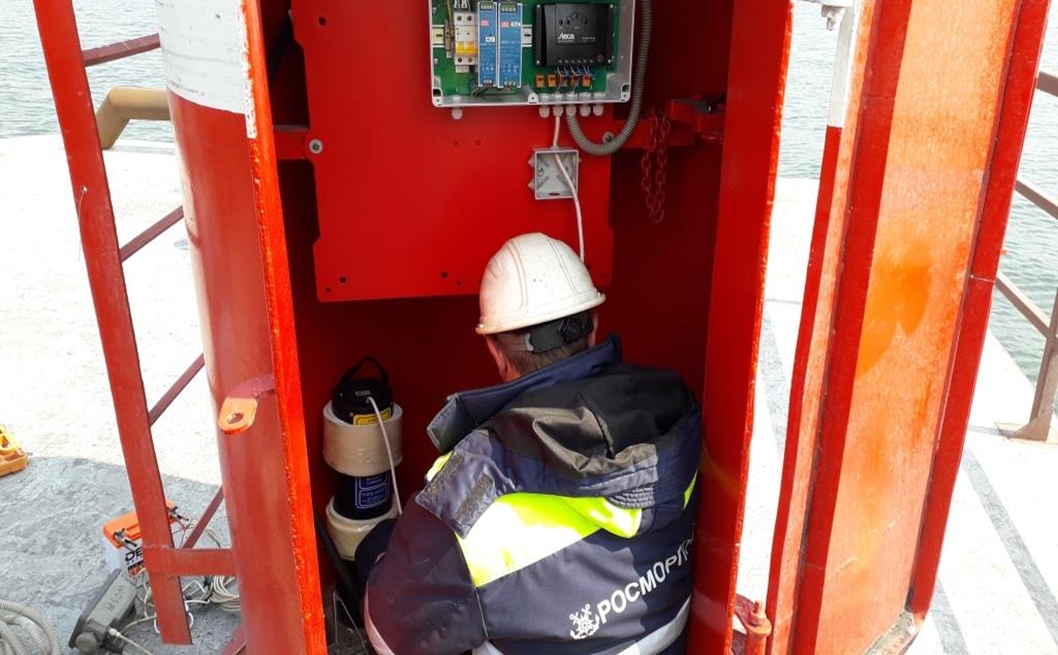

- завершены работы по монтажу оборудования навигационного знака и подключению к сетям электроснабжения;

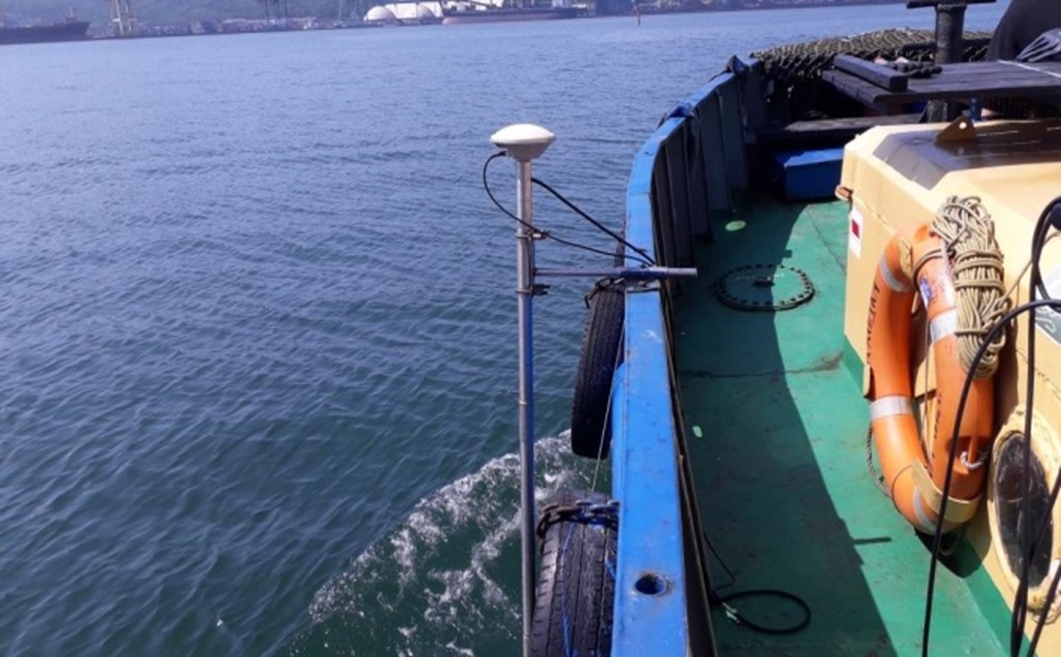

- завершены локальные промерные работы в местах установки плавучих буёв;

- завершены работы по производственно-экологическому контролю (мониторингу) акватории причала № 34, акватории причала № 35, подходного канала к причалам № 31-35.

1-й этап

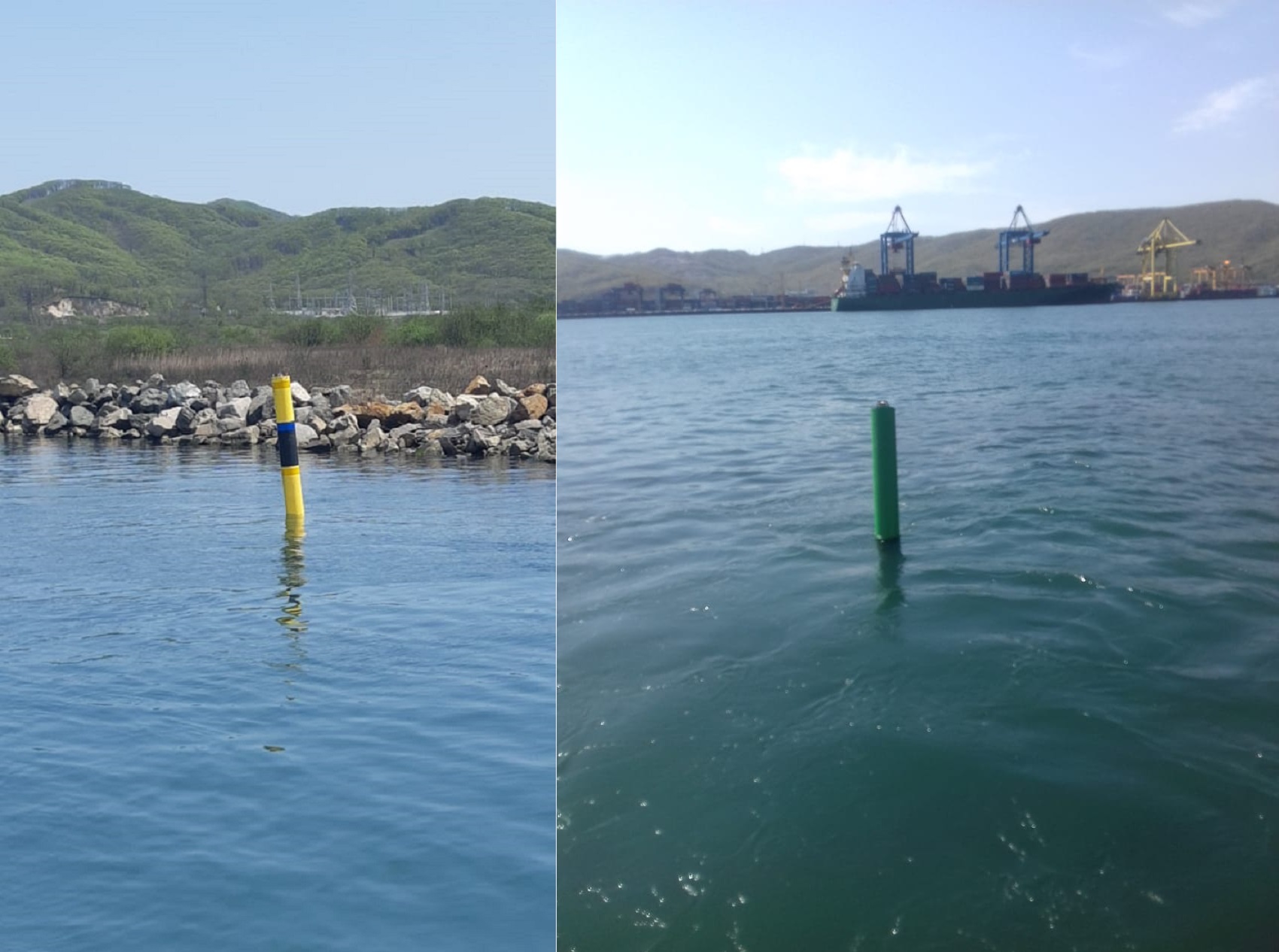

- завершены работы по установке светящих плавучих предостерегательных знаков (буев);

- завершены работы по пескоструйной очистке бетонной поверхности палов и нанесению антикоррозионной окраски;

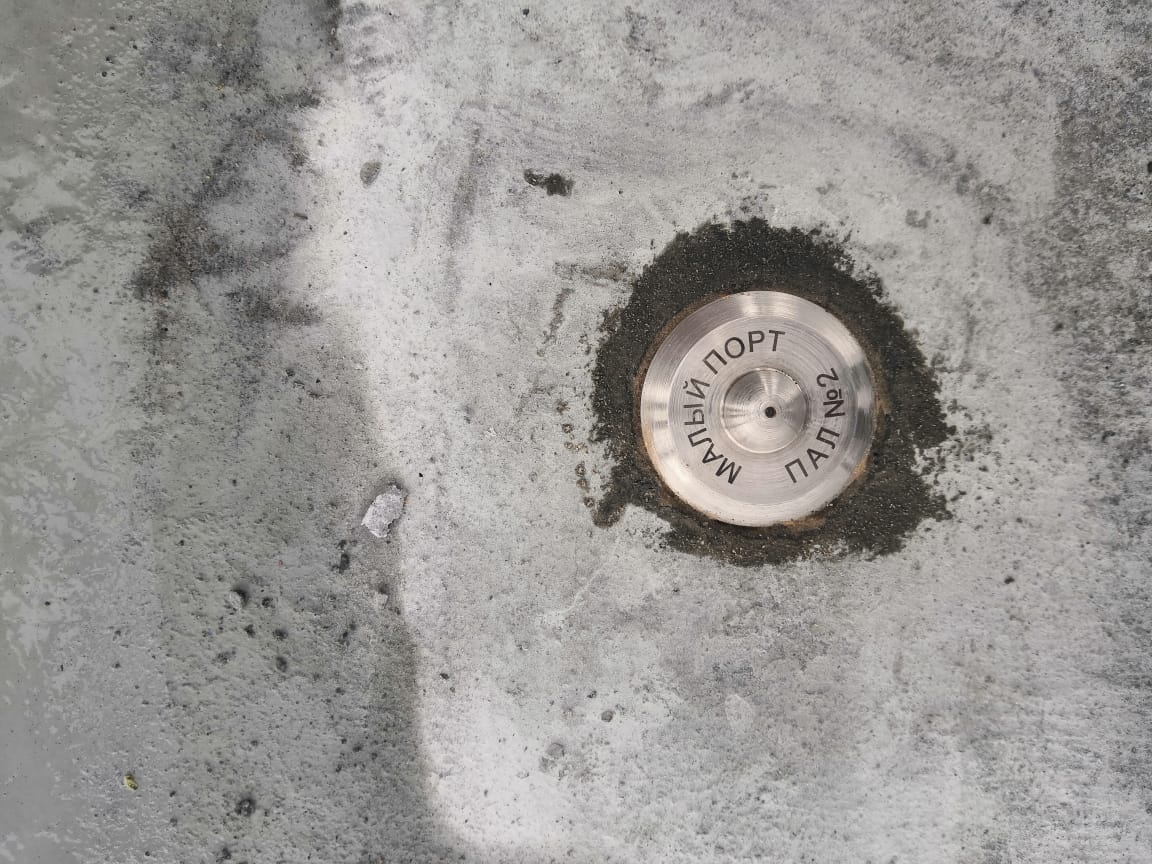

- завершены работы по маркировке швартовных тумб, окраске колесоотбойного бруса и установке наблюдательных марок на палах;

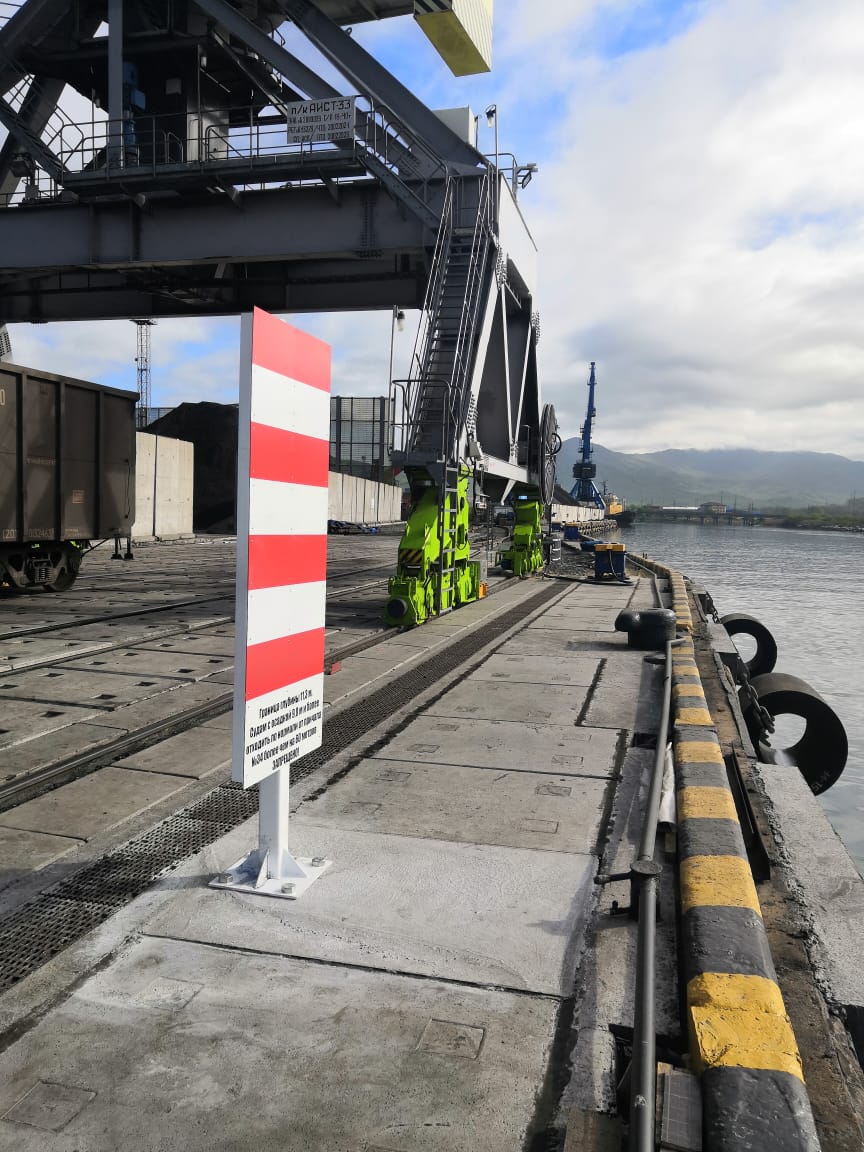

- завершены работы по установке на причале № 34 информационного щита с отметкой границы глубины.

- все строительно-монтажные работы первого этапа завершены. Объекты готовы к вводу в эксплуатацию.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- выполнялись работы по обжалованию предписания Дальневосточного межрегионального управления Росприроднадзора от 04.06.2020 № 15-302-КНД/2020.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- выполнялись работы по обжалованию предписания Дальневосточного межрегионального управления Росприроднадзора от 04.06.2020 № 15-302-КНД/2020.

- приказом Дальневосточного управления Ростехнадзора от 14.08.2020 №ПР-372-339-о утверждено заключение о соответствии построенного (реконструированного) объекта капитального строительства требованиям проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- завершены работы по обжалованию предписания Дальневосточного межрегионального управления Росприроднадзора от 04.06.2020 № 15-302-КНД/2020.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- выполнялись инженерно-экологические изыскания и разработка экологических разделов проектной документации.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- завершены инженерно-экологические изыскания и разработка экологических разделов проектной документации.

- материалы инженерно-экологических изысканий и разработанные экологические разделы проектной документации представлены на государственную экологическую экспертизы в Черноморо-Азовское морское Управление Росприроднадзора.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- получено положительное заключение государственной экологической экспертизы № 25-1-01-1-07-0104-21, утвержденное приказом Черноморо-Азовского морского Управления Росприроднадзора от 25.11.2021 № 519-О, о соответствии проектной документации экологическим требованиям, установленным законодательством Российской федерации в области охраны окружающей среды.

- выполнялись работы по оформлению документов на ввод реконструированных объектов в эксплуатацию;

- Дальневосточным межрегиональным управлением Росприроднадзора выдано заключение от 15.12.2021 № 3442 о соответствии объекта капитального строительства требованиям в области охраны окружающей среды, а также проектной документации, получившей положительное заключение государственной экологической экспертизы.

- Росморречфлотом выдано разрешение от 22.12.2021 № 78-RU78131000-ЗД-39/82-2021 на ввод объекта в эксплуатацию.

Срок завершения реконструкции объекта: март 2021 года

Срок ввода объекта в эксплуатацию: 2 квартал 2021 года

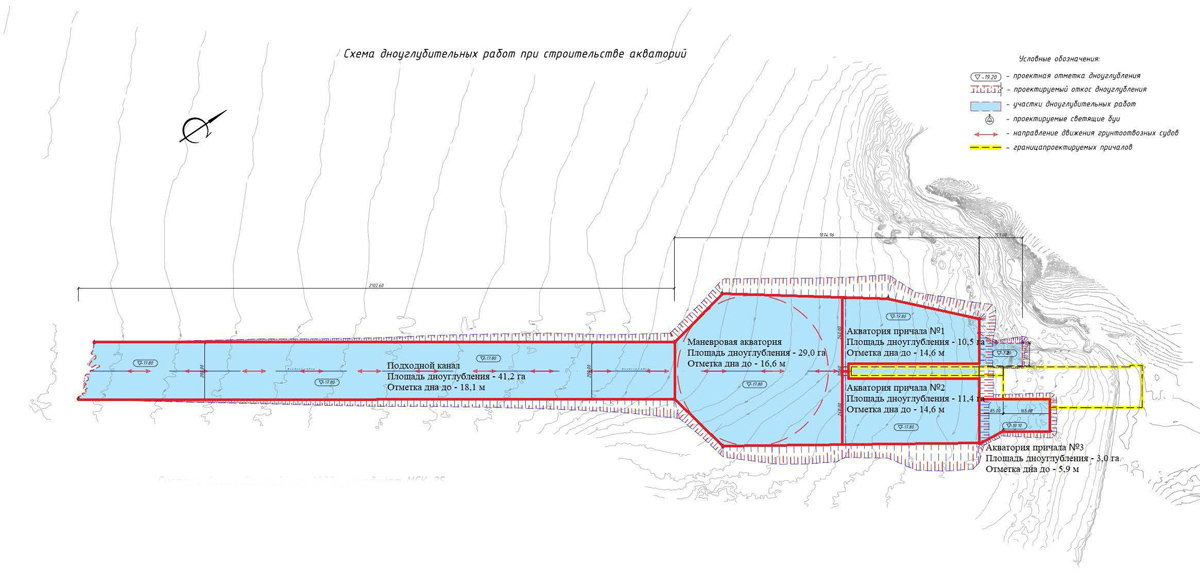

Ситуационный план

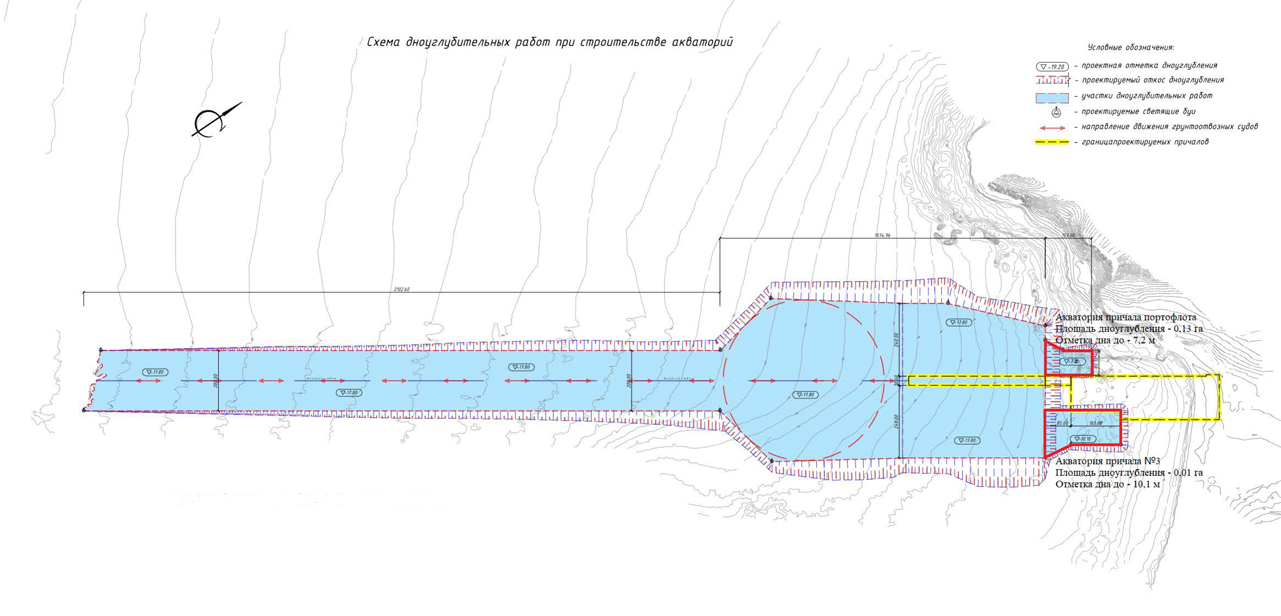

Схема реконструкции причалов № 34 и № 35

Схема реконструкции причалов № 34 и № 35
