Строительство операционной акватории причалов № 1 и № 2, а также акватории разворотной зоны в морском порту Ванино осуществляется в рамках реализации проекта строительства на северном берегу бухты Мучке транспортно-перегрузочного комплекса для перевалки угля в рамках совместного инвестиционного проекта с АО «ВаниноТрансУголь» в целях обеспечения безопасного подхода судов типа «СН-115» длиной 247 м, шириной 40,8 м и осадкой в грузу 15,25 м к причалу № 1, и судов типа «СН-163» длиной 292 м, шириной 45 м и осадкой в грузу 17,1 м к причалу № 2
В ходе строительства операционных акваторий № 1 и № 2 и акватории разворотной зоны транспортно-перегрузочного комплекса для перевалки угля, расположенного на северном берегу бухты Мучке, в морском порту Ванино предполагается:



1-й этап:
1) выполнить дноуглубительные работы на площади 28,74 га с доведением отметок дна до -19,3 м, что позволит сформировать операционную акваторию причала № 1, частично сформировать операционную акваторию причала № 2 и акваторию разворотной зоны;
2) выполнить устройство восточной якорной стоянки (провести промеры глубин, магнитометрическое обследование и регистрацию) с естественными отметками дна -30 м площадью 1 100 га.



2-й этап:
1) выполнить дноуглубительные работы на акватории причала № 2 и акватории разворотной зоны на площади 25,1 га с доведением отметок дна до -19,8 м, что позволит сформировать общую операционную акваторию причалов № 1 и № 2 перегрузочного комплекса и акваторию разворотной зоны на площади 30,8 га с глубинами 19,3 м для операционной акватории причала № 1 и глубинами 19,8 м для операционной акватории причала № 2 и акватории разворотной зоны.

ООО «БалтМорСтрой» (в период с 7.11.2018 по 22.08.2019)
ООО «Ван Оорд РДМК» (в период с 2.09.2019 по 4.11.2020)
Государственный контракт от 07 ноября 2018 г. № 819/ДО-18 ОКСиР (расторгнут в одностороннем порядке письмом от 22.08.2019 № АЛ-32/7985-23)
Договор от 02 сентября 2019 г. № 490/ОПЭД-18 (расторгнут в одностороннем порядке в соответствии с уведомлением генподрядной организацией от 2.11.2020)
Дополнительное соглашение к договору от 2.09.2019 № 490/ОПЭД-18 от 13.08.2020 № 1

- заключен государственный контракт с подрядной организацией;

- выполнялись работы по разработке рабочей документации;

- завершены работы по промеру глубин на площади 41,2 га;

- дноуглубительные работы не выполнялись в соответствии с природно-климатическими условиями.

- выполнялись работы по разработке рабочей документации;

- дноуглубительные работы не выполнялись в соответствии с природно-климатическими условиями.

- выполнялись работы по разработке рабочей документации;

- дноуглубительные работы не выполнялись в соответствии с природно-климатическими условиями;

- выполнялись подготовительные работы по подготовке карты намыва грунта (геодезическая съемка и разбивка осей).

- выполнялись работы по разработке рабочей документации;

- дноуглубительные работы не выполнялись в соответствии с природно-климатическими условиями;

- выполнялись подготовительные работы по подготовке карты намыва грунта (формирование первичных дамб обвалования, устройство шандорных колодцев).

- выполнялись работы по разработке рабочей документации;

- дноуглубительные работы не выполнялись в соответствии с природно-климатическими условиями;

- выполнялись подготовительные работы по подготовке карты намыва грунта (устройство водоотводной системы и берегового пульпопровода).

- завершены работы по разработке рабочей документации, которая в установленном порядке переда подрядной организации;

- заключен договор авторского надзора;

- завершены подготовительные работы по подготовке карты намыва грунта (осуществлен монтаж подводного пульпопровода и формирование прудка-отстойника);

- выполнялись работы по промеру глубин, водолазное обследование и магнитометрическое обследование на площади 41,2 га операционной акватории № 1;

- выполнялись дноуглубительные работы 1 этапа на площади 28,74 га операционной акватории причалов № 1 и № 2 и акватории разворотной зоны с доведением отметок дна до -16,4 м и объемом изъятого донного грунта 9 тыс. куб. м

- завершены работы по промеру глубин, водолазное обследование и магнитометрическое обследование на площади 41,2 га;

- выполнялись дноуглубительные работы 1 этапа на площади 28,74 га операционной акватории причалов № 1 и № 2 и акватории разворотной зоны с доведением отметок дна до -16,8 м в объеме 125 тыс. м³ изъятого донного грунта;

- завершены работы по промеру глубин и магнитометрическому обследованию на восточной якорной стоянке на площади 1 100 га. Восточная якорная стоянка в морском порту Ванино площадью 1 100 га полностью сформирована.

- дноуглубительные работы приостановлены в связи с неготовностью причала №1 к монтажу системы автоматической швартовки судов, дистанционной гидрометеорологической станции и светящегося навигационного знака.

- все работы по государственному контракту приостановлены в связи с нарушением сроков выполнения работ подрядной организацией;

- подрядной организации направлено уведомление об одностороннем отказе предприятия от исполнения государственного контракта.

- заключен договор с новой подрядной организацией на разработку рабочей документации и выполнение дноуглубительных работ;

- выполнялись работы по разработке рабочей документации новой подрядной организацией в связи с изменением технологии производства дноуглубительных работ.

- завершены работы по разработке рабочей документации, которая в установленном порядке передана подрядной организации;

- завершены работы по мобилизации дноуглубительной техники;

- завершены работы по дооборудованию первичных дамб обвалования;

- завершены работы по монтажу водоотводной системы, плавучего и наземного пульпопровода.

- выполнялись дноуглубительные работы 1 этапа на площади 10 га (приоритетная 80-метровая зона у кордона причала № 1) с доведением отметок дна до -19,3 м и объемом изъятого грунта в размере 237 тыс. м³.

- дноуглубительные работы приостановлены в соответствии с природно-климатическими условиями.

- выполнялись работы по подготовке карты намыва, дооборудованию первичных дамб обвалования;

- завершены работы по разработке рабочей документации на 1 и 2 этап, которые выполнялись в связи с корректировкой технического задания на выполнение дноуглубительных работ.

- завершены работы по подготовке карты намыва и дооборудованию первичных дамб обвалования;

- завершены дноуглубительные работы 1 этапа на площади 28,7 га операционной акватории причалов № 1 и № 2 и акватории разворотной зоны с доведением отметок дна до -19,3 м и объемом изъятого грунта в размере 539 тыс. куб. м. Всего выполнено дноуглубительных работ 1 этапа на площади 28,74 га на операционной акватории причалов № 1 и № 2 и акватории разворотной зоны с доведением отметок дна до -19,3 м и объемом изъятого грунта в размере 910 тыс. куб. м;

- выполнялись работы по оформлению документов для ввода в эксплуатацию завершенных строительством объектов 1 этапа;

- выполнялись дноуглубительные работы 2 этапа на площади 33 га в операционной акватории причала № 2 и акватории разворотной зоны с доведением отметок дна до -21 м в операционной акватории причала № 2 и -21,2 м в акватории разворотного круга и объемом изъятого грунта в размере 120 тыс. куб. м.

- выполнялись работы по оформлению документов для ввода в эксплуатацию завершенных строительством объектов 1 этапа;

- выполнялись дноуглубительные работы 2 этапа на площади 33 га в операционной акватории причала № 2 и акватории разворотной зоны с доведением отметок дна до -21 м в операционной акватории причала № 2 и -21,2 м в акватории разворотной зоны и объемом изъятого грунта в размере 230 тыс. куб. м. Дноуглубительные работы 2 этапа остановлены в связи с достижением высотного уровня карты намыва грунта проектной отметки +17,5 метра.

- в связи с невозможностью дальнейшего производства дноуглубительных работ договор с генподрядной организацией расторгнут.

- приказом Дальневосточного управления Ростехнадзора от 02.12.2020 № ПР-372-531-0 утверждено заключение о соответствии построенного (реконструированного) объекта капитального строительства требованиям проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов;

- приказом Дальневосточного межрегионального управления Росприроднадзора от 29.12.2020 № 1418 утверждено положительное заключение о соответствия построенного объекта капитального строительства экологическим требованиям;

- разрешением Росморречфлота от 30.12.2020 № 27-RU27504000-ЗД-39/91-2020 введены в эксплуатацию построенные объекты первого этапа – операционная акватория причалов № 1 и № 2 и операционная акватория разворотной зоны.

- выполнялись работы по корректировке проектной документации в целях изменения места складирования грунта, изымаемого при проведении дноуглубительных работ, в подводный отвал.

- получено положительное заключение экологической экспертизы откорректированной проектной документации;

- выполнялись работы по корректировке проектной документации в целях изменения места складирования грунта, изымаемого при проведении дноуглубительных работ, в подводный отвал.

- выполнялись работы по корректировке проектной документации в целях изменения места складирования грунта, изымаемого при проведении дноуглубительных работ, в подводный отвал.

- завершены работы по корректировке проектной документации в целях изменения места складирования грунта, изымаемого при проведении дноуглубительных работ, в подводный отвал;

- получено положительное заключение государственной экспертизы проектной документации и инженерных изысканий в рамках экспертного сопровождения;

- выполнялись работы по корректировке сметной документации;

- получено разрешение Росморречфлота на строительство от 22.09.2022 № 27-RU27504000-ЗД-39/72-2022 взамен ранее выданного разрешения от 25.11.2020;

- завершены подготовительные работы для проведения дноуглубительных работ 2 этапа.

- выполнялись работы по корректировке сметной документации;

- выполнялись дноуглубительные работы 2 этапа на площади 2,1 га в операционной акватории причала № 2 с доведением отметок дна до -19,8 м и объемом изъятого грунта в размере 25 тыс. куб. м.

- выполнялись работы по корректировке сметной документации;

- выполнялись дноуглубительные работы 2 этапа на площади 0,9 га в операционной акватории причала № 2 с доведением отметок дна до -19,8 м и объемом изъятого грунта в размере 11,4 тыс. куб. м;

- с 17 ноября 2022 года дноуглубительные работы 2 этапа в операционной акватории причала № 2 и акватории разворотной зоны приостановлены в связи с неблагоприятными погодными условиями.

- выполнялись работы по корректировке сметной документации.

- работы по корректировке сметной документации приостановлены в связи с необходимостью уточнения проектных решений;

- выполнялись работы по доработке проектной документации для прохождения государственной экспертизы проектной документации.

- выполнялись работы по доработке проектной документации для прохождения государственной экспертизы проектной документации.

- завершены работы по доработке проектной документации для прохождения государственной экспертизы проектной документации;

- получено положительное заключение по результатам оценки соответствия в рамках экспертного сопровождения от 15.06.2023 № 0462-2023, утвержденное ФАУ «Главгосэкспертиза России».

- выполнялись работы по корректировке проектной документации в целях изменения проектных решений по рекультивации береговой карты намыва с посадки многолетних трав на посадку саженцев деревьев.

- выполнялись работы по корректировке проектной документации в целях изменения проектных решений по рекультивации береговой карты намыва с посадки многолетних трав на посадку саженцев деревьев;

- получено разрешение Росморречфлота на строительство от 06.10.2023 № 27-04-БТ-39/75-2023-ФАМРТ взамен ранее выданного разрешения от 22.09.2022;

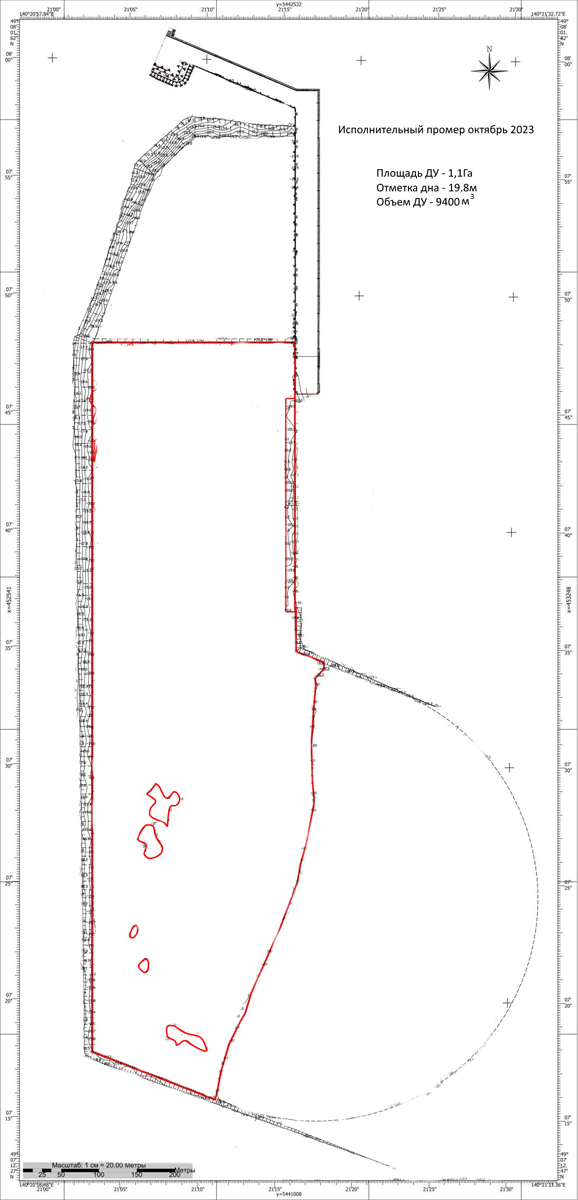

- выполнялись дноуглубительные работы 2 этапа на площади 1,1 га в операционной акватории причала № 2 и акватории разворотной зоны с доведением отметок дна до -19,8 м и объемом изъятого грунта в размере 9,4 тыс. куб. м.


- завершены работы по корректировке проектной документации в целях изменения проектных решений по рекультивации береговой карты намыва с посадки многолетних трав на посадку саженцев деревьев;

- получено положительное заключение по результатам оценки соответствия в рамках экспертного сопровождения от 08.11.2023 № 1094-2023, утвержденное ФАУ «Главгосэксертиза России»;

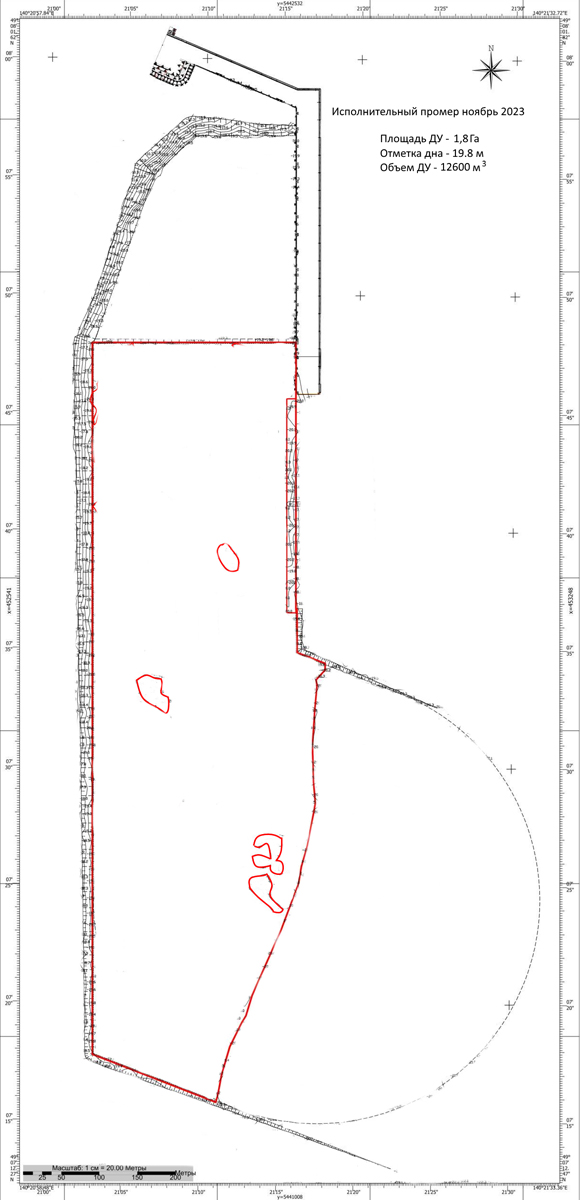

- завершены дноуглубительные работы 2 этапа на площади 1,8 га в операционной акватории причала № 2 и акватории разворотной зоны с доведением отметок дна до -19,8 м и объемом изъятого грунта в размере 12,6 тыс. куб. м. Всего выполнено дноуглубительных работ 2 этапа на площади 25,1 га в операционной акватории причала № 2 и акватории разворотной зоны с доведением отметок дна до -19,8 м и объемом изъятого грунта в размере 510,4 тыс. куб. м.

- приказом Дальневосточного управления Ростехнадзора от 05.12.2023 № ПР-372-603-о утверждено заключение о соответствии построенного объекта капитального строительства (операционная акватория причала № 2) требованиям проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов;

- приказом Дальневосточного межрегионального управления Росприроднадзора от 19.12.2023 № 8898 утверждено положительное заключение о соответствия построенного объекта капитального строительства (операционная акватория причала № 2) экологическим требованиям;

- разрешением Росморречфлота от 20.12.2023 № 27-04-БТ-39/93-2023 введены в эксплуатацию построенные объекты второго этапа – операционная акватория причала № 2 и акватория разворотной зоны.

Срок окончания строительных работ:
- 1 этап: 31 декабря 2019 г.;
- 2 этап: 30 ноября 2023 г.
Срок ввода в эксплуатацию объекта:

- 1 этап:

а) Восточная якорная стоянка – 4 квартал 2019 года;

б) операционная акватория причалов № 1 и № 2 и акватория разворотной зоны до отметок -19,3 метра – 2 квартал 2020 года;

- 2 этап:

а) операционная акватория причала № 2 до отметок -19,8 метра и акватория разворотной зоны до отметок -19,8 метра – декабрь 2023 года

Ситуационный план

Строительный генеральный план

План дноуглубления 1 этапа

План дноуглубления 2 этапа

Реализация проекта реконструкции, направленная на модернизацию морально устаревшего оборудования, устранение помех в функционировании оборудования в районе морского района А1 акватории морского порта Ванино, расширение района действия оборудования морского района А2, будет способствовать улучшению качества работы ГМССБ в Татарском проливе
Проектом реконструкции объектов ГМССБ районов А1 и А2 предусмотрено:
1) строительство радиомачты высотой 30 метров на принимающей станции на сопке Кекурная, что позволит увеличить район действия оборудования района А2 до 75 морских миль;
2) монтаж оборудования радиотехнического поста «Кекурная»:
- 5 радиостанций MX-800, диапазона УКВ, мощностью 25 Вт, с 2 ЦИВ модемами (морской район А1);
- приемника TW-7000RX диапазона ПВ/КВ с контроллером RX, основной и резервной приемной антенной диапазона ПВ/КВ (морской район А2);
- оборудования центрального поста морских районов А1 и А2, в составе 2-х унифицированных серверов и двух рабочих мест операторов с системой звукозаписи.
3) строительство передающей станции на мысе Мучукей–Дуа в составе 4-х мачт и технологического модуля, а также монтаж оборудования морского района А2, в составе 4-х трансиверов TW-7000TX диапазона ПВ/КВ с усилителем мощности 1 кВт и передающими антеннами V33065
ЗАО «Транзас»
Государственный контракт от 05.09.2012 № 33-ГК/11
- строительно-монтажные работы не осуществлялись.
- выполнена поставка оборудования для радиопередающей станции на мысе Мучукей-Дуа, радиотехнического поста «Кекурная» и центра управления СУДС порта Ванино.
- строительно-монтажные работы не осуществлялись в связи с неблагоприятными природно-климатическим условиям в районе строительства.
- выполнены работы по планировке территории, устройству водоотводной канавы строительной площадки и отрывка котлованов под монолитные фундаменты опор антенн на передающей станции на мысе Мучукей-Дуа.
- выполнены работы по устройству арматурных каркасов, монтажу закладных и анкерных деталей, установке опалубки и бетонированию монолитных железобетонных фундаментов опор антенн на передающей станции на мысе Мучукей-Дуа;
- выполнены работы по устройству обмазочной гидроизоляции монолитных железобетонных фундаментов и устройству контура заземления опор антенн на передающей станции на мысе Мучукей-Дуа.
- выполнена поставка комплекта УКВ радиостанции Spectra MX 800 с антенно-фидерным устройством и блоком питания для радиомачты радиотехнического поста «Кекурная»;
- в связи со сменой субподрядной организации строительно-монтажные работы на передающей станции на мысе Мучукей-Дуа и мысе «Кекурная» временно приостановлены.
- выполнены земляные работы по устройству котлованов и установлена опалубка для бетонирования фундаментов мачты и антенн радиотехнического поста «Кекурная»;
- осуществлялись работы по устройству металлического ограждения площадки передающей станции на мысе Мучукей-Дуа:
     а) выполнялось бурение ям и последующий монтаж металлических столбов;
     б) осуществлялось изготовление сетчатых металлических панелей ограждения и оцинкованной сетки и их монтаж;
     в) выполнялась окраска металлических конструкций;
- выполнена поставка комплекта ПВ/КВ (приемник промежуточных и коротких волн) приемника для радиомачты радиотехнического поста «Кекурная».
- завершены работы по монтажу защитного ограждения – барьера «Егоза» на передающей станции на мысе Мучукей-Дуа;
- завершены работы по монтажу цельнометаллического каркаса из рамного коробчатого сечения и ограждающих конструкций стен технологического модуля на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по устройству опалубки, армированию и бетонированию фундаментов опор антенн РТП «Кекурная»;
- выполнялись работы по обмазочной гидроизоляции монолитных железобетонных фундаментов опор антенн РТП «Кекурная».
- выполнялись работы по сборке штыревых антенн с пьедесталом и подъемной штангой на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по сборке монтажных узлов крепления штыревых антенн с железобетонными фундаментами на передающей станции на мысе Мучукей-Дуа;
- выполнено устройство опалубки, армирование и бетонирование 9 фундаментов опор антенн РТП «Кекурная»;
- выполнялись работы по обмазочной гидроизоляции монолитных железобетонных фундаментов опор антенн РТП «Кекурная».
- завершено устройство кровли из многослойных панелей, монтаж полов с утеплением минеральными плитами и установлена входная противопожарная металлическая дверь на технологическом модуле передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по сборке штыревых антенн с пьедесталом и подъемной штангой и монтажных узлов крепления штыревых антенн с железобетонными фундаментами передающей станции на мысе Мучукей-Дуа;
- бетонные работы на РТП «Кекурная» приостановлены по погодным условиям.
- выполнены работы по сборке и подъему штыревых антенн V-33065 с монтажными стойками VTGS-20BH (Valkom) на передающей станции на мысе Мучукей-Дуа;
- строительно-монтажные работы на РТП «Кекурная» не выполнялись в связи с неблагоприятными погодными условиями.
- строительно-монтажные работы не выполнялись в связи с неблагоприятными погодными условиями.
- выполнены работы по устройству стоек под кабель-роста;
- выполнена установка монтажного прямого перфорированного лотка под кабель-роста между технологическим и энергетическим модулями на передающей станции на мысе Мучукей-Дуа;
- выполнена щебеночная подготовка для укладки тротуарных плит на передающей станции на мысе Мучукей-Дуа;
- проведено испытание рабочего и защитного заземления на передающей станции на мысе Мучукей-Дуа;
- выполнены подготовительные работы по монтажу дизель-генераторов и топливного бака на передающей станции на мысе Мучукей-Дуа;
- строительно-монтажные работы на РТП «Кекурная» не выполнялись в связи с неблагоприятными погодными условиями.
- завершены монтажные и пусконаладочные работы по устройству сетей охранной сигнализации на передающей станции на мысе Мучукей-Дуа;
- завершены монтаж и наладка автоматической установки охранно-пожарной сигнализации, объемного газового пожаротушения и оповещения людей при пожаре на передающей станции на мысе Мучукей-Дуа;
- завершены работы по прокладке кабеля и установке электроприборов в технологическом модуле на передающей станции на мысе Мучукей-Дуа;
- завершена разработка траншей под высокочастотное заземление на передающей станции на мысе Мучукей-Дуа;
- завершены работы по укладке тротуарных плит на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по монтажу дизель-генераторов и топливных баков на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по устройству опалубки и армированию монолитных фундаментов опор антенн на РТП «Кекурная»;
- по итогам проверки комиссией Дальневосточного управления Ростехнадзора завершенных строительно-монтажных работ и применяемых в процессе строительства материалов на соответствие требованиям технических регламентов, иных нормативных актов и проектной документации, а также на соблюдение требований пожарной, санитарно-эпидемиологической и экологической безопасности при реконструкции объекта капитального строительства, фактов нарушений не выявлено.
- завершены работы по устройству высокочастотного заземления на передающей станции на мысе Мучукей-Дуа;
- завершены работы по монтажу дизель-генератора и топливного бака № 1 на передающей станции на мысе Мучукей-Дуа;
- завершены работы по бетонированию монолитных фундаментов под оттяжки приемных антенн 4 шт. на РТП «Кекурная»;
- завершены работы по засыпке фундаментов опор антенн;
- выполнялись работы по монтажу дизель-генератора и топливного бака № 2 на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по устройству опалубки и армированию монолитных фундаментов под оттяжки приемных антенн на РТП «Кекурная».
- завершены работы по монтажу дизель-генератора и топливного бака № 2 на передающей станции на мысе Мучукей-Дуа;
- выполнялись пусконаладочные работы на передающей станции на мысе Мучукей-Дуа;
- завершены работы по бетонированию монолитных фундаментов под оттяжки приемных антенн на РТП «Кекурная»;
- завершены работы по обратной засыпке фундаментов под оттяжки приемных антенн на РТП «Кекурная»;
- завершены работы по установке радиомачты МС 45-36, монтажу главной и резервной приемных антенн на РТП «Кекурная».
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- решением приемочной комиссии от 30.10.2014 № 563/К-1 предъявленный подрядной организацией к приемке законченный строительством объект выполнен в соответствии с проектом, отвечает санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введен в действие.
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- Министерством строительства Хабаровского края выдано разрешение от 27.02.2015 № RU27504000-RU27513000-37 на ввод объекта в эксплуатацию.
- Министерством строительства Хабаровского края 27 марта 2015 года внесены изменения в ранее выданное разрешение от 27.02.2015 № RU27504000-RU27513000-37 на ввод объекта в эксплуатацию в части уточнения общих показателей вводимого в эксплуатацию объекта.
04 сентября 2014 года

Ситуационный план

Схема проектных зон А1 и А2

Строительство объектов морского района А1 ГМССБ и СУДС морского порта Де-Кастри осуществляется в целях реализации положений Международной конвенции по охране человеческой жизни на море 1974 года для повышения уровня безопасности мореплавания в акватории морского порта Де-Кастри, в первую очередь, безопасности судоходства танкеров с нефтяными грузами, следующими от рейдовых мест налива на суда в морском порту Де-Кастри
В рамках проекта строительства объектов ГМССБ и СУДС морского порта Де-Кастри предусматривается:
- строительство выносного радиотехнического поста на мысе Давыдова в составе: радиотехнической мачты высотой 19,75 метров, технологического модуля, энергетического модуля, трансформаторной подстанции, ограждения с благоустройством территории. Расчетная зона действия: береговой радиолокационной станции – акватория залива Чихачева и Татарский пролив на 14 морских миль; базовой станции ОВЧ и АИС - 20 морских миль; системы видеонаблюдения - 6 морских миль;
- строительство автомобильного подъезда (дороги) протяженностью 815 м и линии электропередач напряжением 10 кВа и протяженностью почти 3 км для обслуживания радиотехнического поста на мысе Давыдова;
- установка вспомогательных металлических конструкций, антенн и радара на служебно-техническом здании в морском порту Де-Кастри, монтаж технологического оборудования в соответствующих помещениях здания
ЗАО «Транзас»
Государственный контракт от 10.04.2012 № 5-ГК/12
- изготовлены и окрашены металлоконструкции радиобашни, технологические и энергетические модули и вспомогательные конструкции;
- выполнена расчистка земельного участка под устройство технологической площадки на мысе Давыдова;
- изготовлены армокаркасы буронабивных свай, арматурных сеток фундамента, сеток заземления; - выполнена отсыпка (временной) дороги скальным грунтом.
- произведены монтажные и пусконаладочные работы дизель-генераторов энергетического модуля;
- выполнены работы по раскорчевке и выемке грунта на технологической площадке до проектных отметок, выполнена ее отсыпка скальным грунтом до проектных отметок;
- произведено бурение скважин под буронабивные сваи фундамента радиобашни;
- произведено устройство каркаса заземления, монтаж закладных деталей, изготовлена опалубка и произведено бетонирование фундамента радиобашни, секции которой были доставлены из Владивостока на технологическую площадку;
- выполнены работы по устройству перегородки в служебно-техническом здании.
- произведен монтаж металлических конструкций на крыше служебно–технического здания в морском порту, установлено оборудование станции управления радиосвязью и системы передачи данных;

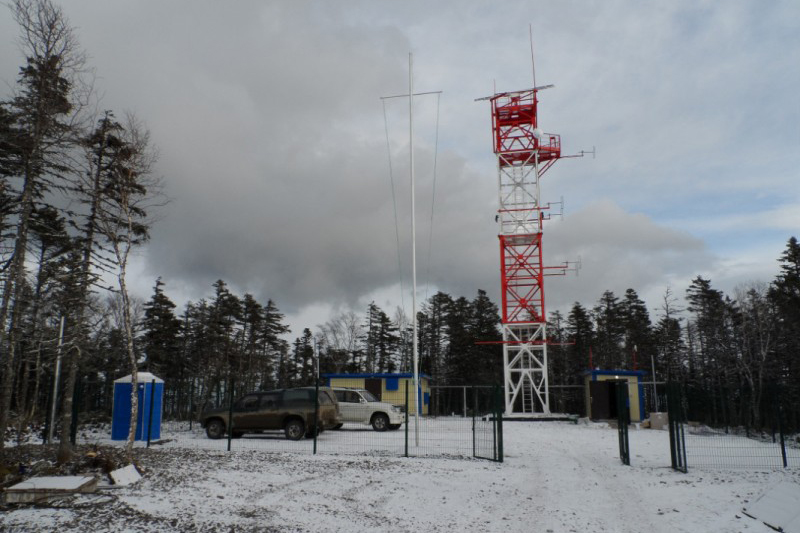

- произведен монтаж радиобашни, энергетического и технологического модулей, выполнена отмостка вокруг модулей и мачты.
- строительно-монтажные работы не осуществляются в связи с неблагоприятными природно-климатическими условиями в районе строительства.
- выполнялись работы по валке деревьев просеки для строительства автомобильных подъездных путей и линии электропередач к радиотехническому посту на мысе Давыдова.
- выполнялись работы по валке деревьев просеки для строительства автомобильных подъездных путей и линии электропередач к радиотехническому посту на мысе Давыдова.
- проводились работы по разделке древесины, корчеванию пней на строящейся просеке под трассу линии электропередач;
- проводились работы по подготовке к монтажу опор линии электропередач и прокладке кабеля;
- намеченная планами строительно-монтажных работ поставка кабельной и электротехнической продукции задерживается в связи с неблагоприятной паводковой ситуацией и введением режима чрезвычайной ситуации на территории Хабаровского края.
- выполнялись работы по подготовке к монтажу опор линии электропередач (развозка конструкций и материалов ВЛ 0.38,6-10кв) к радиотехническому посту на мысе Давыдова;
- выполнялись работы по установке деревянных опор ВЛ 0.38,6-10кв (воздушные линии) из пропитанных цельных стоек;
- завершена установка комплектной трансформаторной подстанции киоскового типа: тупиковой подстанции с воздушными вводами КТП 25/10 радиотехнического поста на мысе Давыдова.
- выполнены работы по подвеске проводов линии электропередач ВЛ 0.38,6-10кв к радиотехническому посту на мысе Давыдова;
- завершены монтажные и пусконаладочные работы по электроснабжению радиотехнического поста на мысе Давыдова.
- все объекты по проекту готовы ко вводу в эксплуатацию.
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- решением приемочной комиссии от 30.10.2014 № 563/К-1 предъявленный подрядной организацией к приемке законченный строительством объект выполнен в соответствии с проектом, отвечает санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введен в действие.
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- решением приемочной комиссии от 11.12.2014 № 628/к предъявленный подрядной организацией к приемке законченный строительством объект выполнен в соответствии с проектом, отвечает санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введен в действие;
- Администрацией Де-Кастринского сельского поселения выдано разрешение от 5.12.2014 № RU2751630420-10/2014 на ввод объекта в эксплуатацию.
31 декабря 2013 года

Ситуационный план 1

Ситуационный план 2
