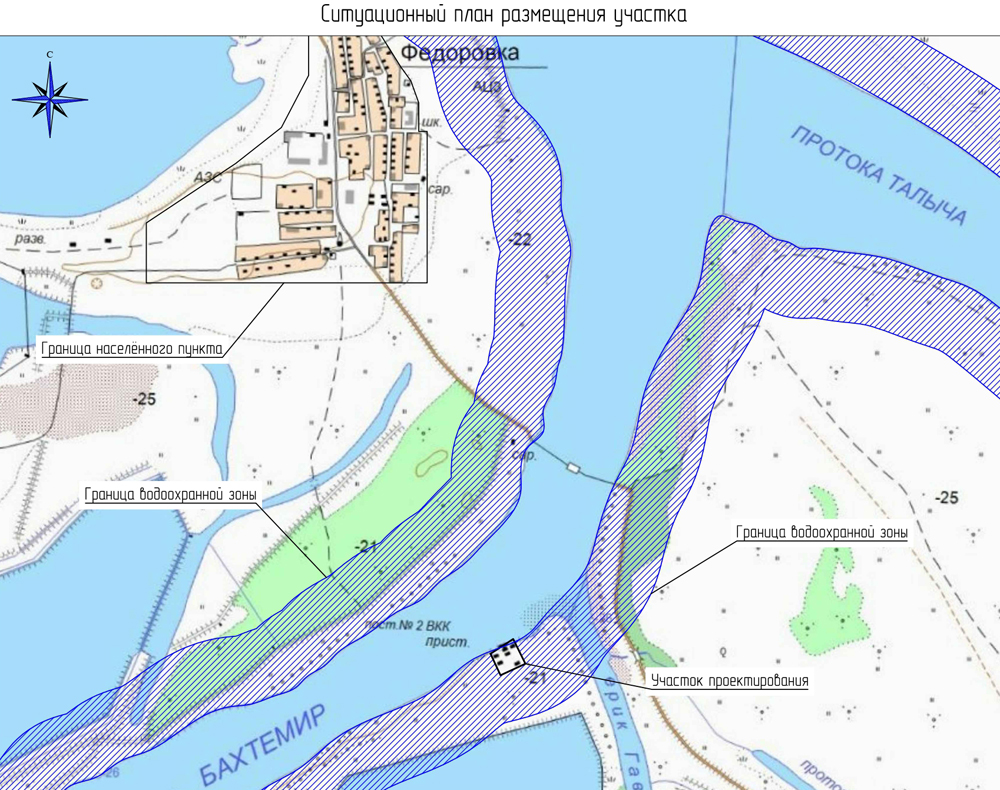

Строительство в морском порту Астрахань берегоукрепления на участке № 1 службы навигационно-гидрографического обеспечения Астраханского филиала ФГУП «Росморпорт» предназначено для защиты береговой линии участка № 1 от затопления паводковыми водами при достижении в реке Бахтемир высоких уровней воды при весенних паводках
В рамках строительства в морском порту Астрахань берегоукрепления на участке № 1 службы навигационно-гидрографического обеспечения Астраханского филиала ФГУП «Росморпорт» предполагается:

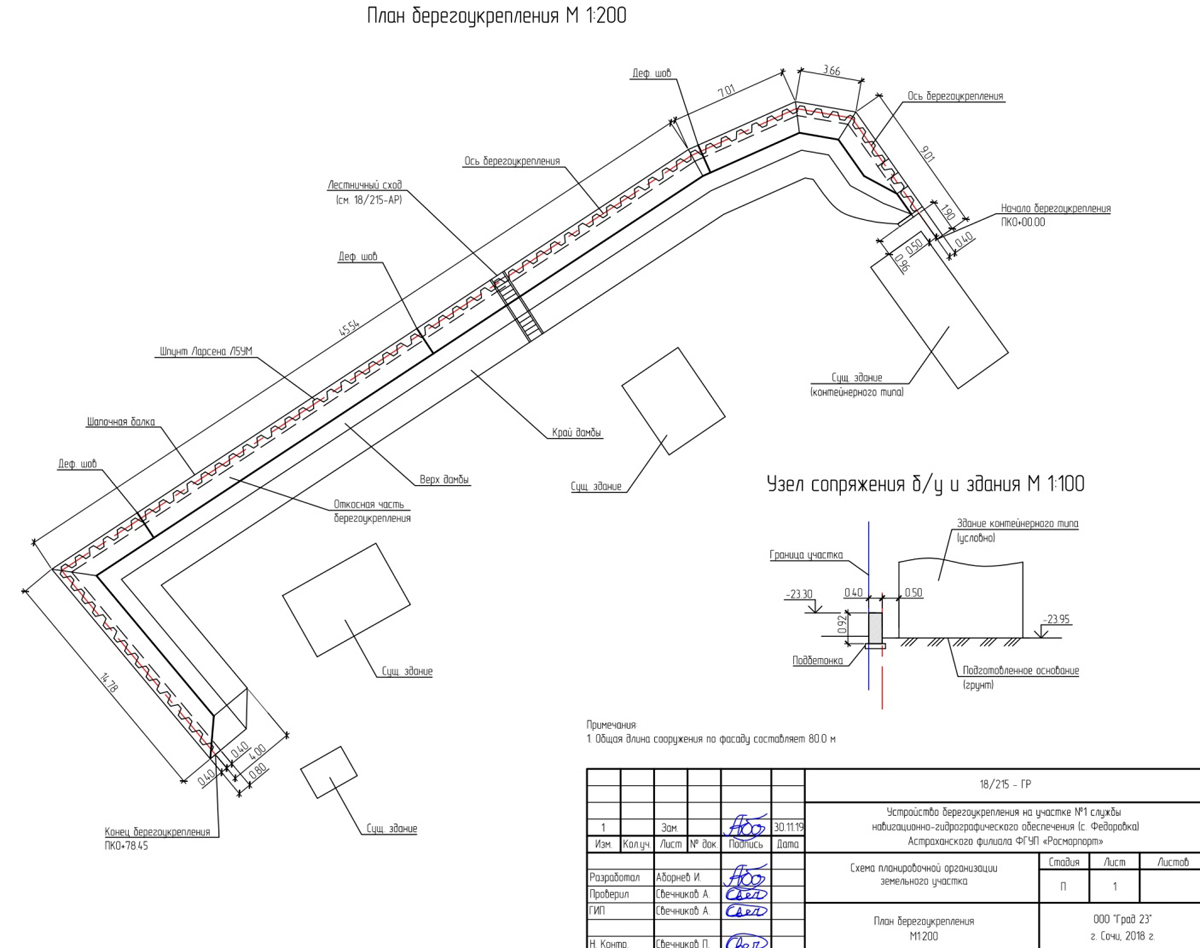

а) построить берегоукрепительное сооружение полуоткосного типа на искусственном основании в виде незаанкерованной шпунтовой стенки длиной с учетом открылков 80 м и отметками верха +1,72 метра;

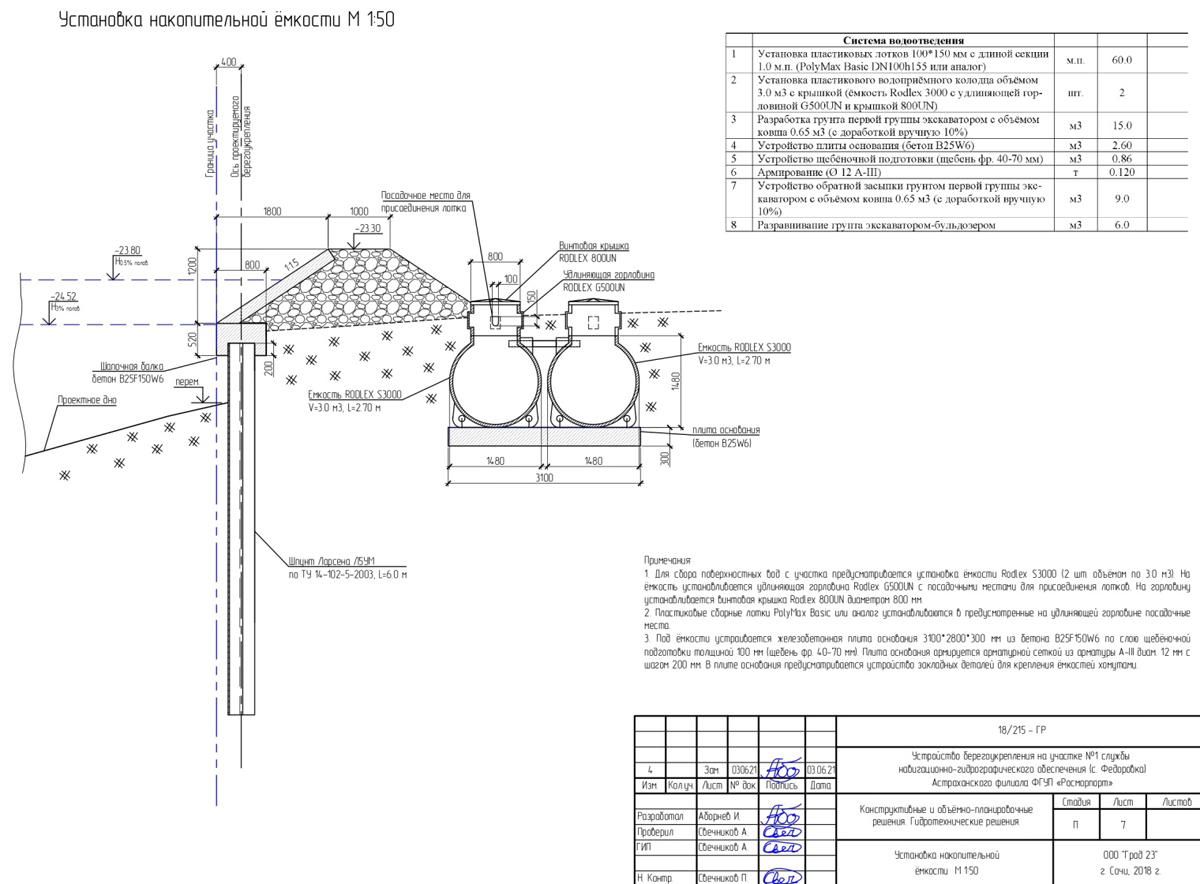

б) установить 2 накопительные емкости для сбора поверхностных сточных вод;

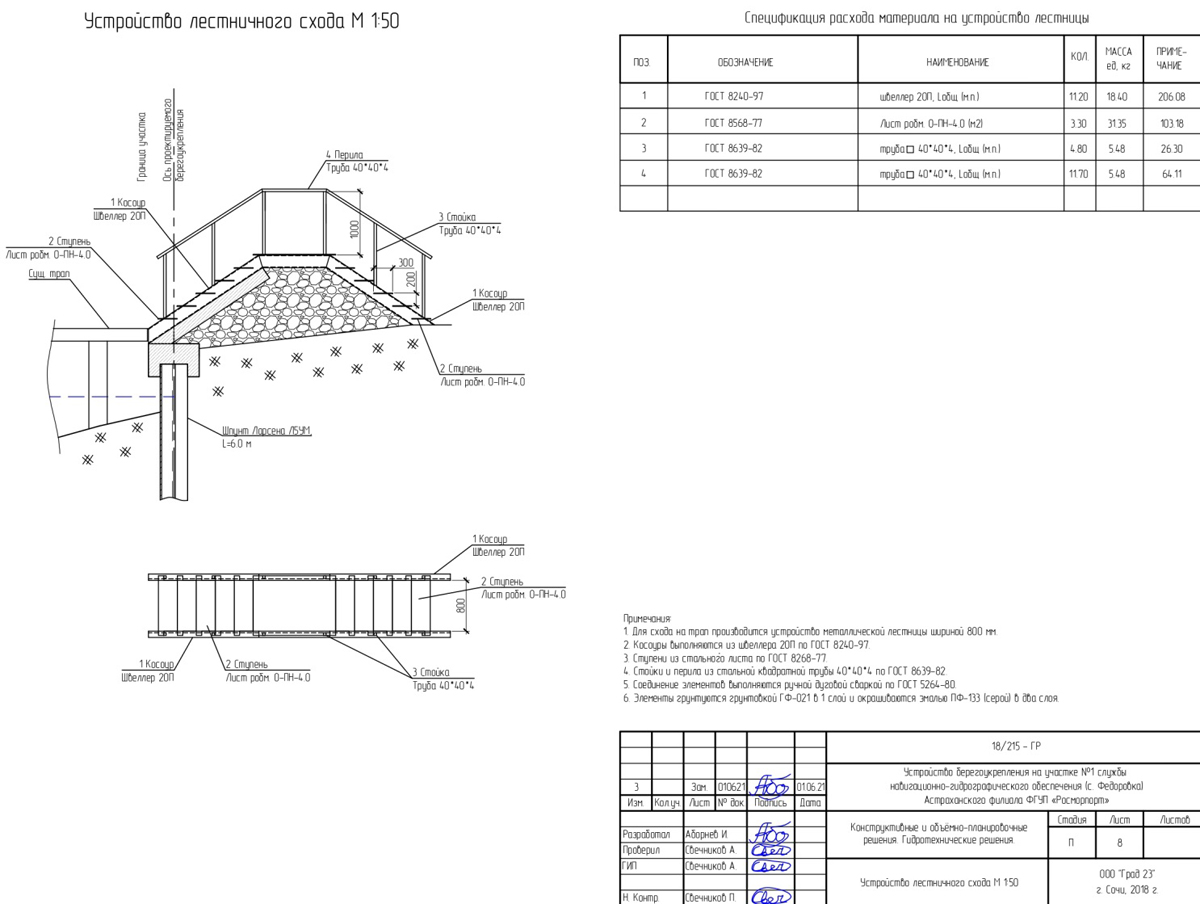

в) оборудовать берегоукрепительное сооружение металлическим переходным трапом через берегоукрепительную стенку с территории прилегающего участка
- заключение договора подряда.
- завершены работы по разработке и согласованию рабочей документации и проекта производства работ;
- выполнялись работы по изготовлению арматурных каркасов для упорного бруса.
- завершены работы по изготовлению арматурных каркасов для упорного бруса;
- завершены подготовительные работы (пересадка деревьев, срезка почвенно-растительного слоя);

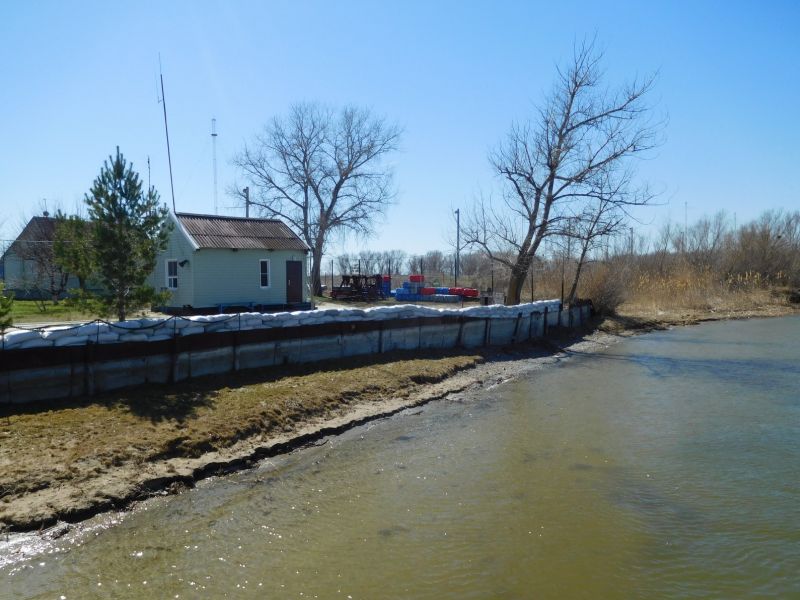

- завершены работы по демонтажу старого укрепления берега;

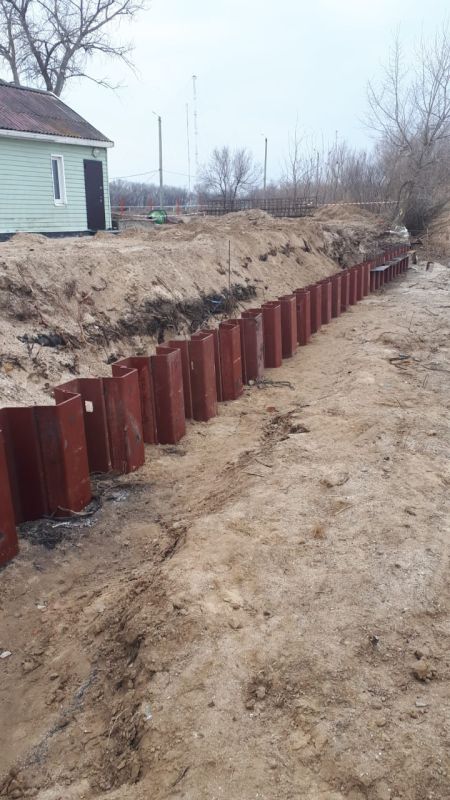

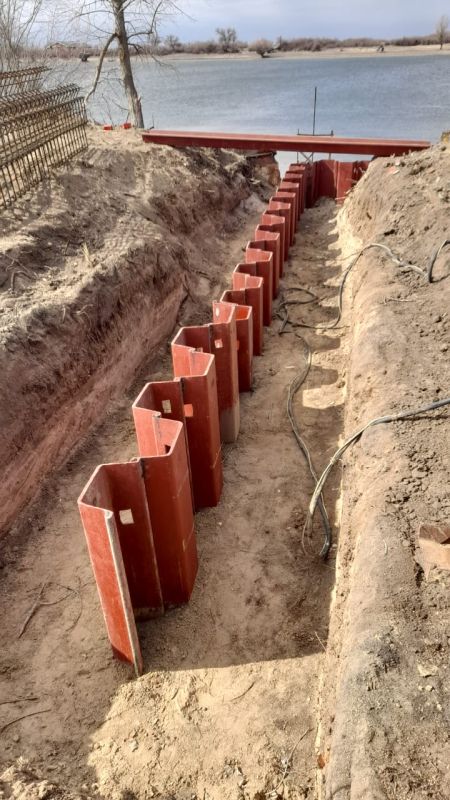

- завершены работы по установке 152 ед. шпунтовых свай типа «Ларсен Л5-УМ»;

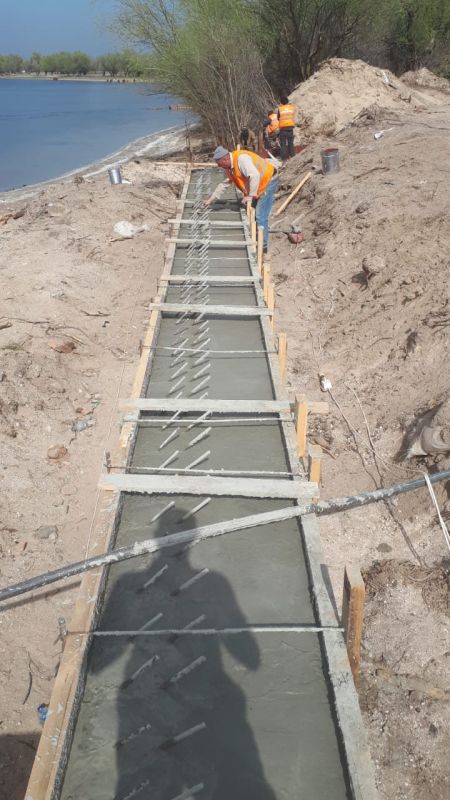

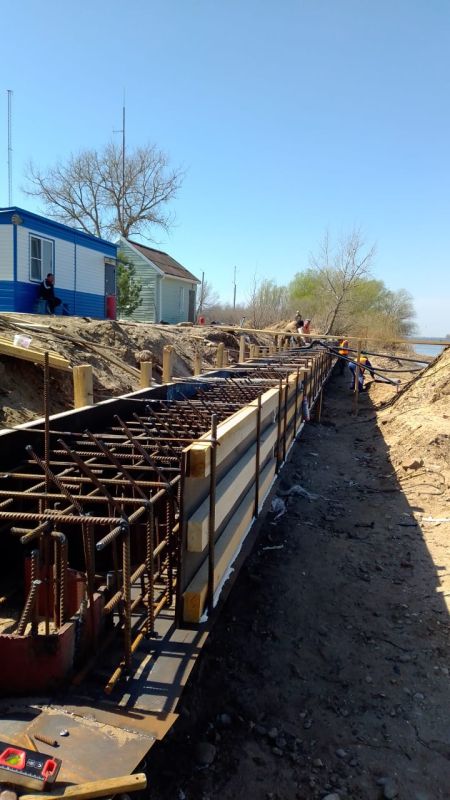

- завершены работы по устройству арматурного каркаса и бетонированию упорного бруса в объеме 32,6 куб. м бетона;
- завершены работы по устройству гидроизоляции поверхности шапочного бруса со стороны территории участка;

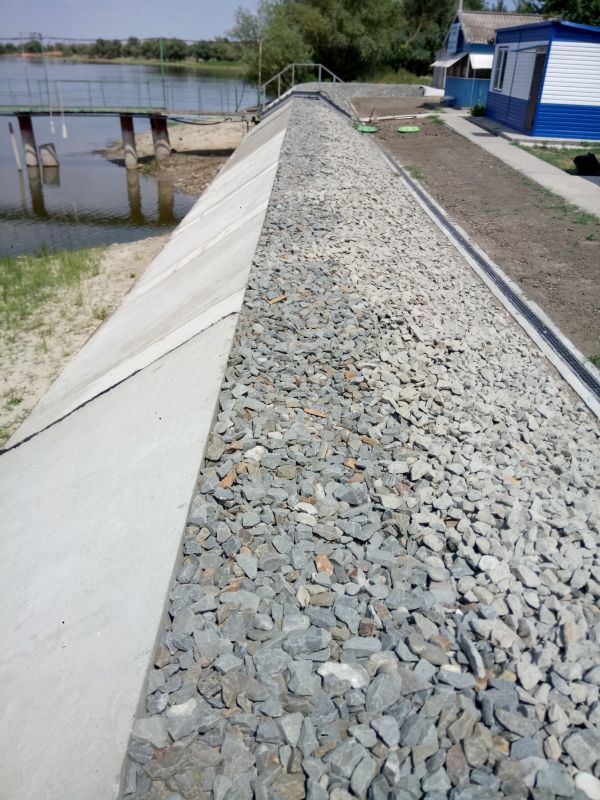

- завершены работы по устройству щебеночной призмы берегоукрепления в объеме 192,7 куб. м щебня фракции 40-70 мм;
- выполнялись работы по монтажу арматурных каркасов берегоукрепительной стенки откосного типа.

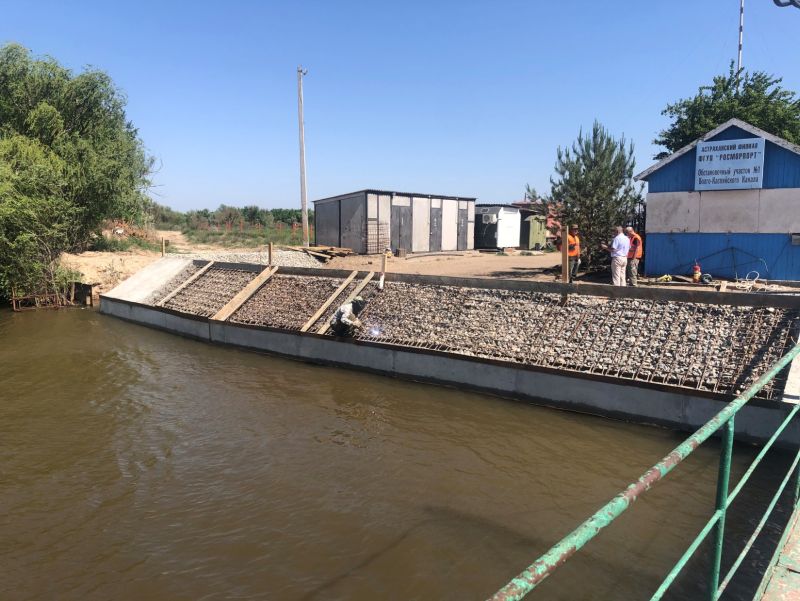

- завершены работы по монтажу арматурных каркасов берегоукрепительной стенки откосного типа;

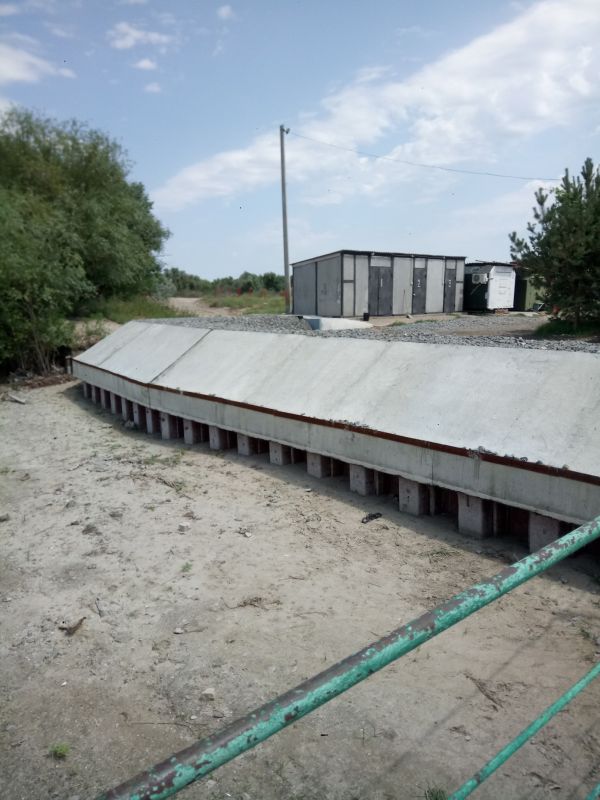

- завершены работы по бетонированию берегоукрепительной стенки откосного типа в объеме 34,4 куб. м бетона;
- завершены работы по монтажу системы водоотведения и накопительных емкостей;
- завершены работы по устройству металлического переходного трапа через берегоукрепительную стенку с территории участка;
- завершены работы по рекультивации земли;

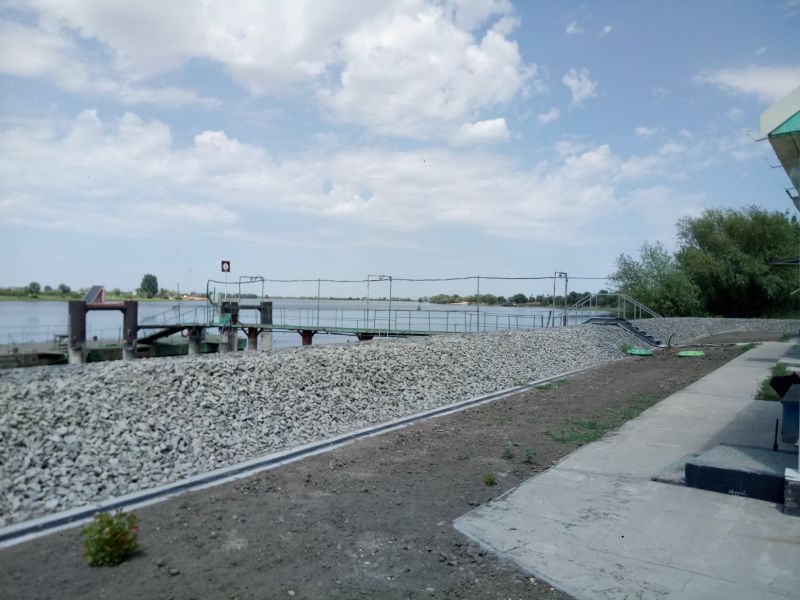

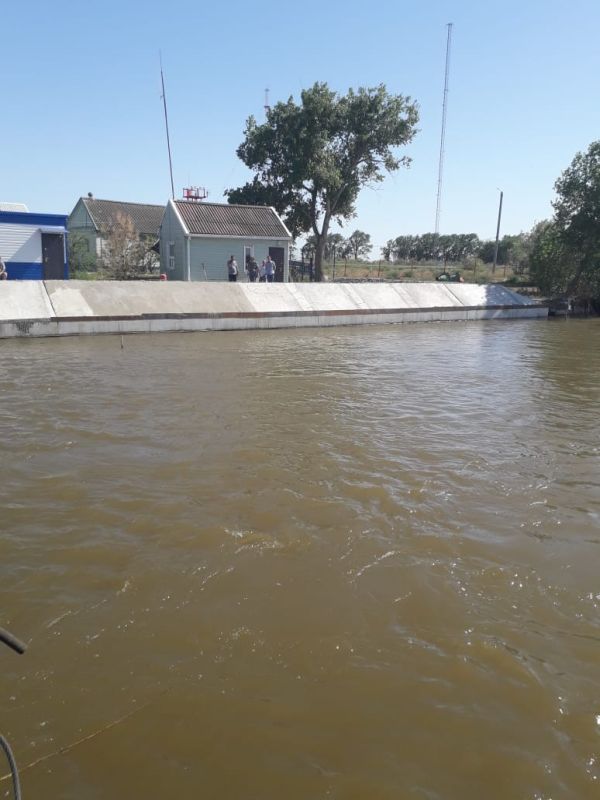

- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;
- по итогам работы приемочной комиссии оформлен акт приемки законченного строительством объекта приемочной комиссией по форме КС-14 от 04.08.2021.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
Дата окончания строительно-монтажных работ: 22 мая 2021 года
Дата ввода объекта в эксплуатацию: 3 квартал 2021 года
